Hoeve-14 // de verbouwing van een wederopbouwboerderij
Chronologisch
Januari 2025
•
januari begint nat en wordt dan koud
•
ik werk aan stroom in de loods, maar dat is nauwelijks te doen
•
dus gaan we binnen verder aan de sauna constructie
•

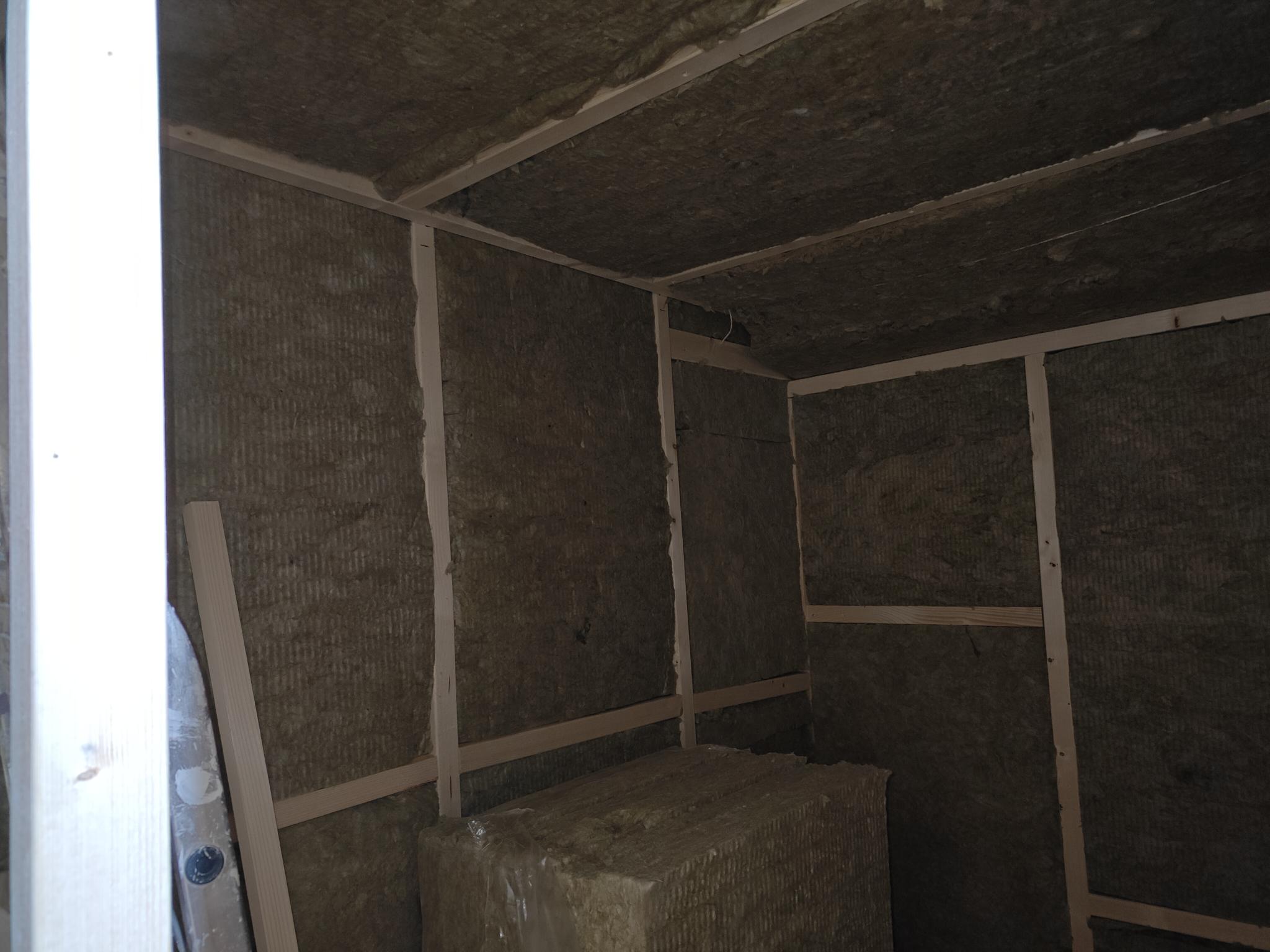

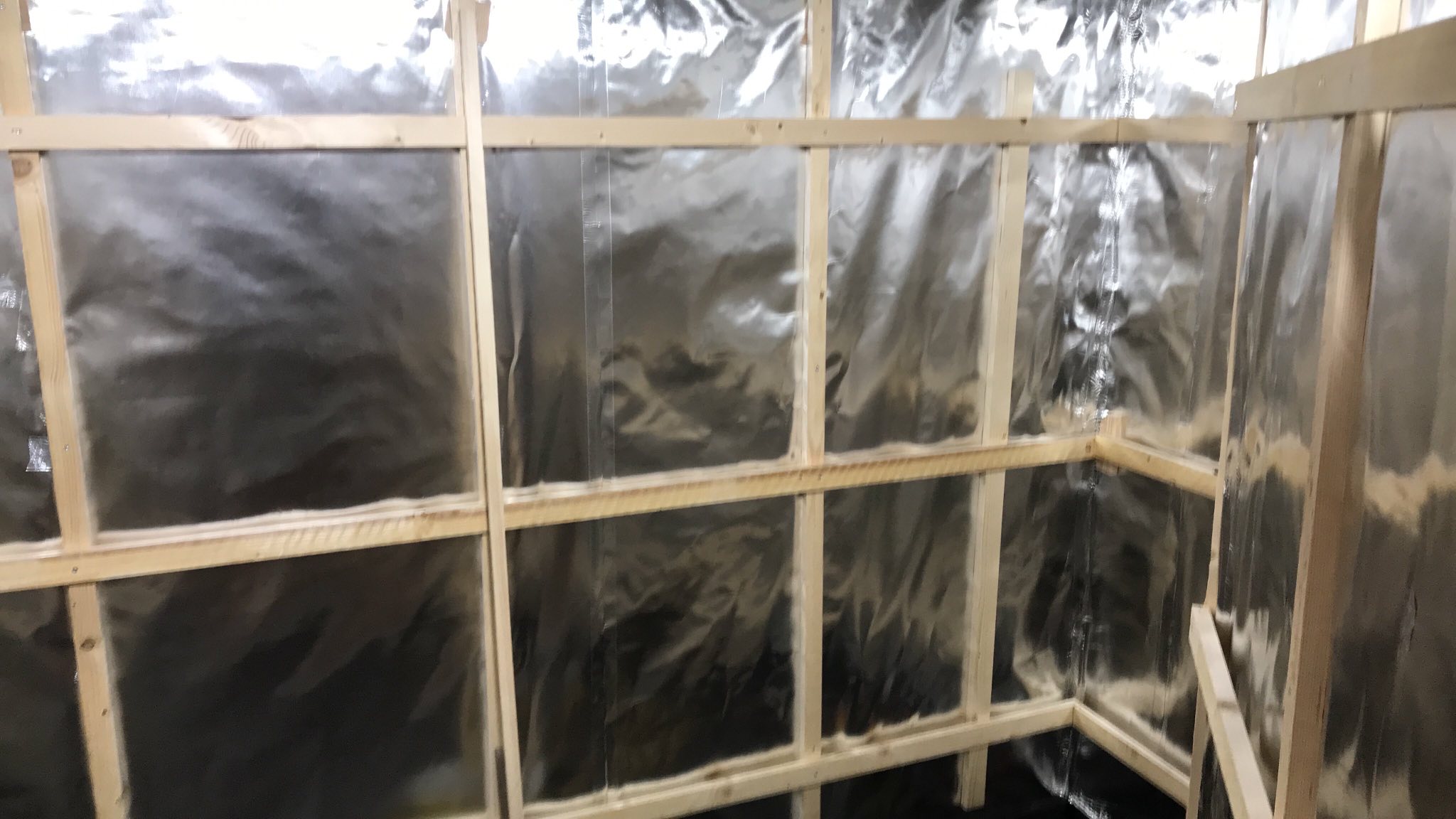

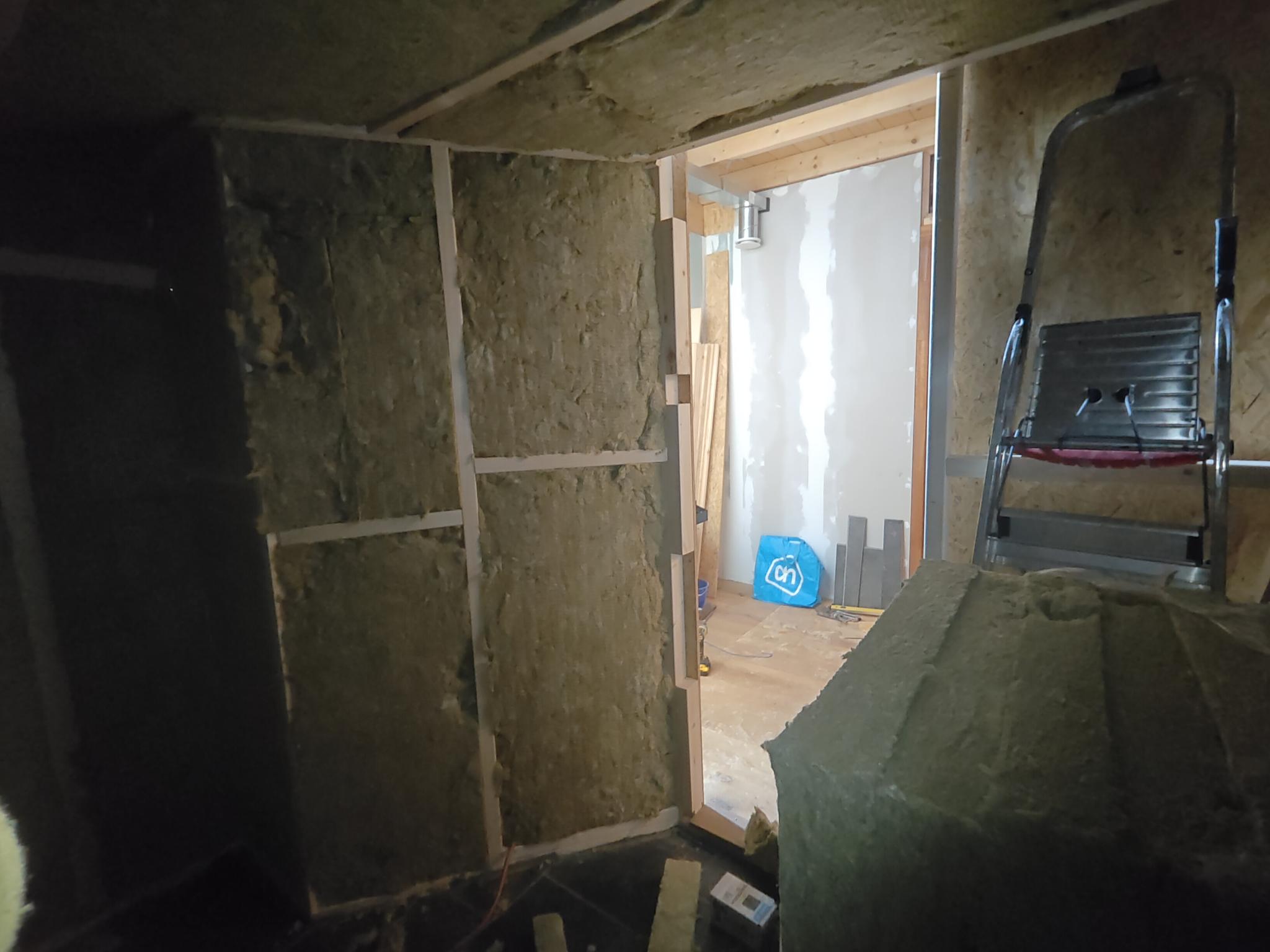

de vakken worden gevuld met isolatiemateriaal
•

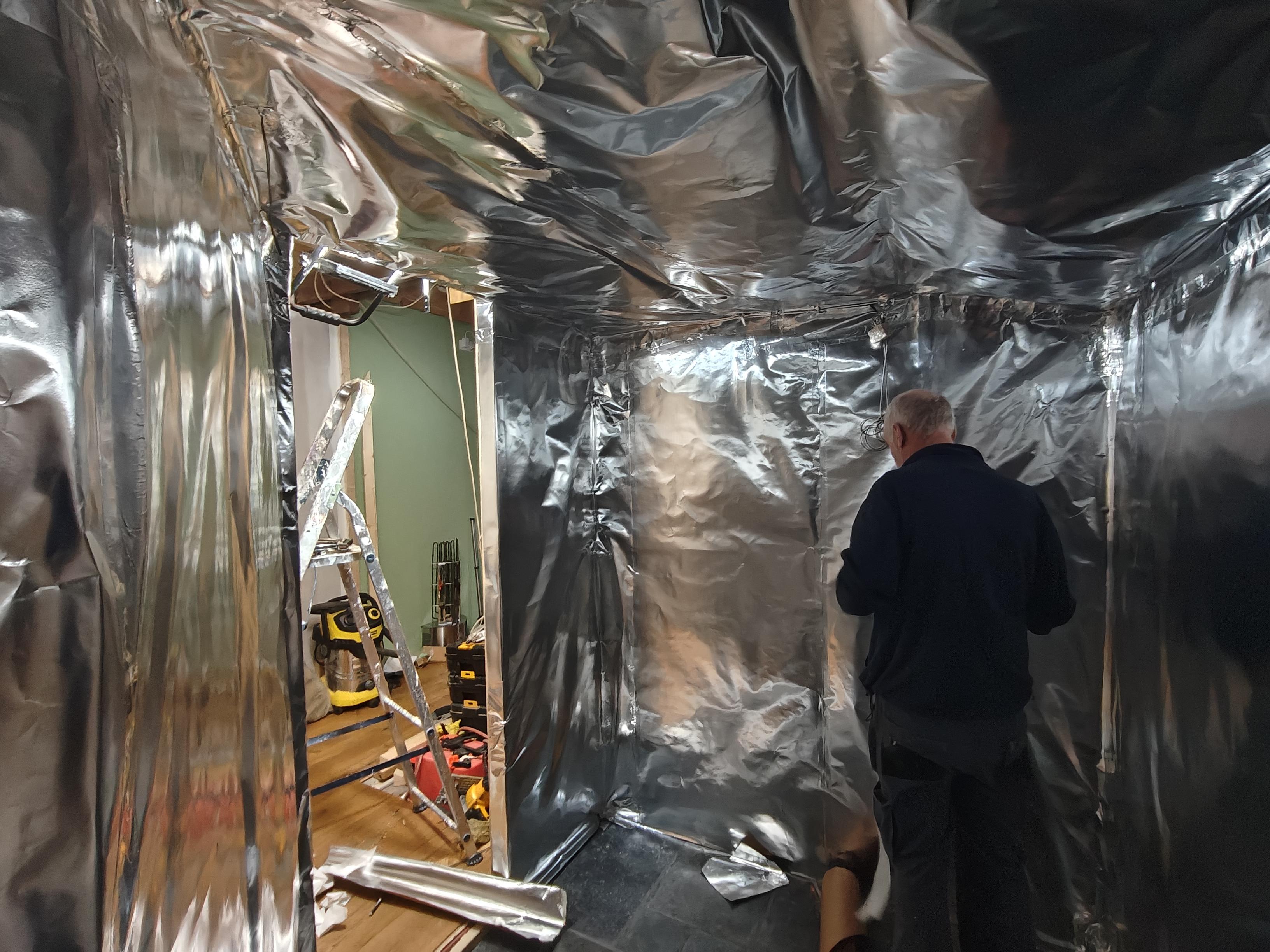

dan volgt waterdicht folie van aluminium op papier
•

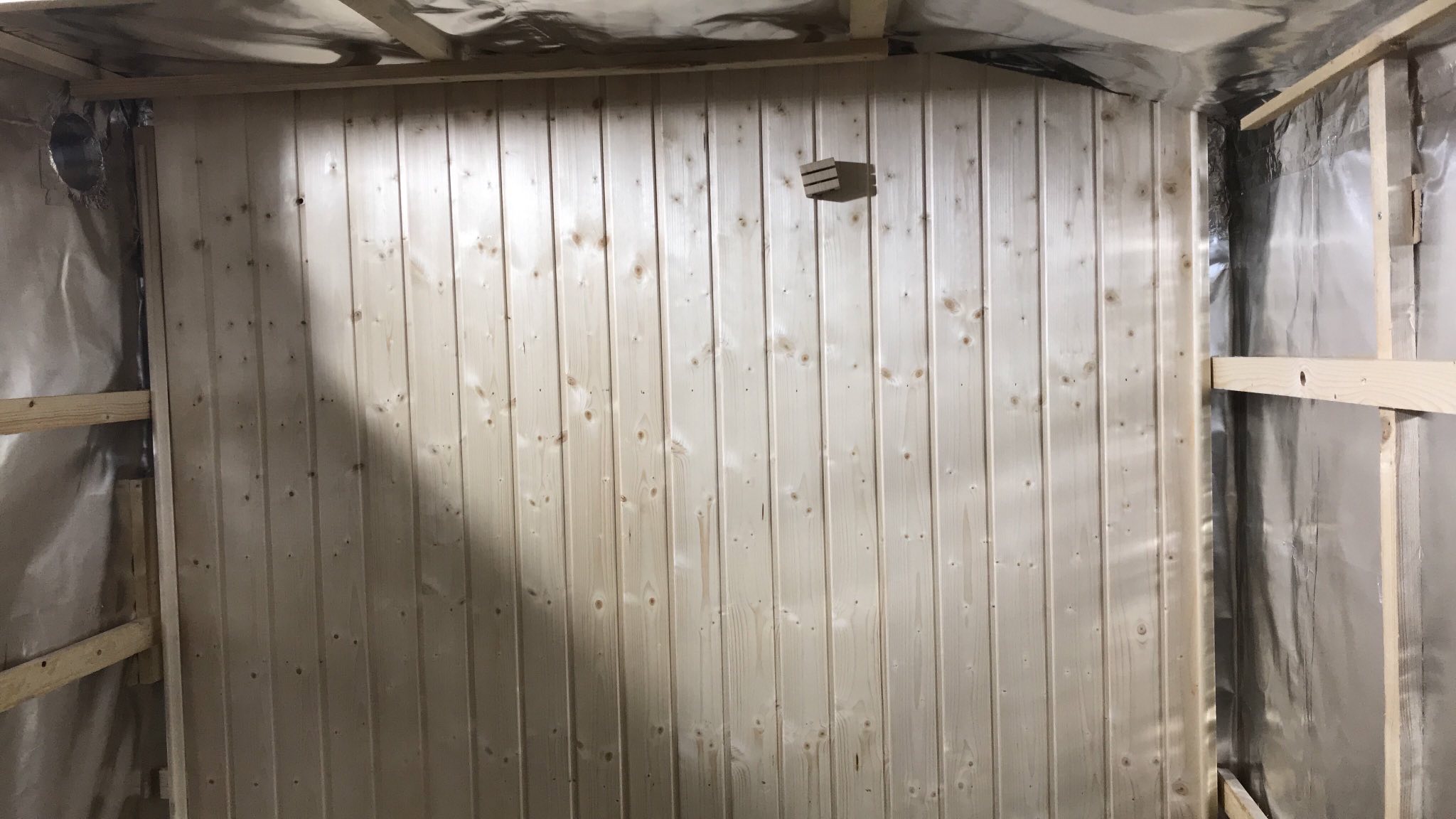

daar tegenaan komen afstandslatten met verticale schroten
•
het begint er al echt uit te zien van binnen
•

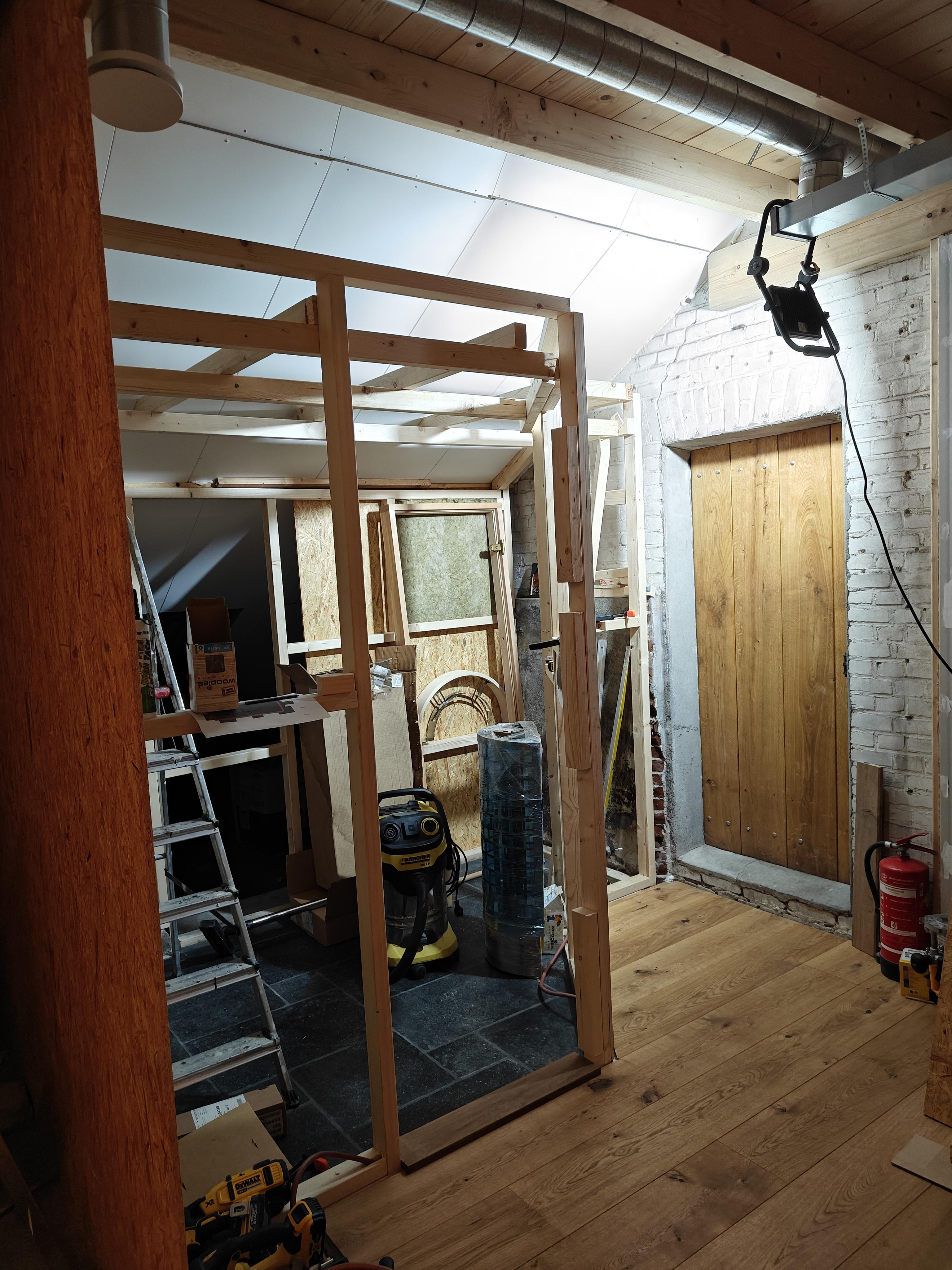

de buitenkant is nog van osb plaat
•
maar met hulp van Rob is dat gauw anders
•
dankzij de hulp van Rob vorderen ook hal en werkkamer
•
de kachel voor de schuur arriveert
Februari 2025
•

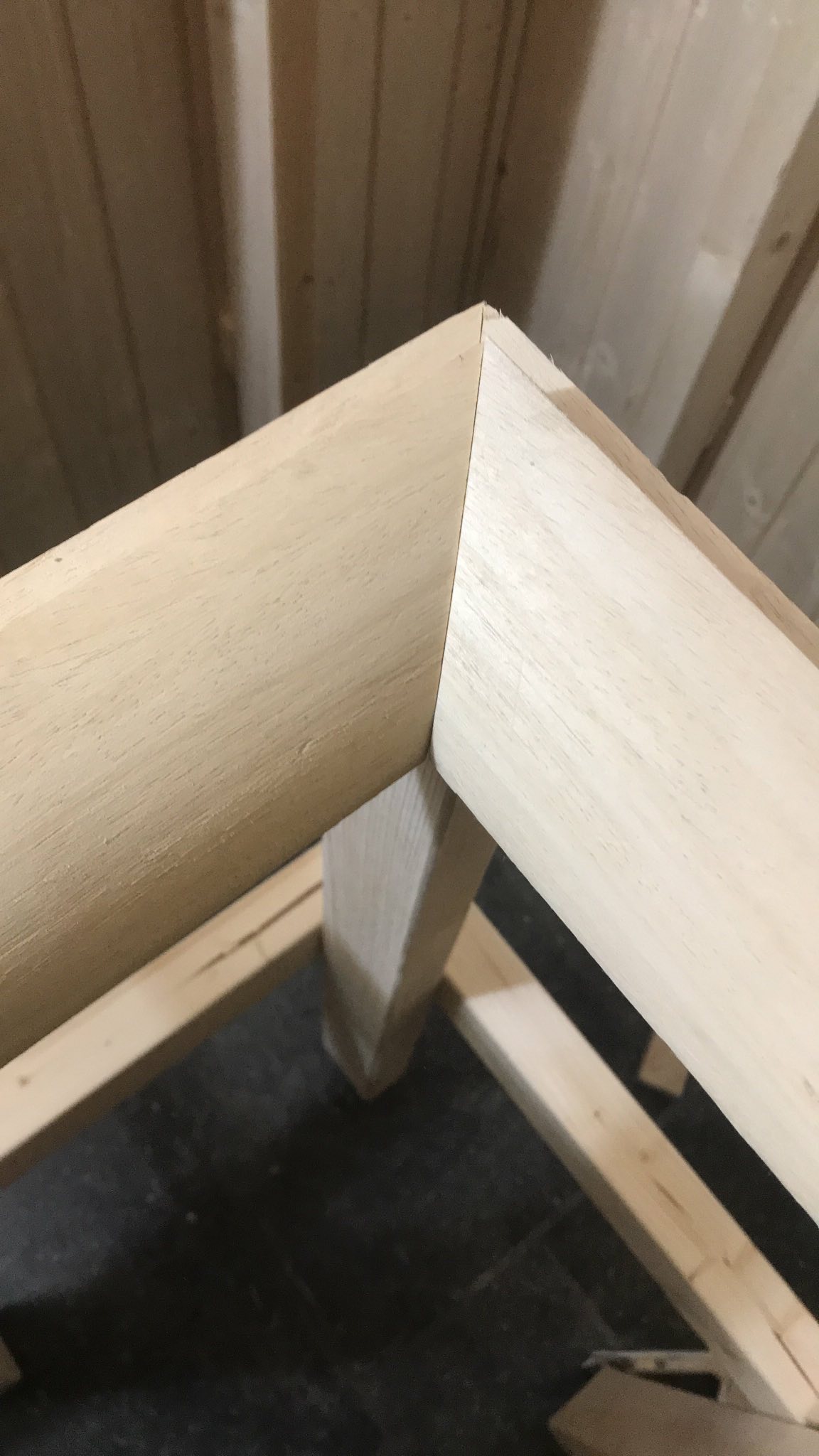

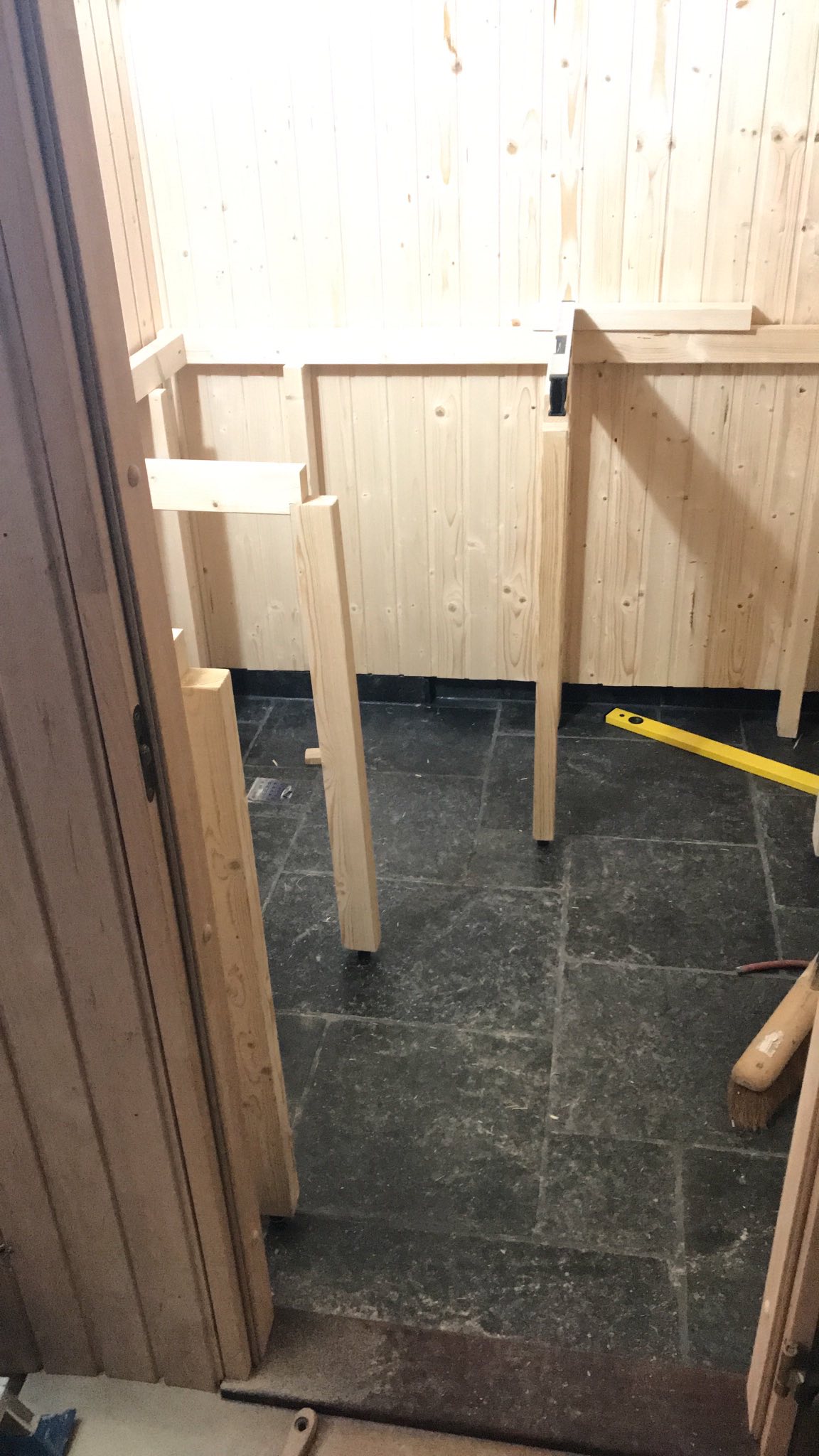

in februari wordt er gewerkt aan sauna banken
•
dat blijkt een hele klus, weinig ruimte…
•
het moet erg precies, en dat is niet makkelijk
•

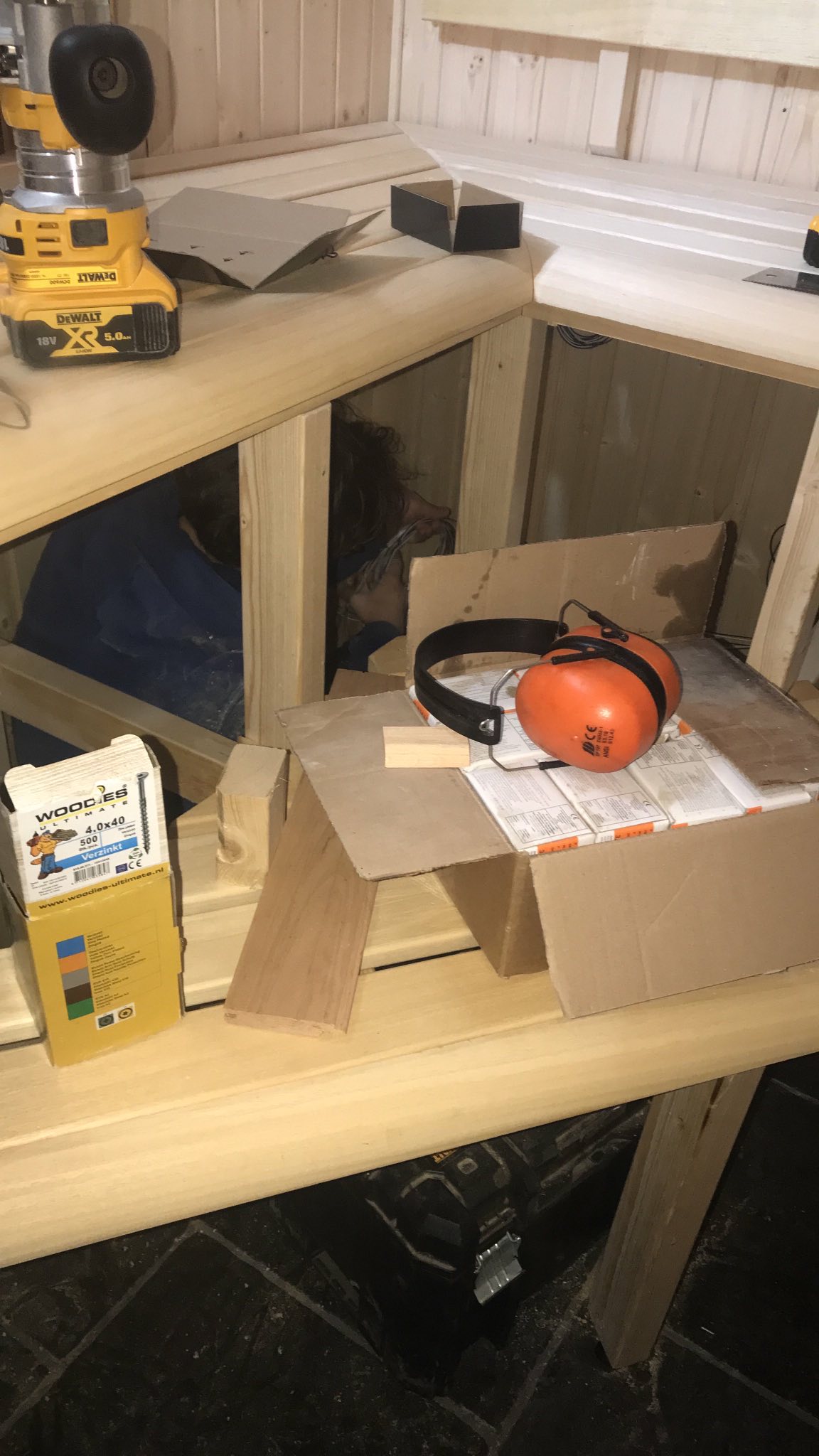

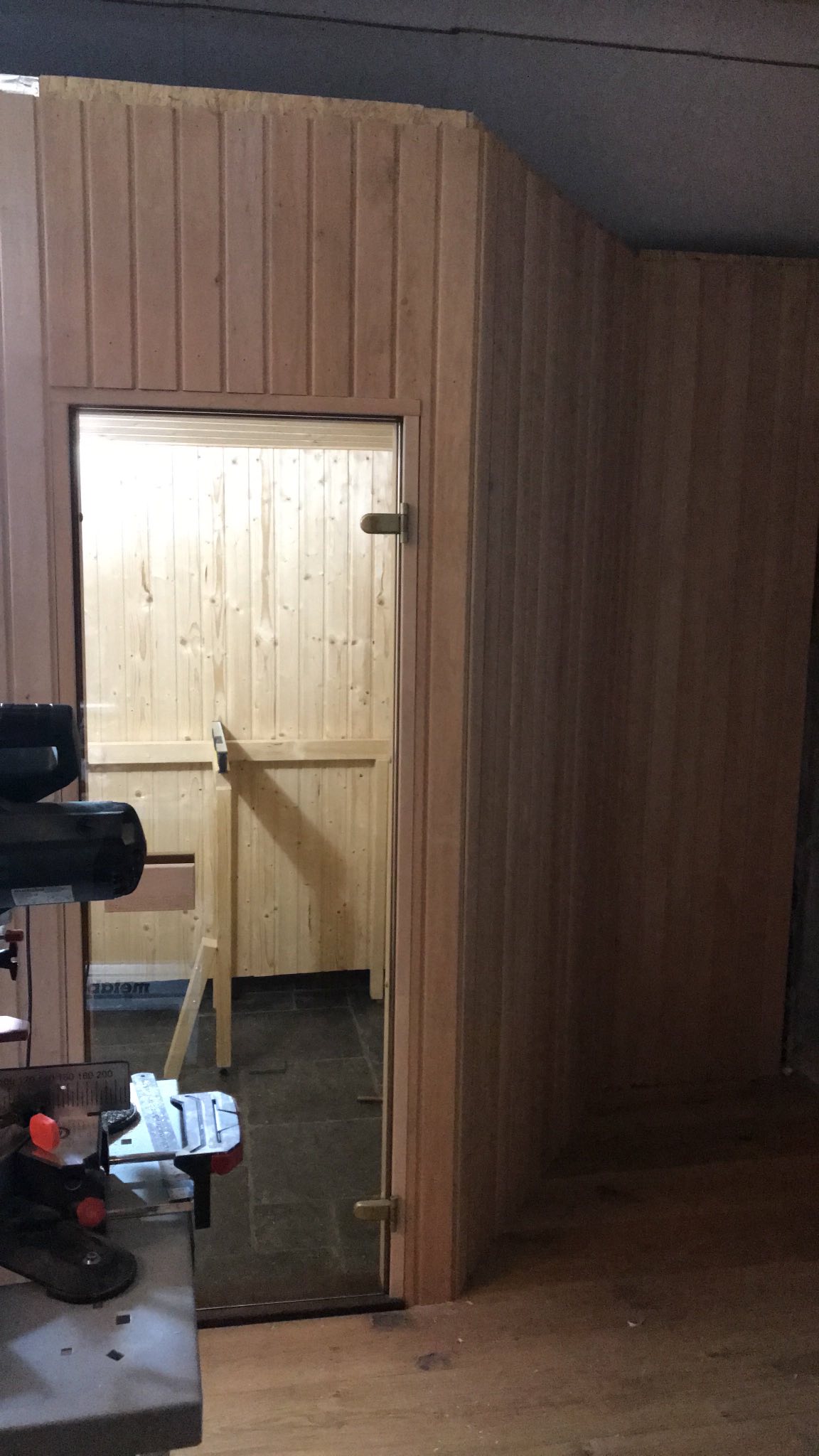

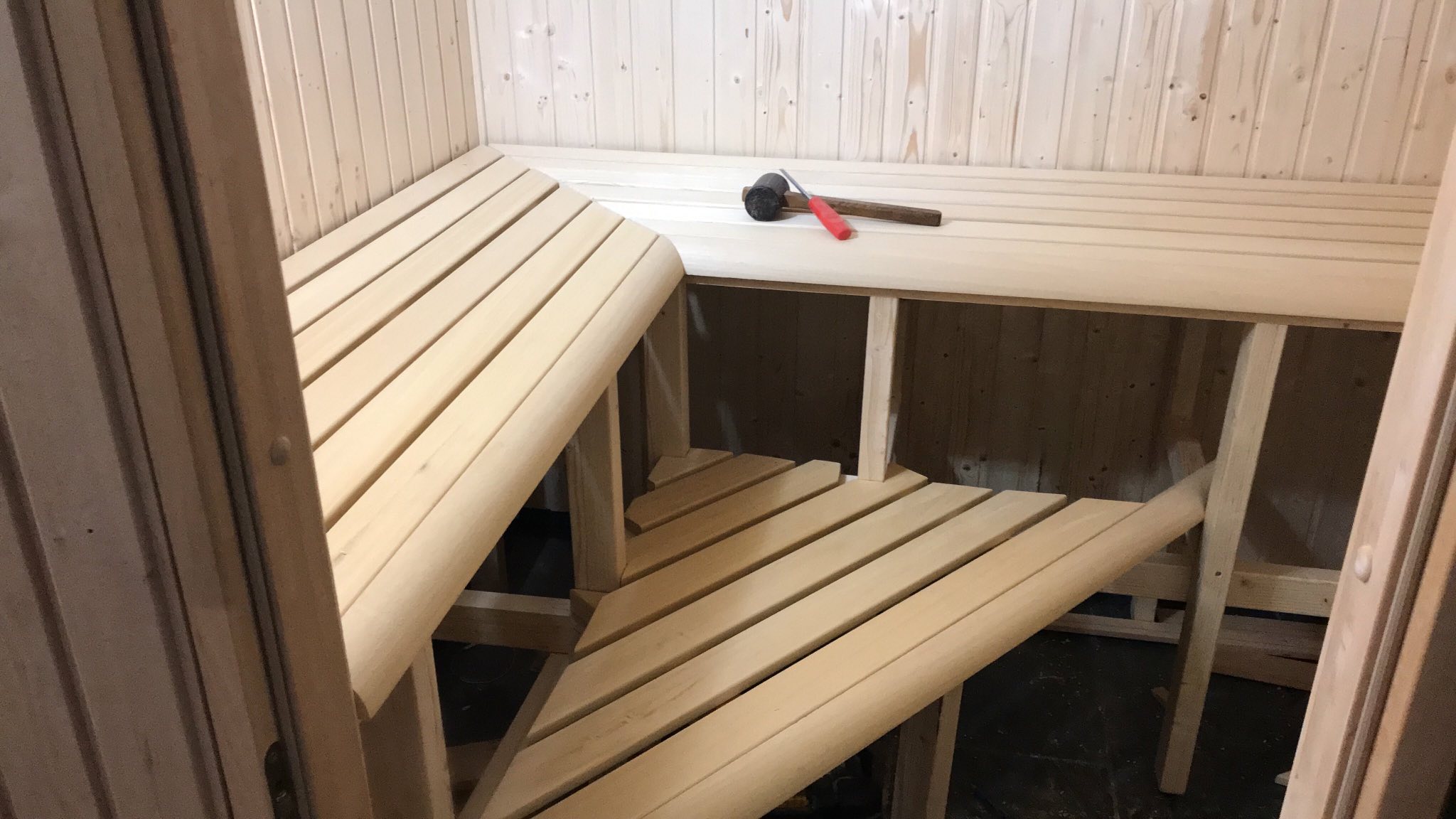

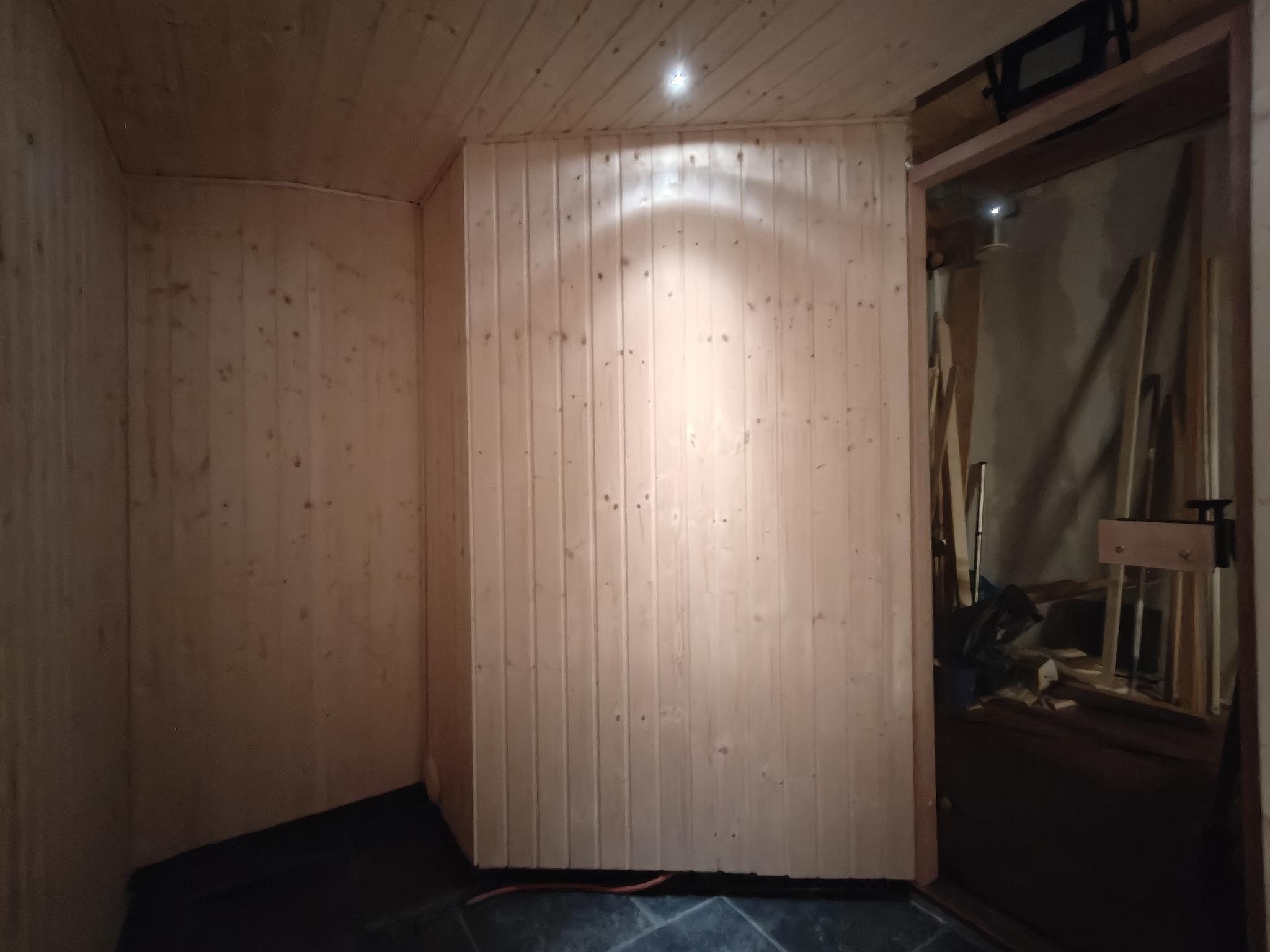

het resultaat bevalt iedereen
•
er wordt proef gelegen
•
en uiteindelijk is het helemaal af!
•
zodra het wat warmer wordt gaan we door in de schuur
•

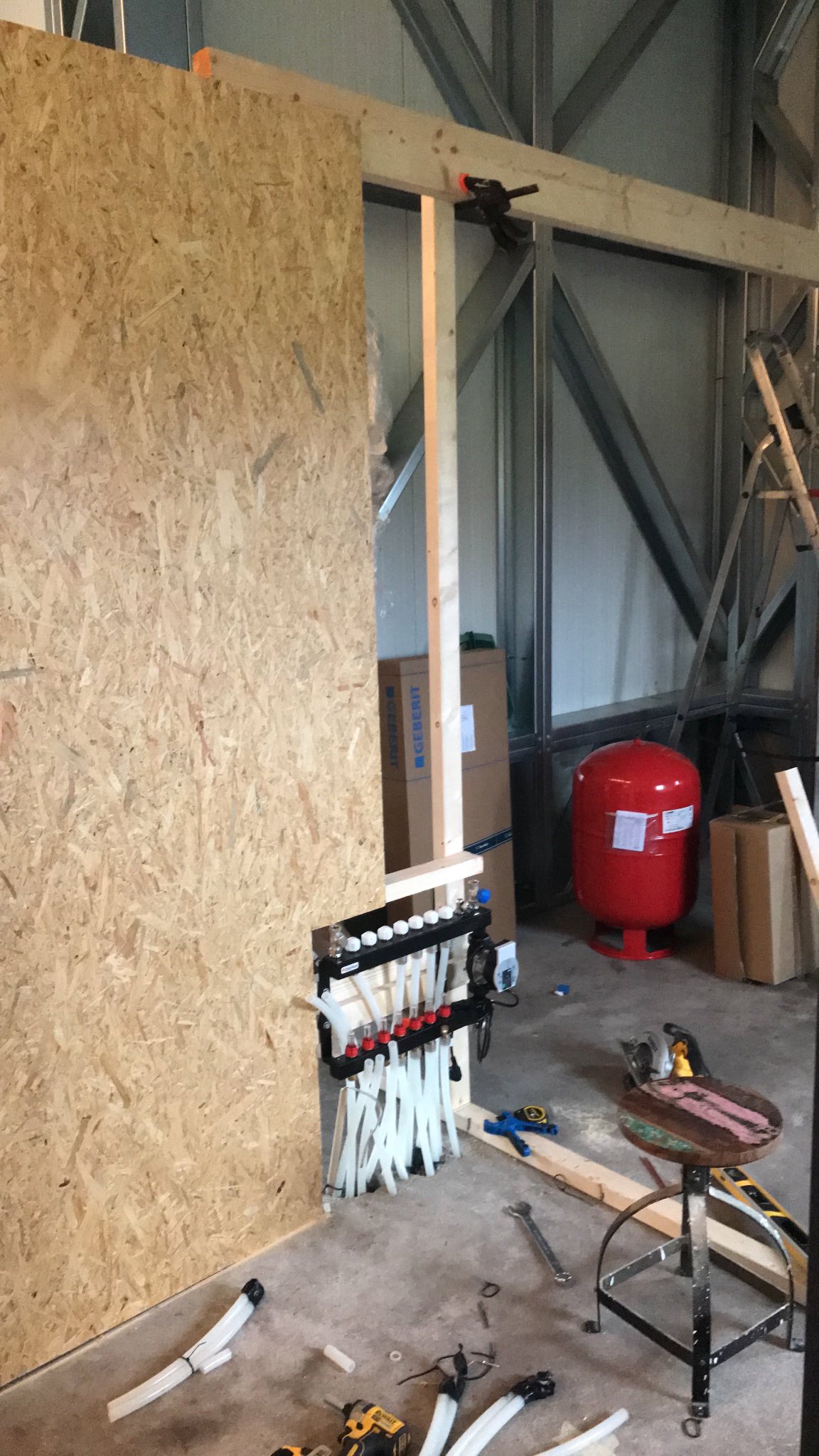

vloerverwarming aan de verdeler naast de toilet
•
Joy heeft ondertussen een prima plekje gevonden
Maart 2025
•
in maart houdt het op met vriezen en kan er weer aan de schuur gewerkt worden!
•

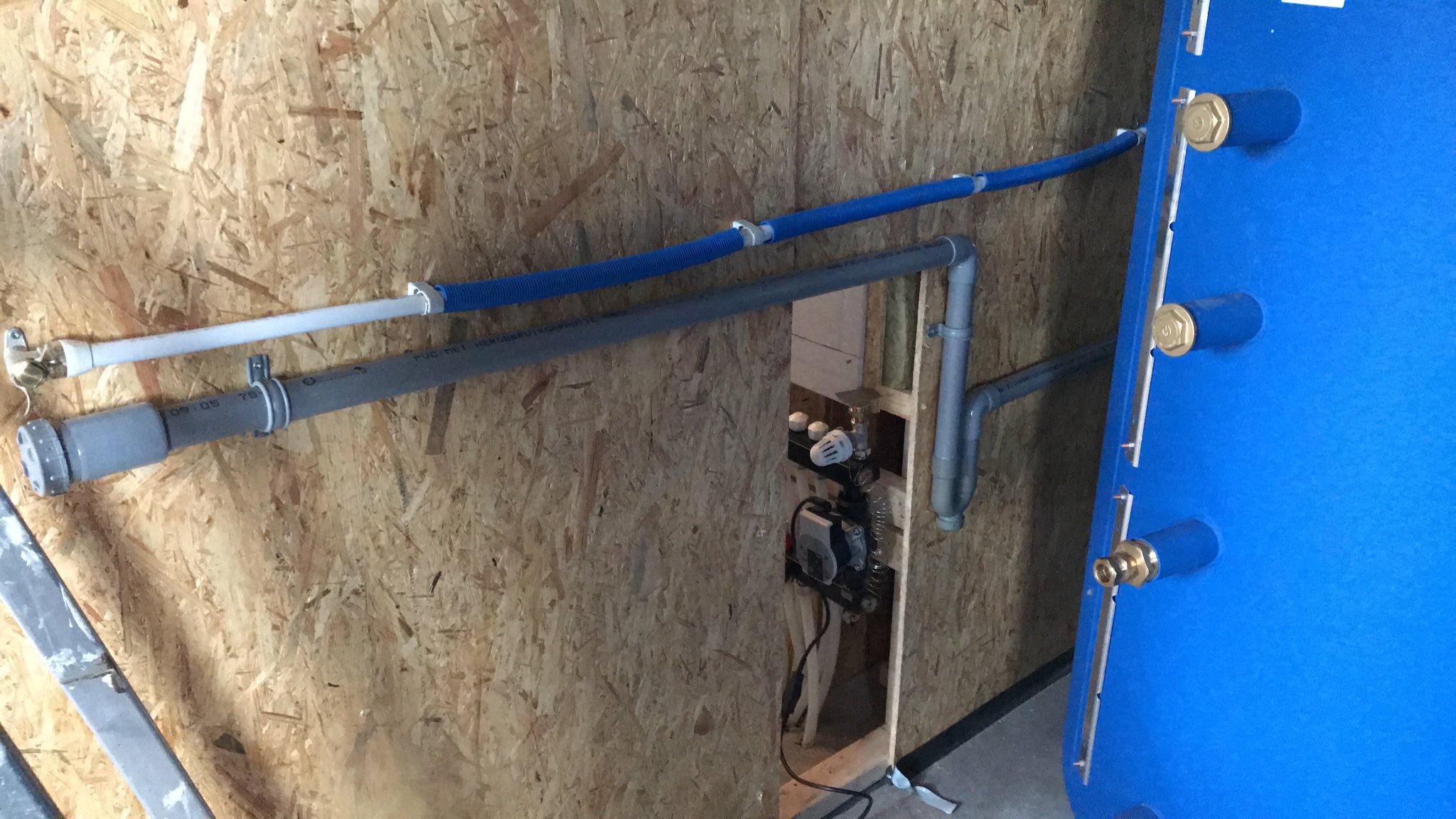

ik begin met de aanleg van riool en water
•

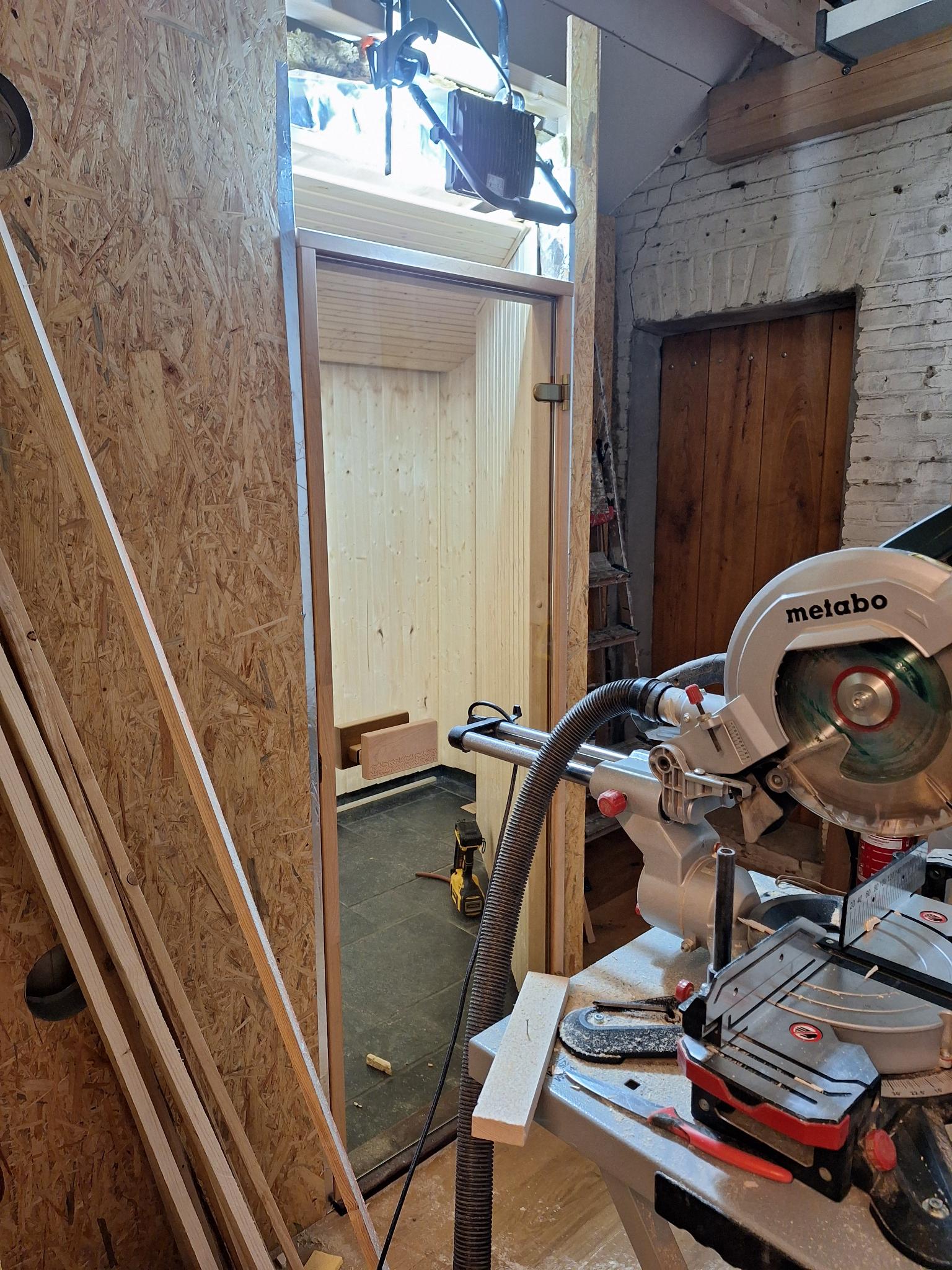

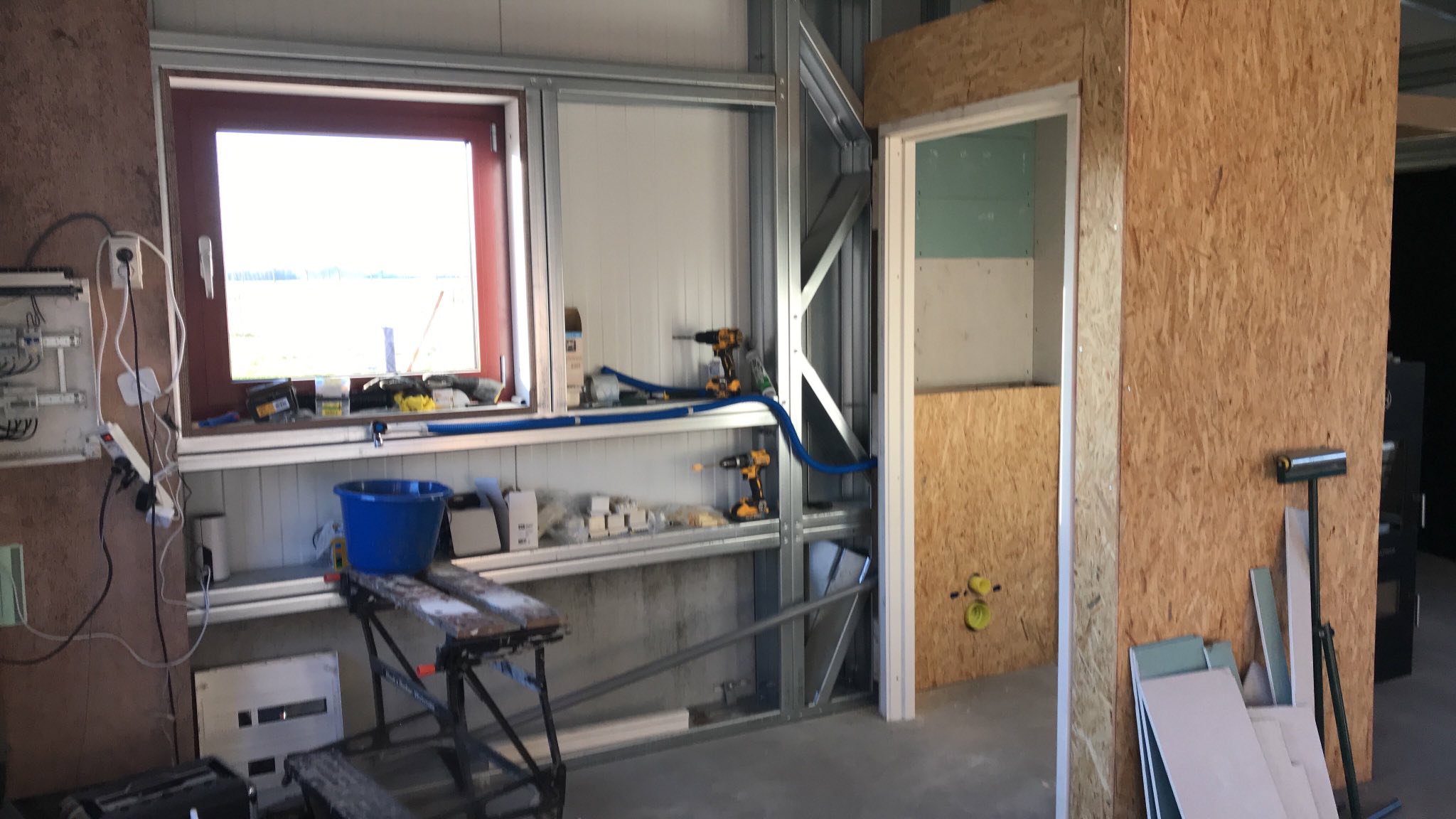

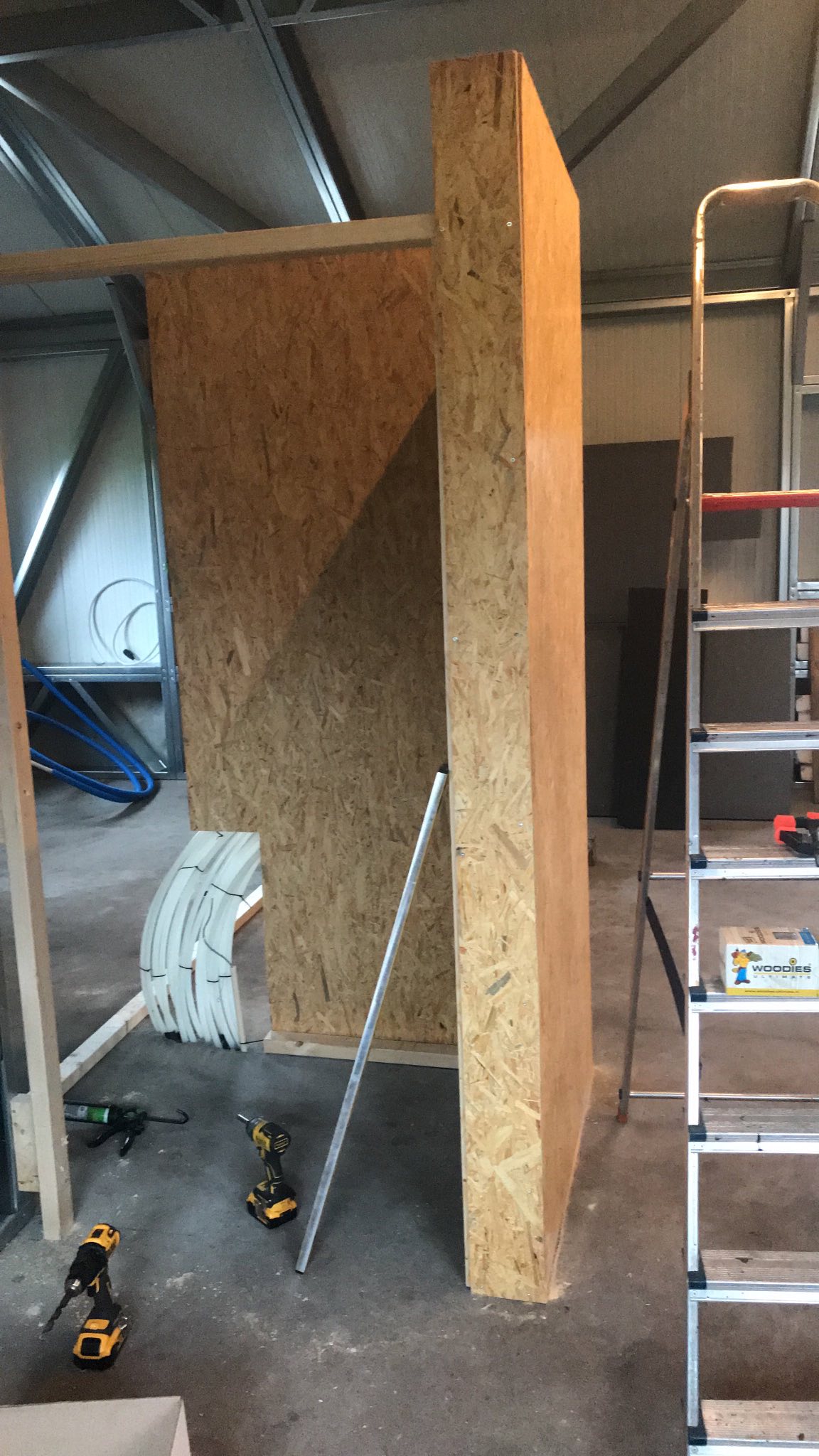

vervolgens de toilet ruwbouw en achterwand voor de kachel
•
kanjer Rob komt in maart tweemaal een week helpen
•
het eerste vloertje is een feit
•

we plaatsen de kachel (300 kg)
•

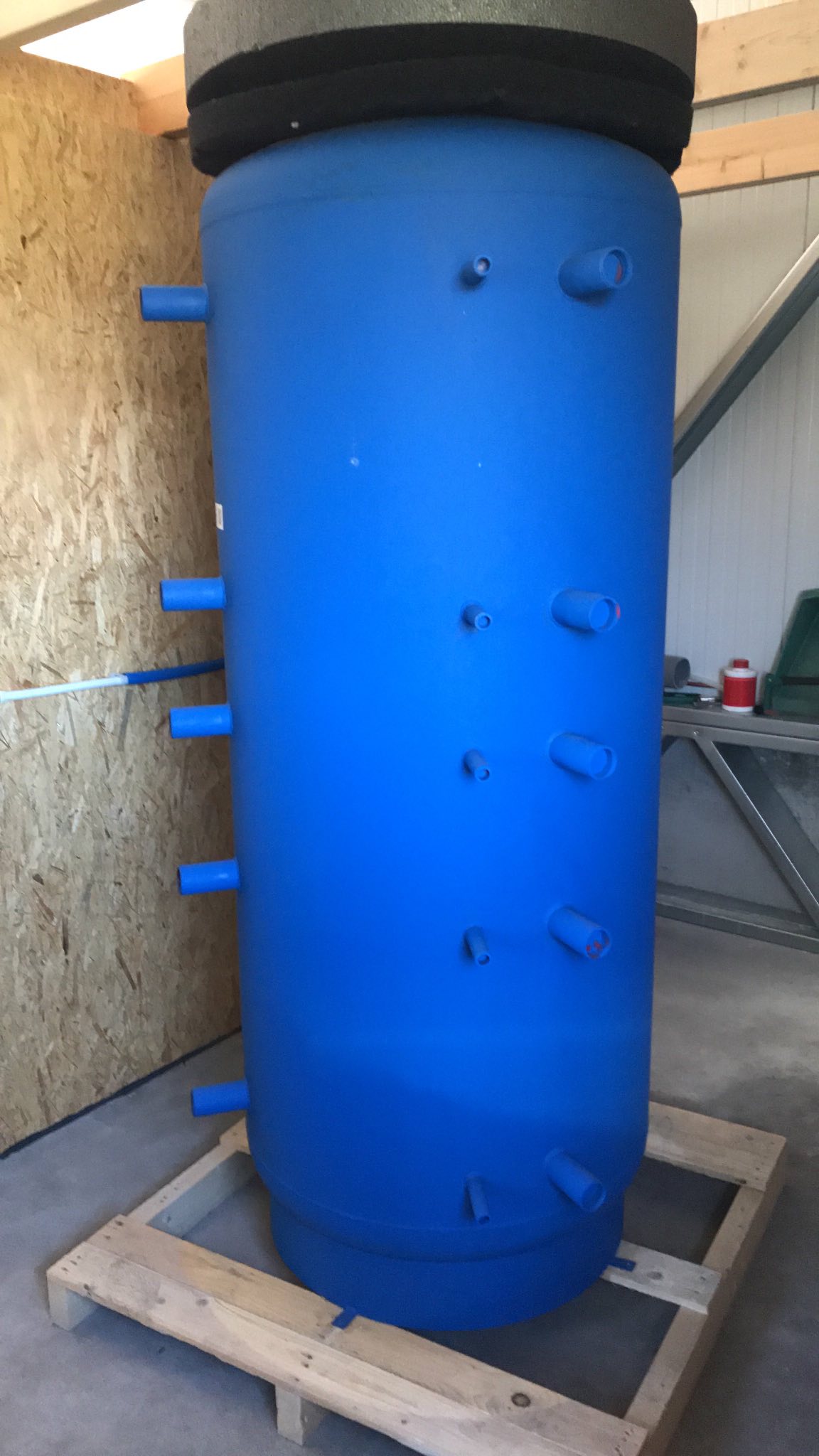

een 1000 Liter voorraadvat voor warmtepomp en kachel
•

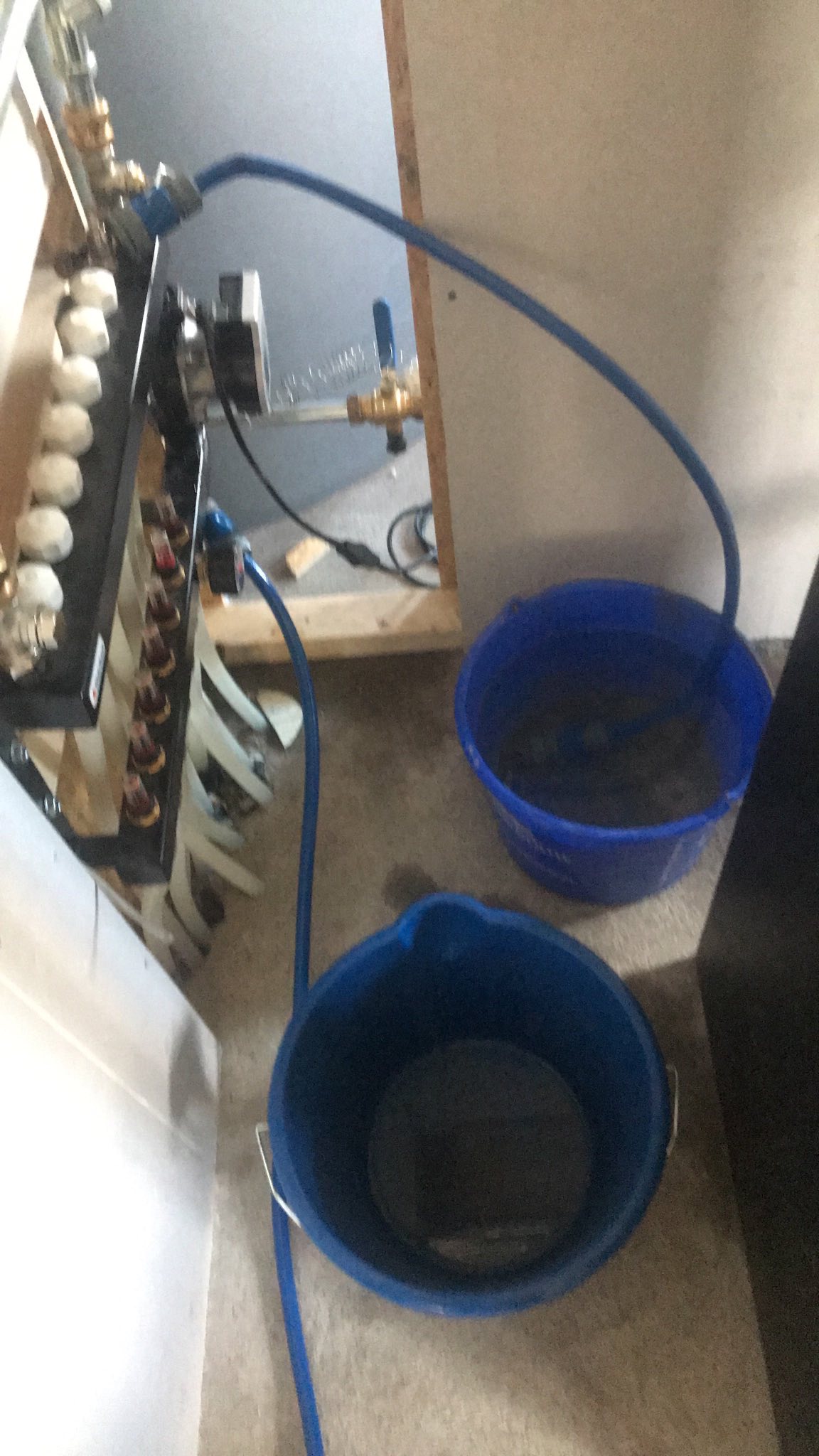

de vloerverwarming wordt onder druk gezet, lekvrij!
•

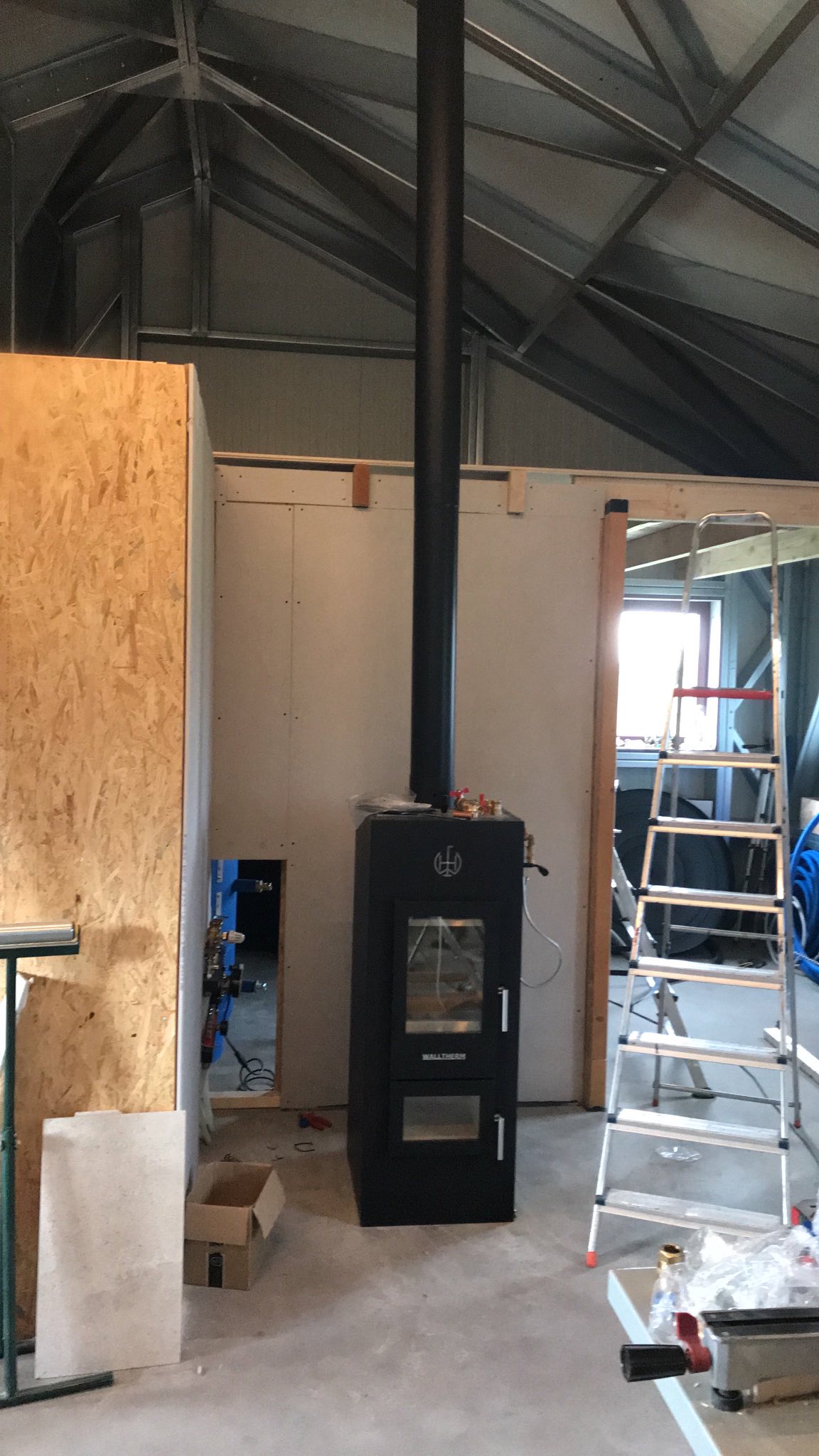

de kachel krijgt een kachelpijp binnen
•

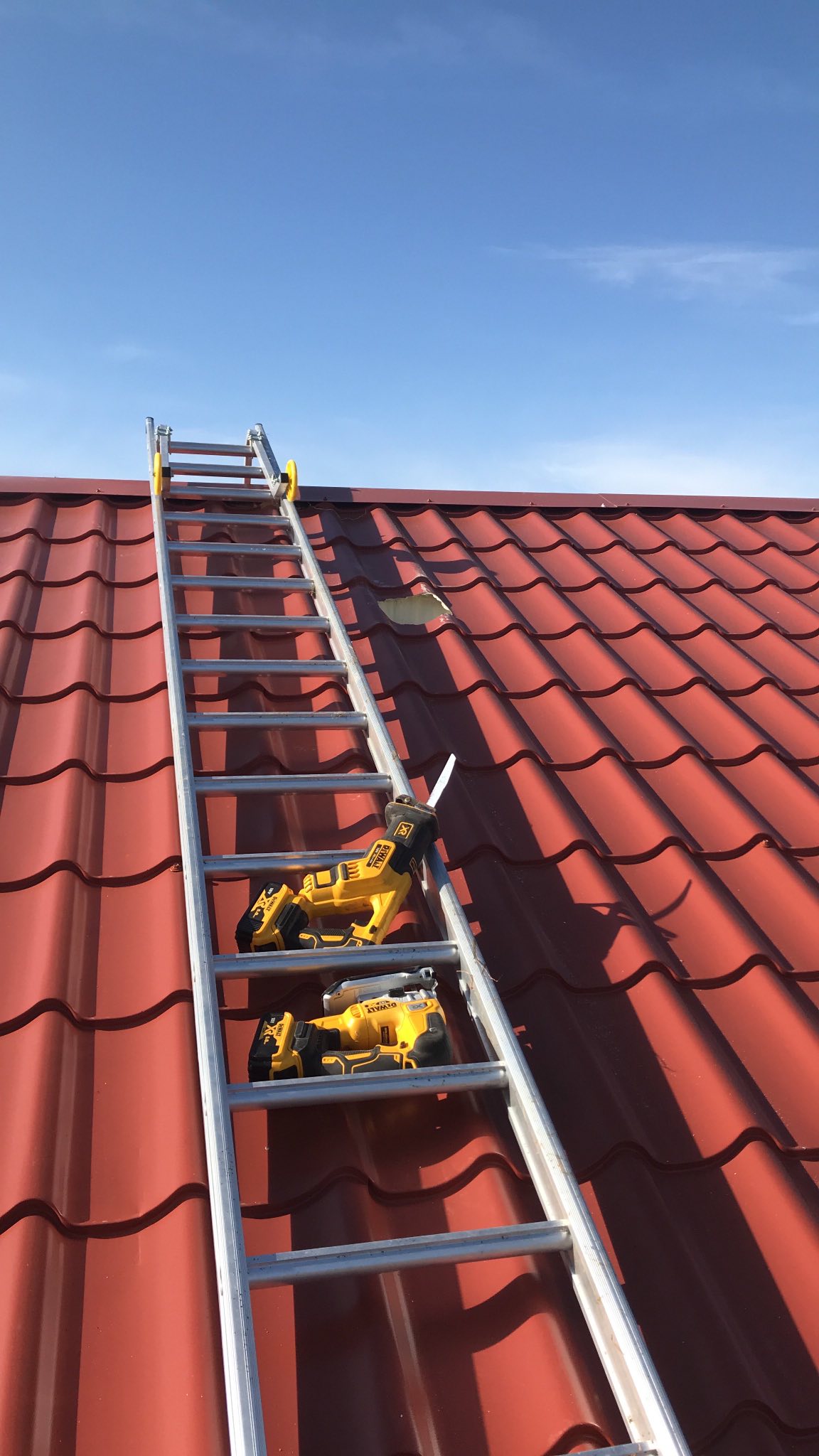

er komt een heus gat door mijn dak
•

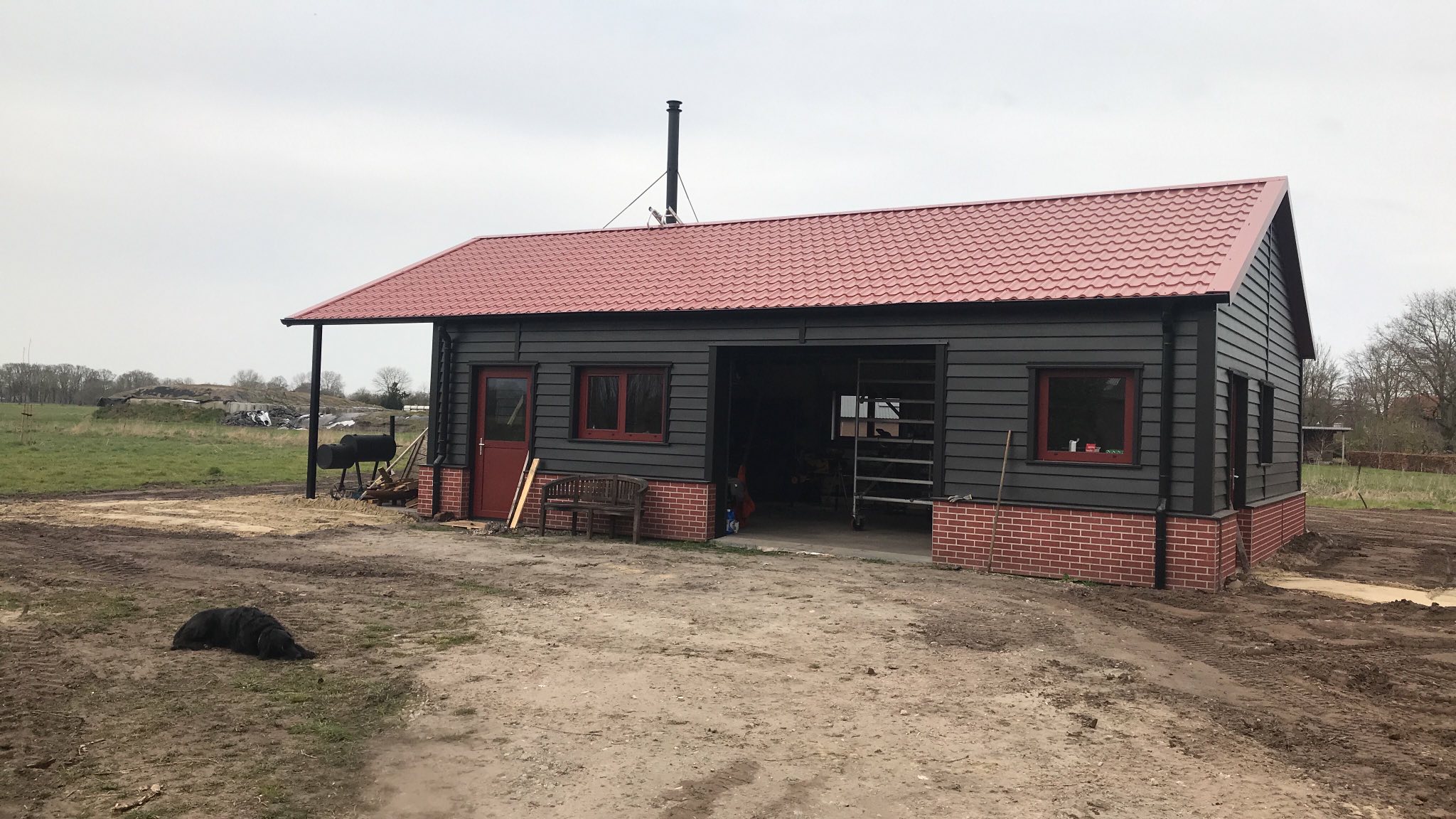

daarop komt het rookgaskanaal (of gewoon schoorsteen)
•

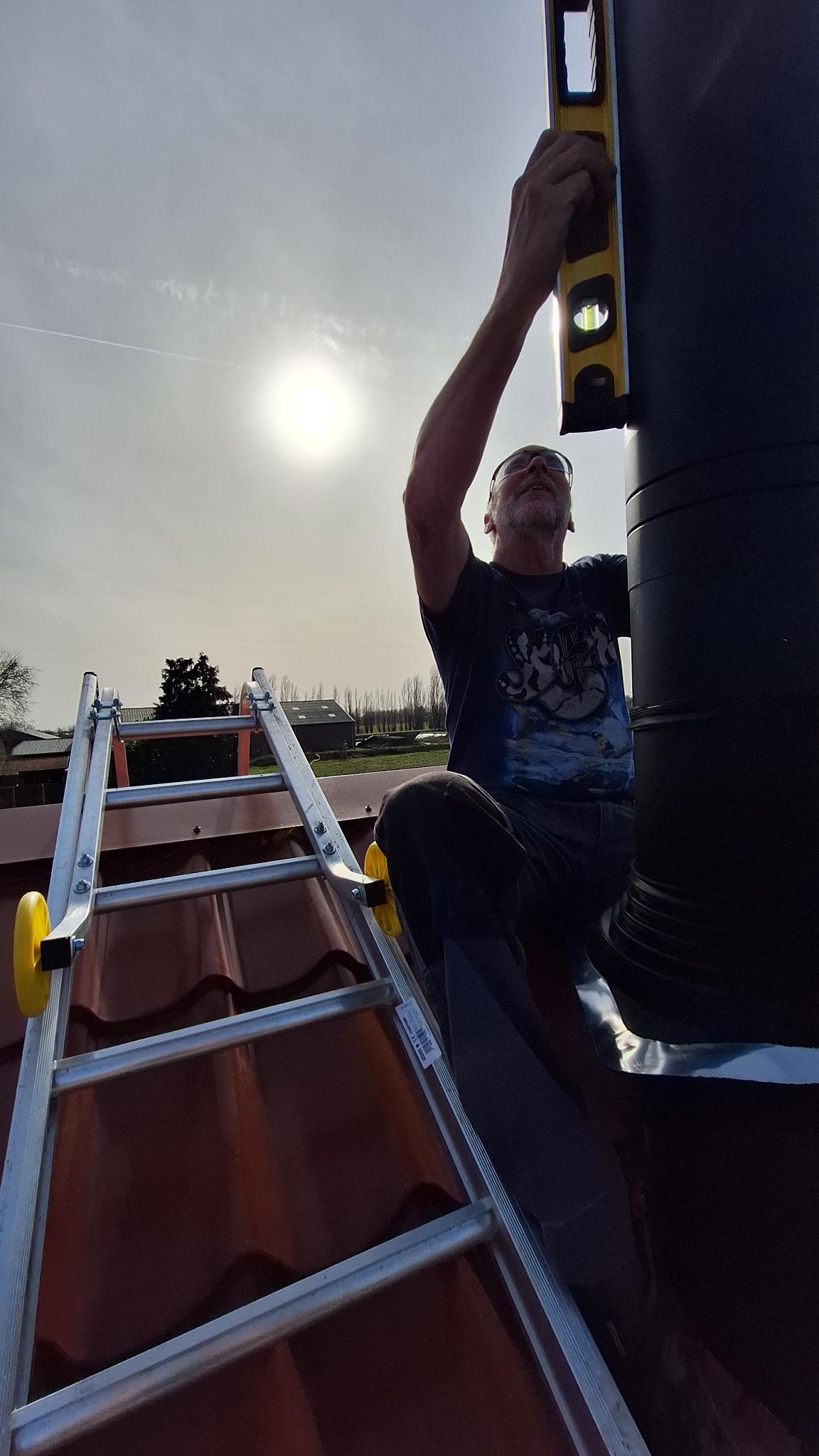

hij staat kaarsrecht met de hulp van Marga
•
dan beginnen we met Rob aan het fietsenhok
•

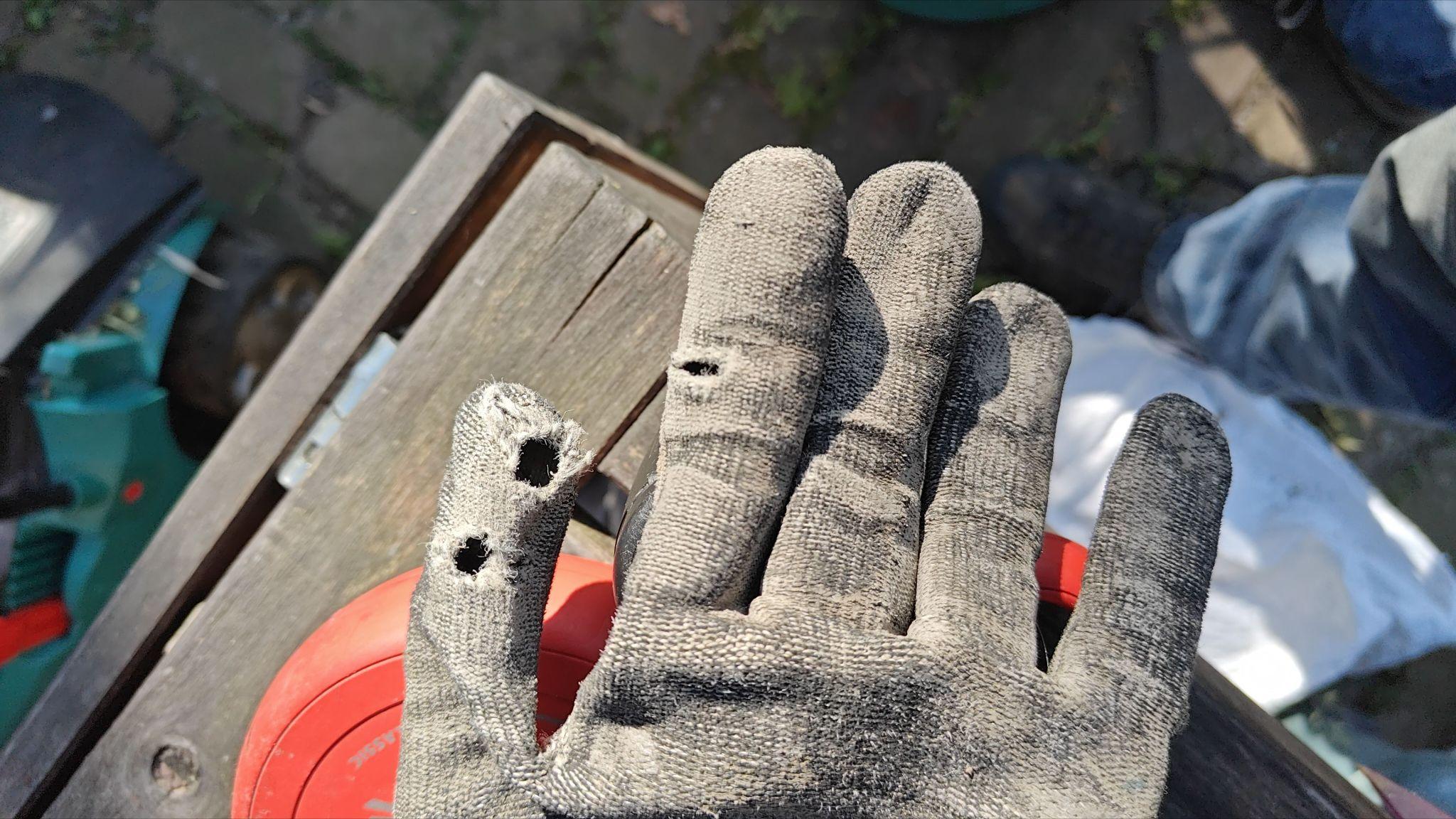

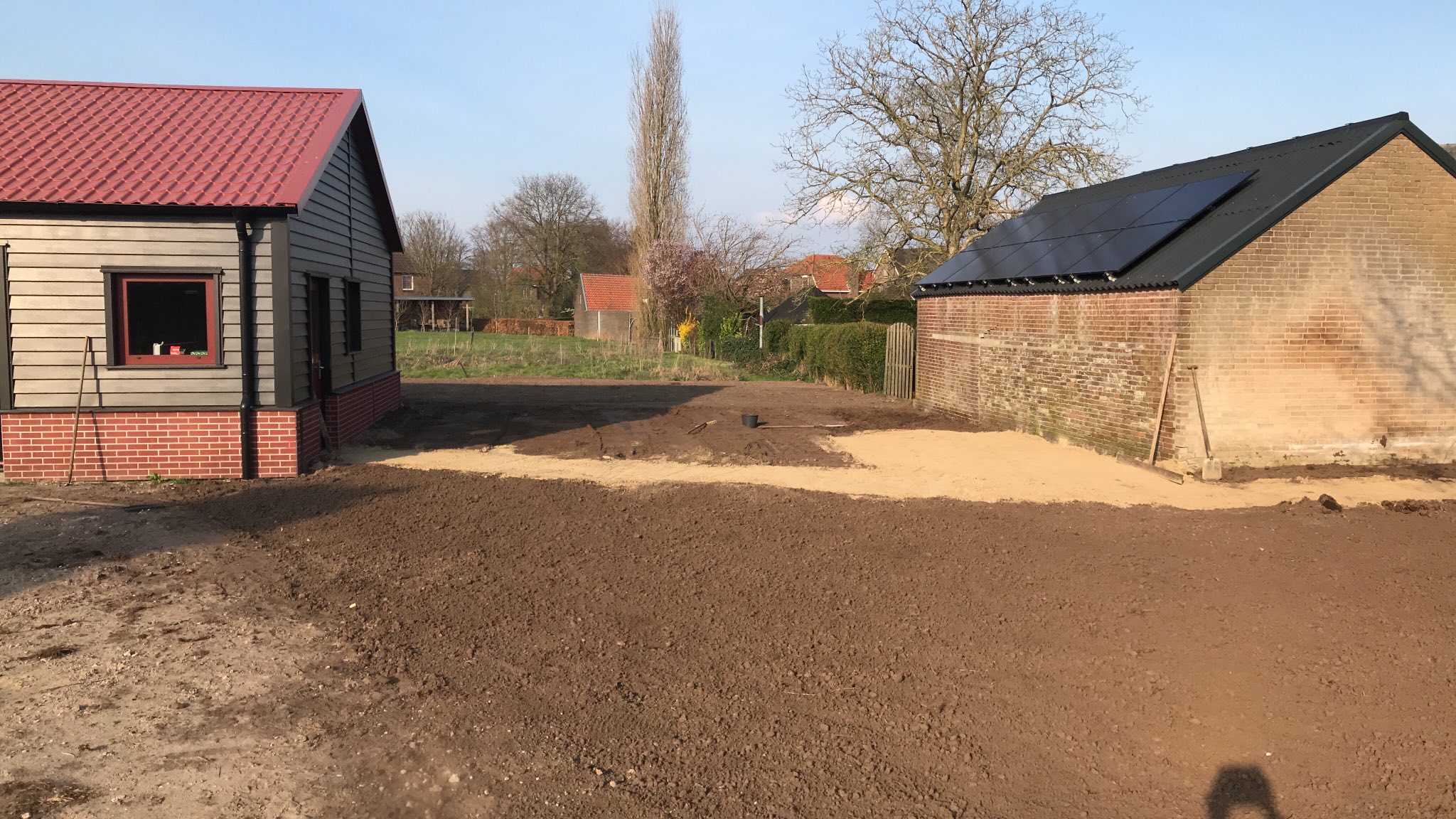

en Dennis maakt zijn grondwerk af
April 2025
•
in april beginnen we met droogte en lange avonden
•

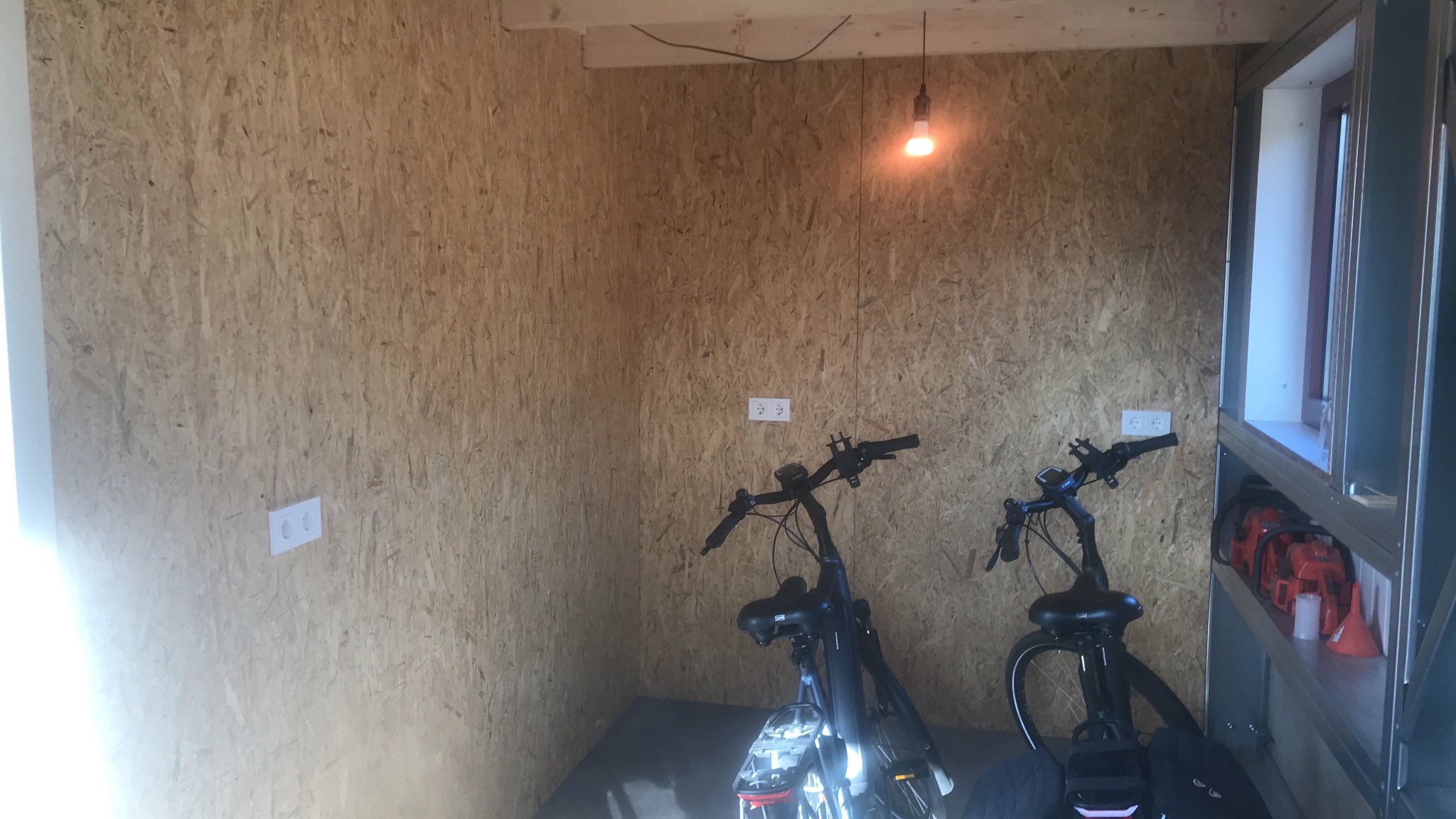

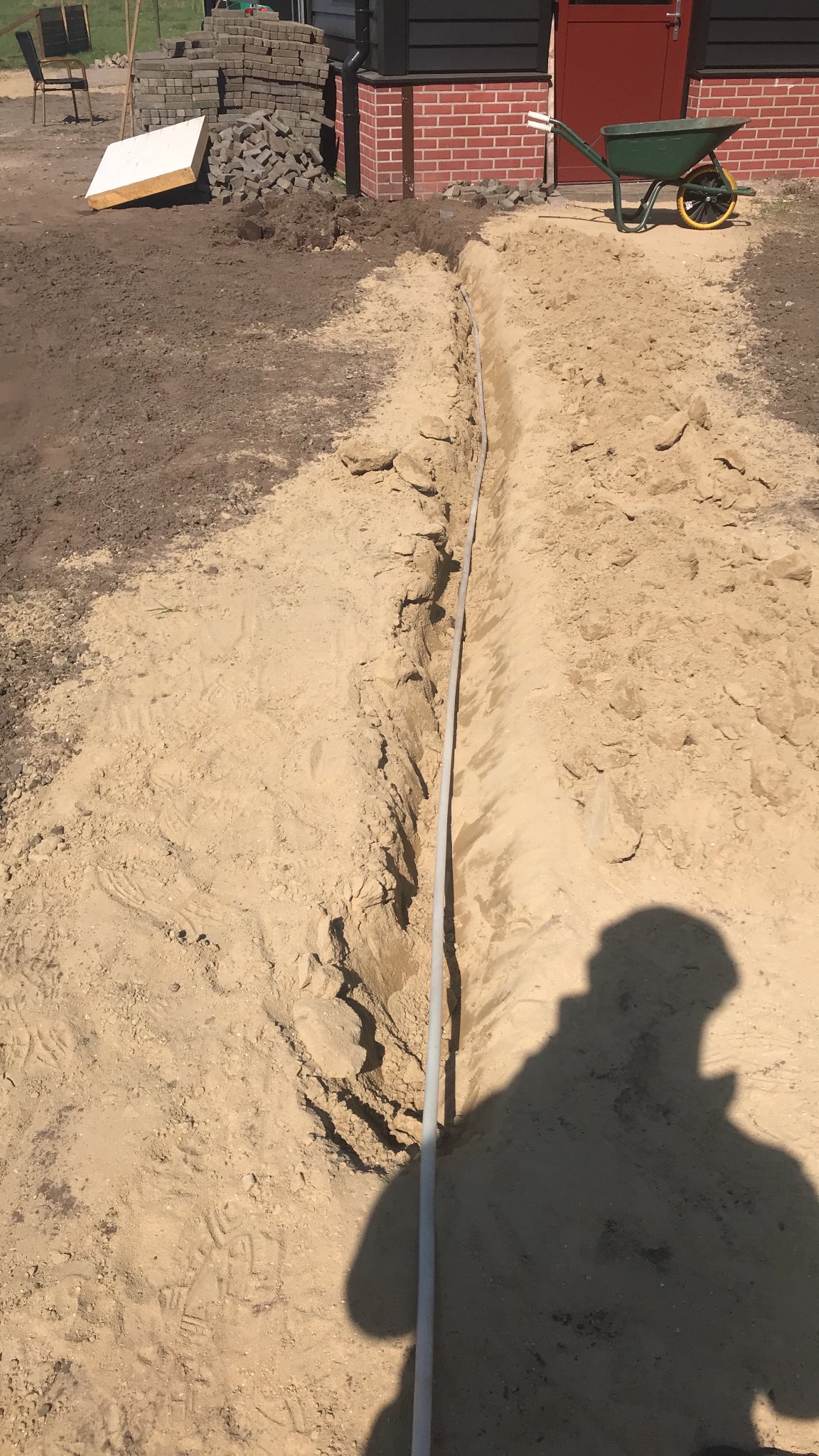

er wordt een tweede datakabel van de schuur naar het woonhuis getrokken
•
die is nodig omdat er zonnepanelen en een batterij komen
•

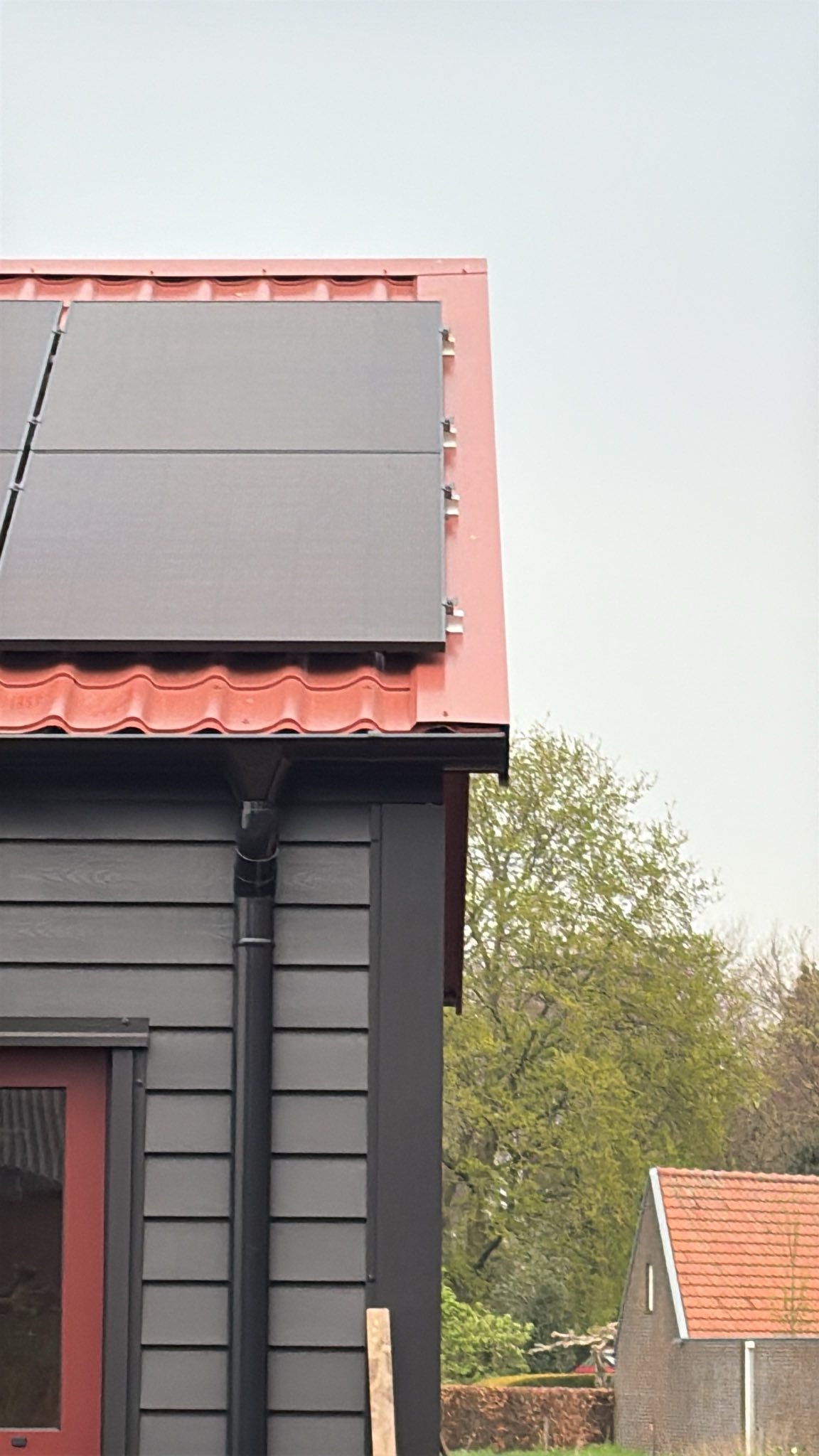

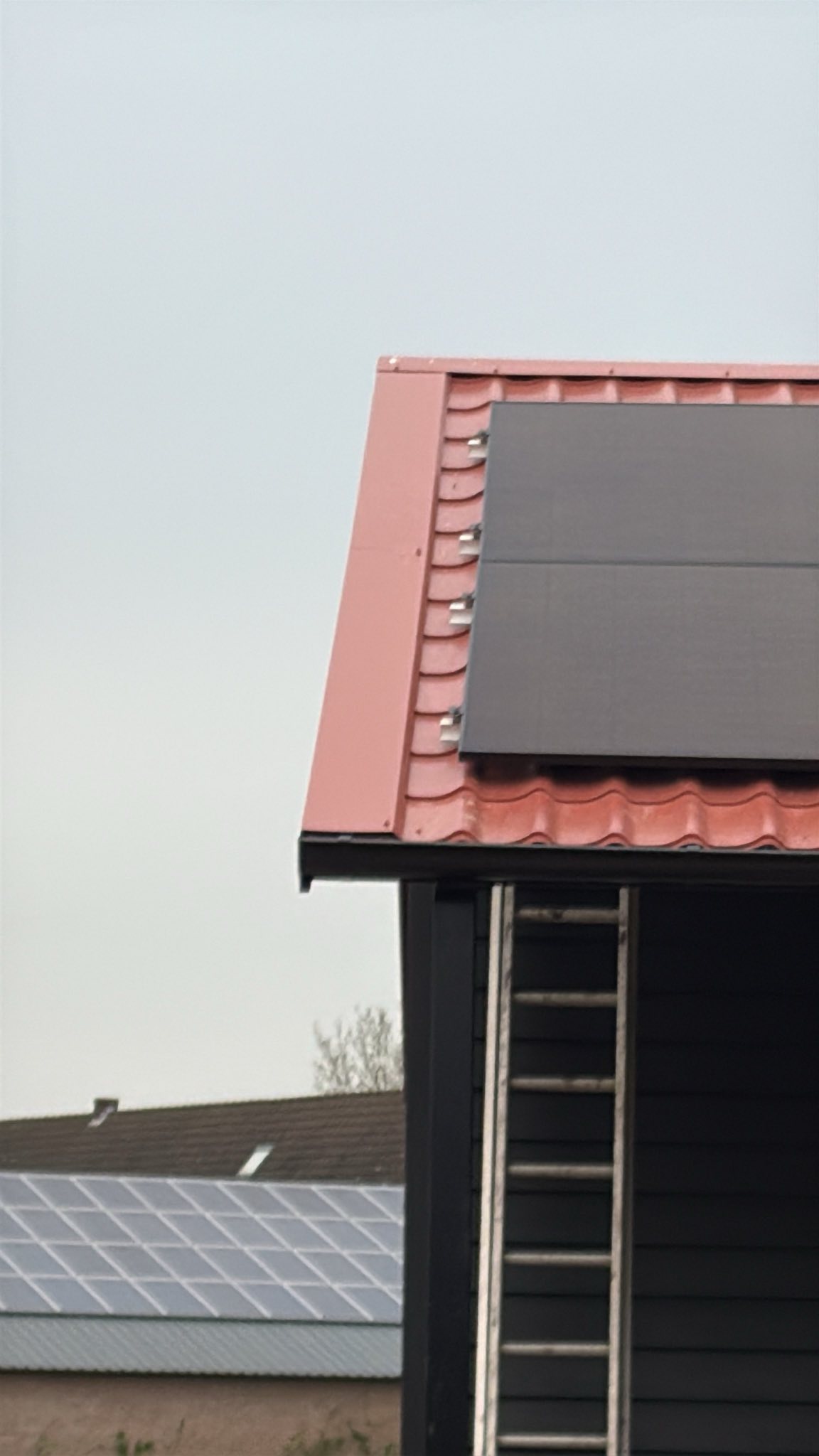

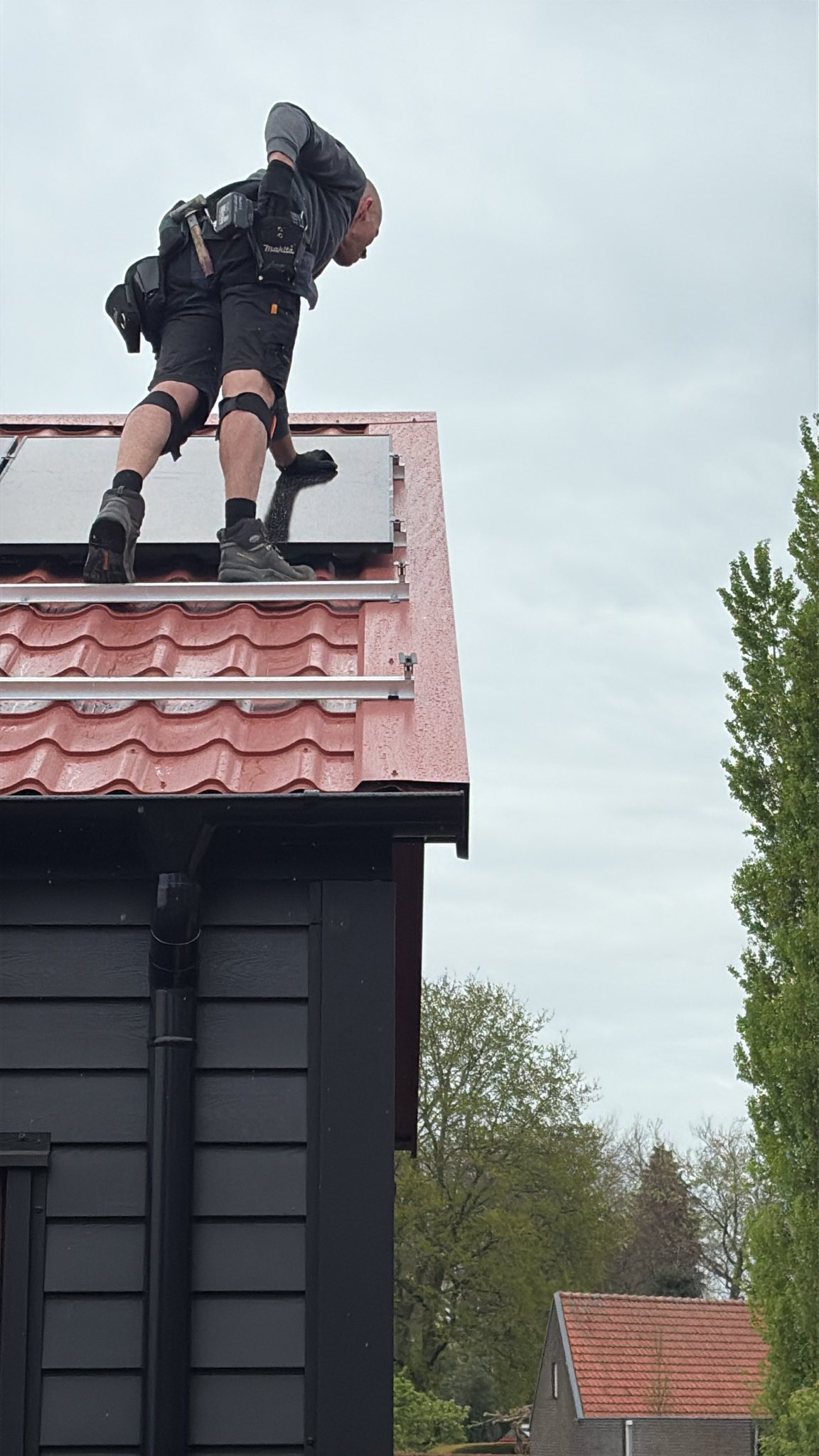

die panelen liggen zo links en rechts wat scheef… maar dat deert niet
•
direct daarop gaan we op vakantie, maar de panelen lijken niet te werken
•

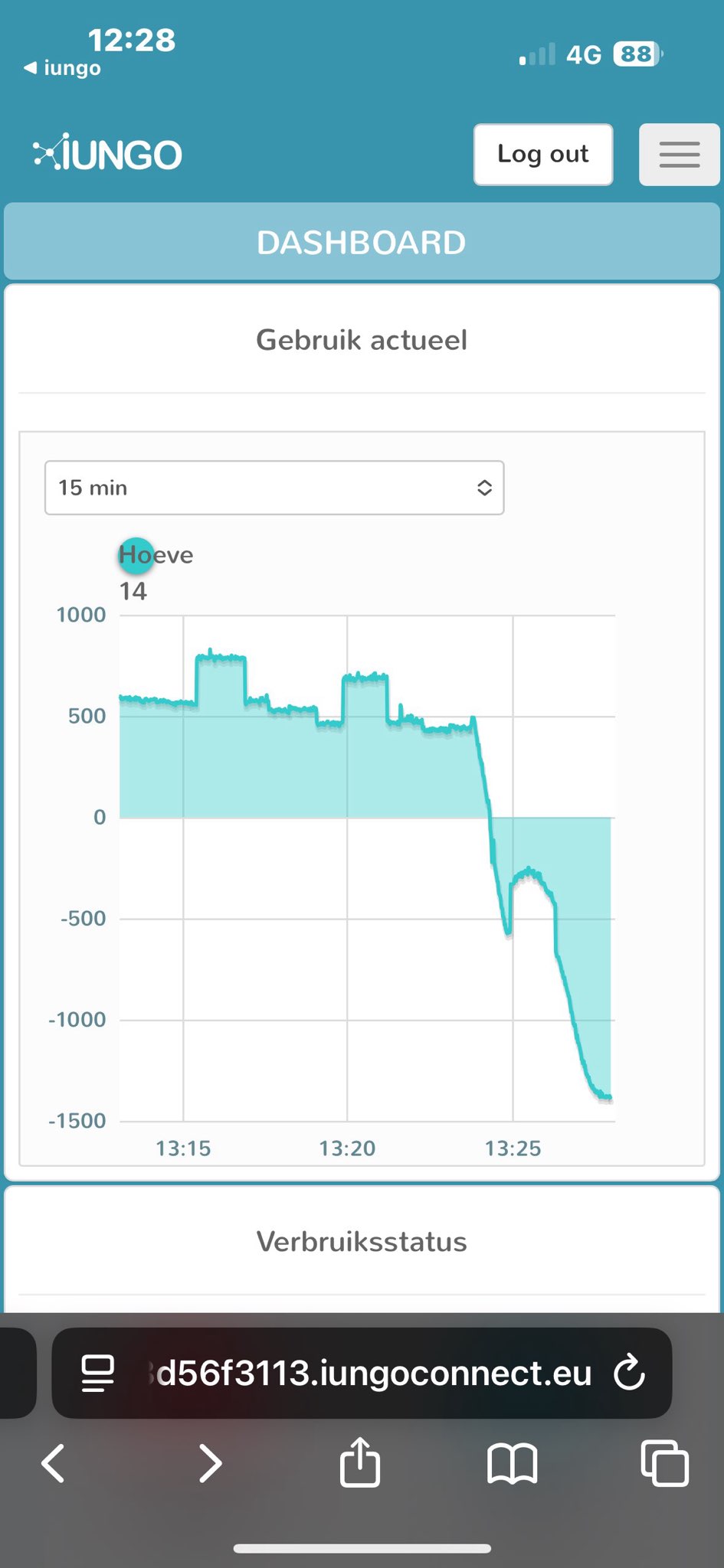

als er een stop omgezet wordt dan verandert dat meteen
•
Marga verdient geld terwijl ze vakantie viert
•

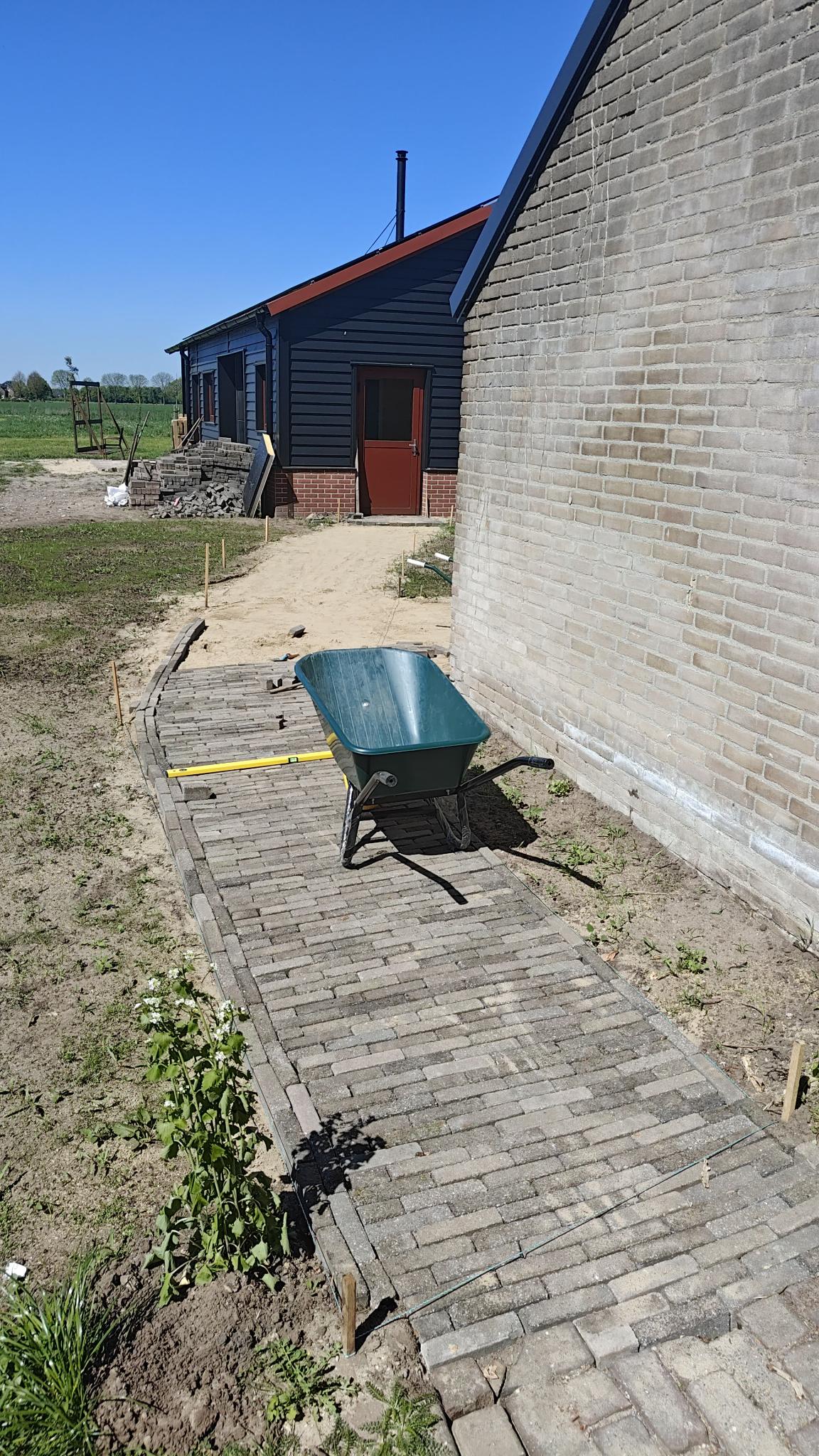

Joost klaagt dat hij te hard moet werken aan zijn stoepje
•
Joy wordt ingezet om het trilapparaat te bedienen
•
de aankleding met steentjes is erg leuk
Mei 2025
•
in mei ga ik door met het installeren van kachel en toebehoren
•

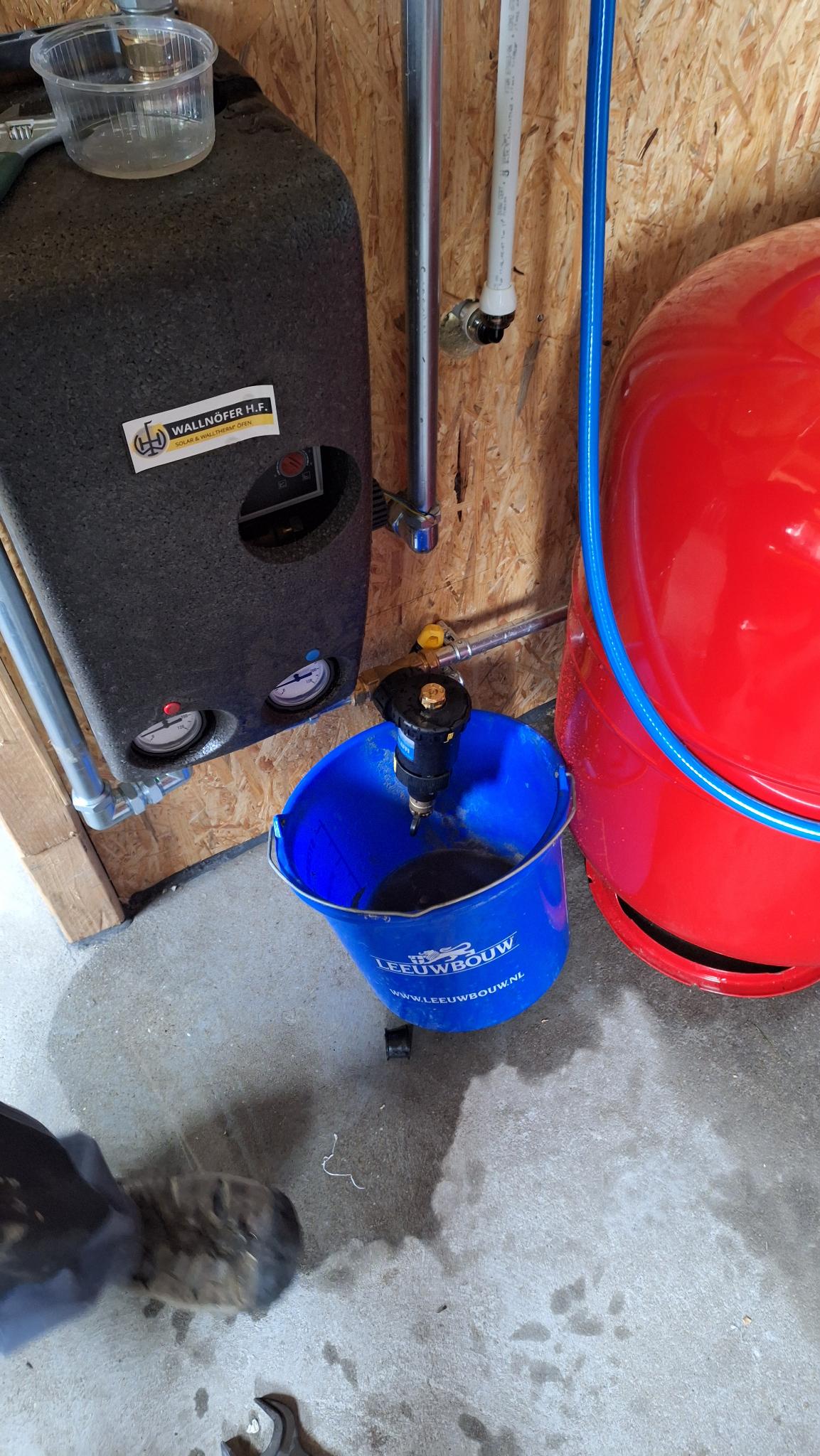

een enorme klus, want het blijft lekken
•

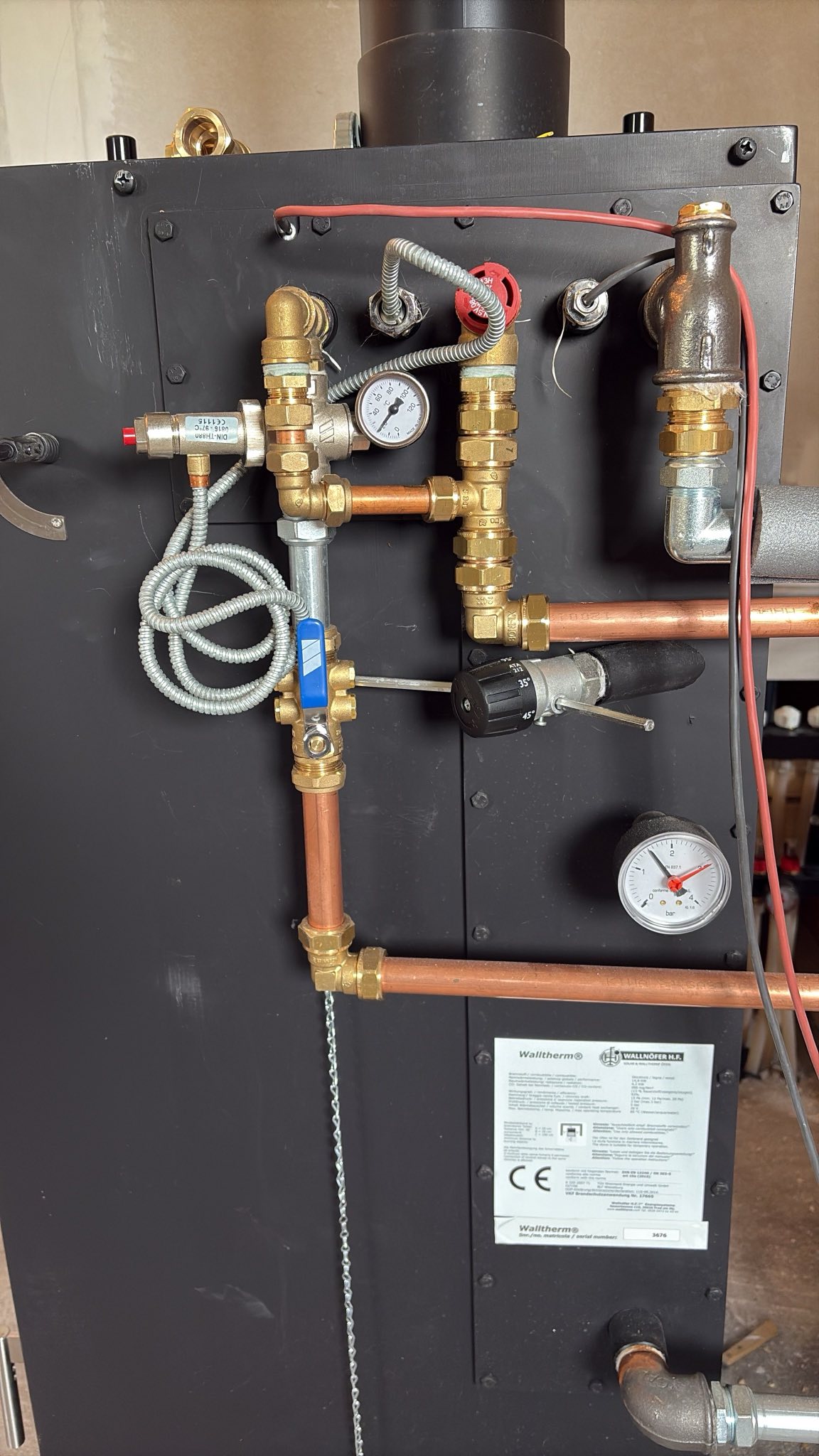

uiteindelijk is de kachelzijde helemaal aangesloten
•

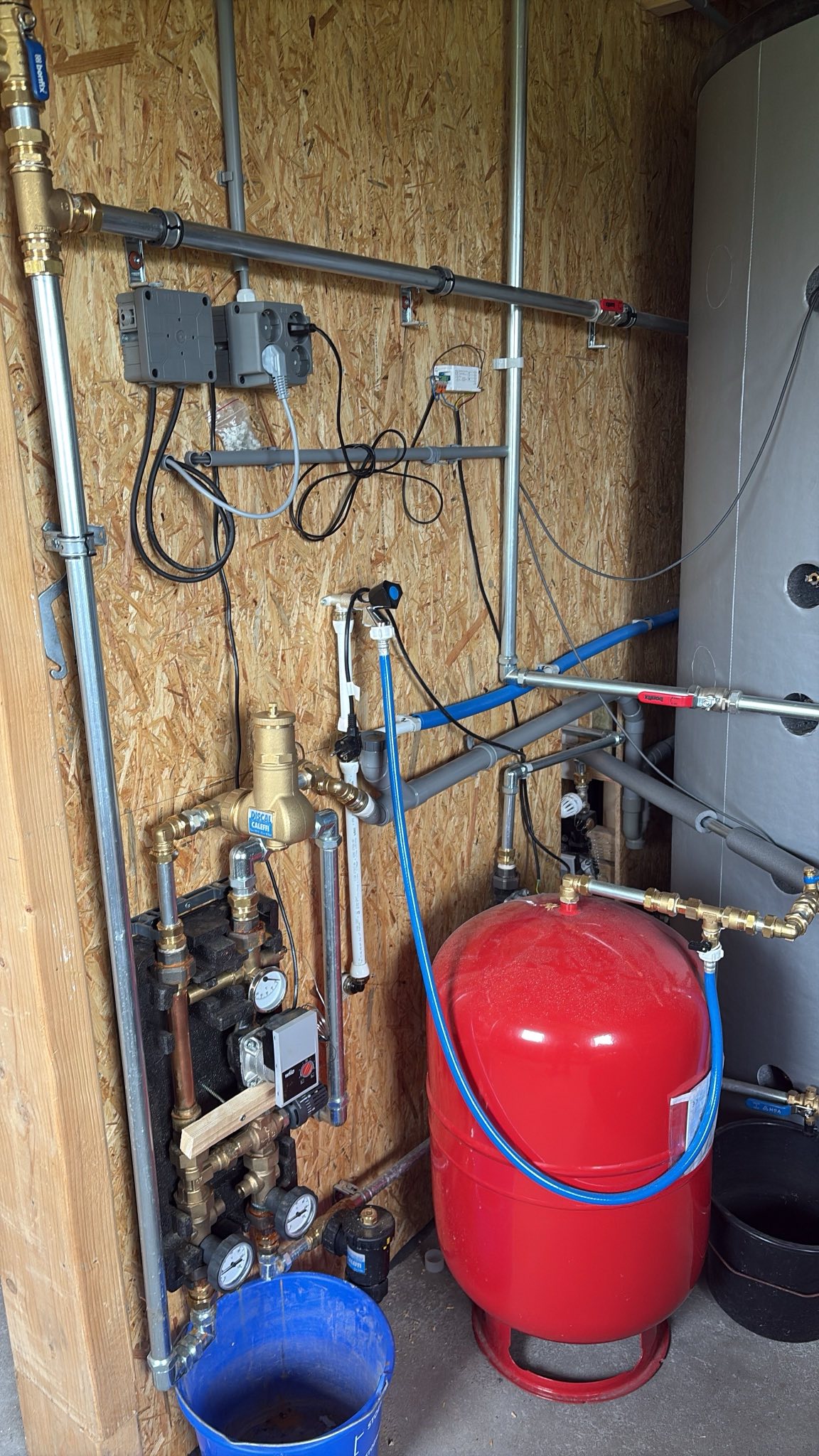

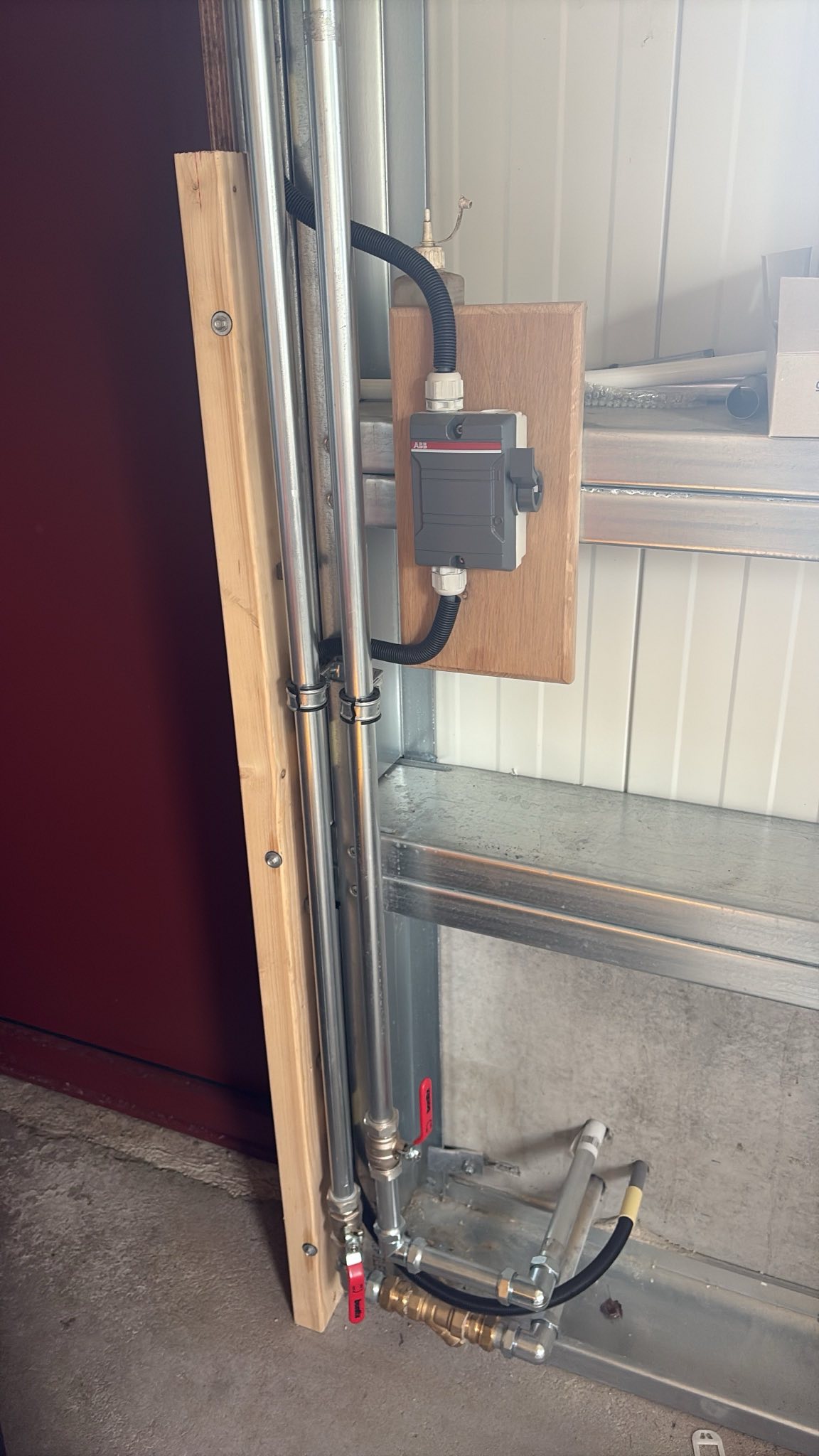

achter de wand is de warmte pomp met kachel en voorraadvat aangesloten
•

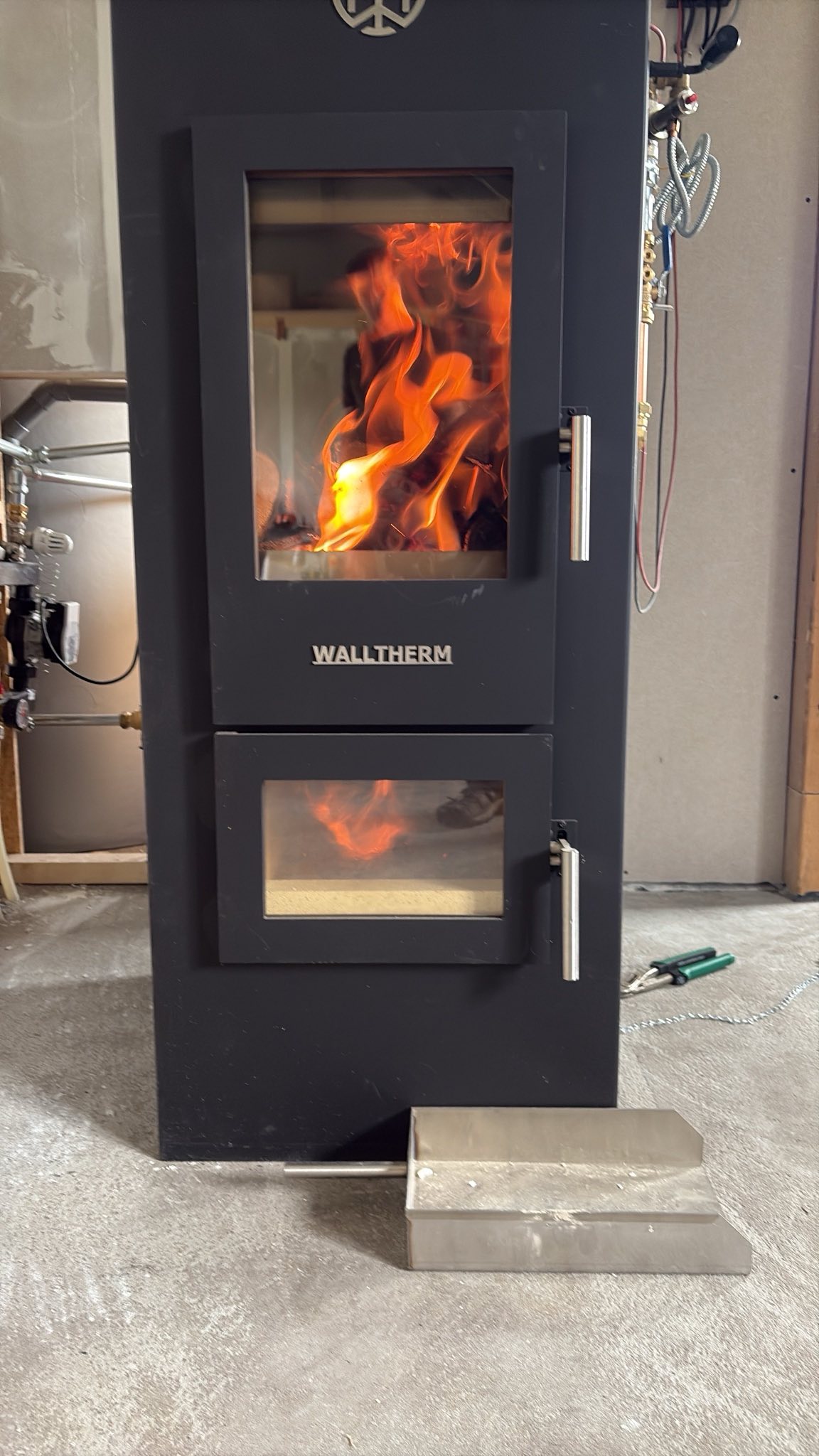

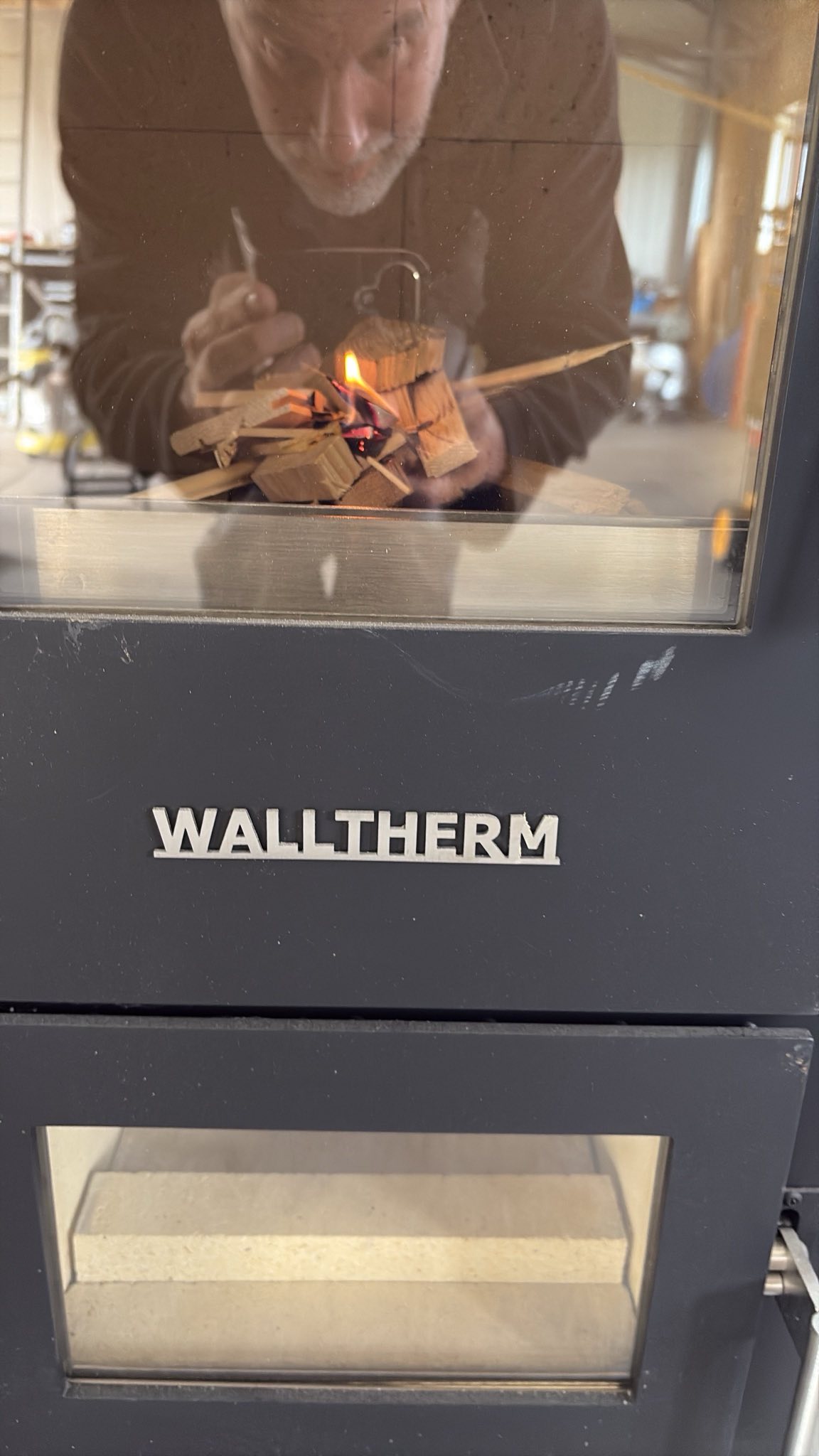

uiteindelijk is alles nagenoeg lekvrij en steek ik de kachel voorzichtig aan
•

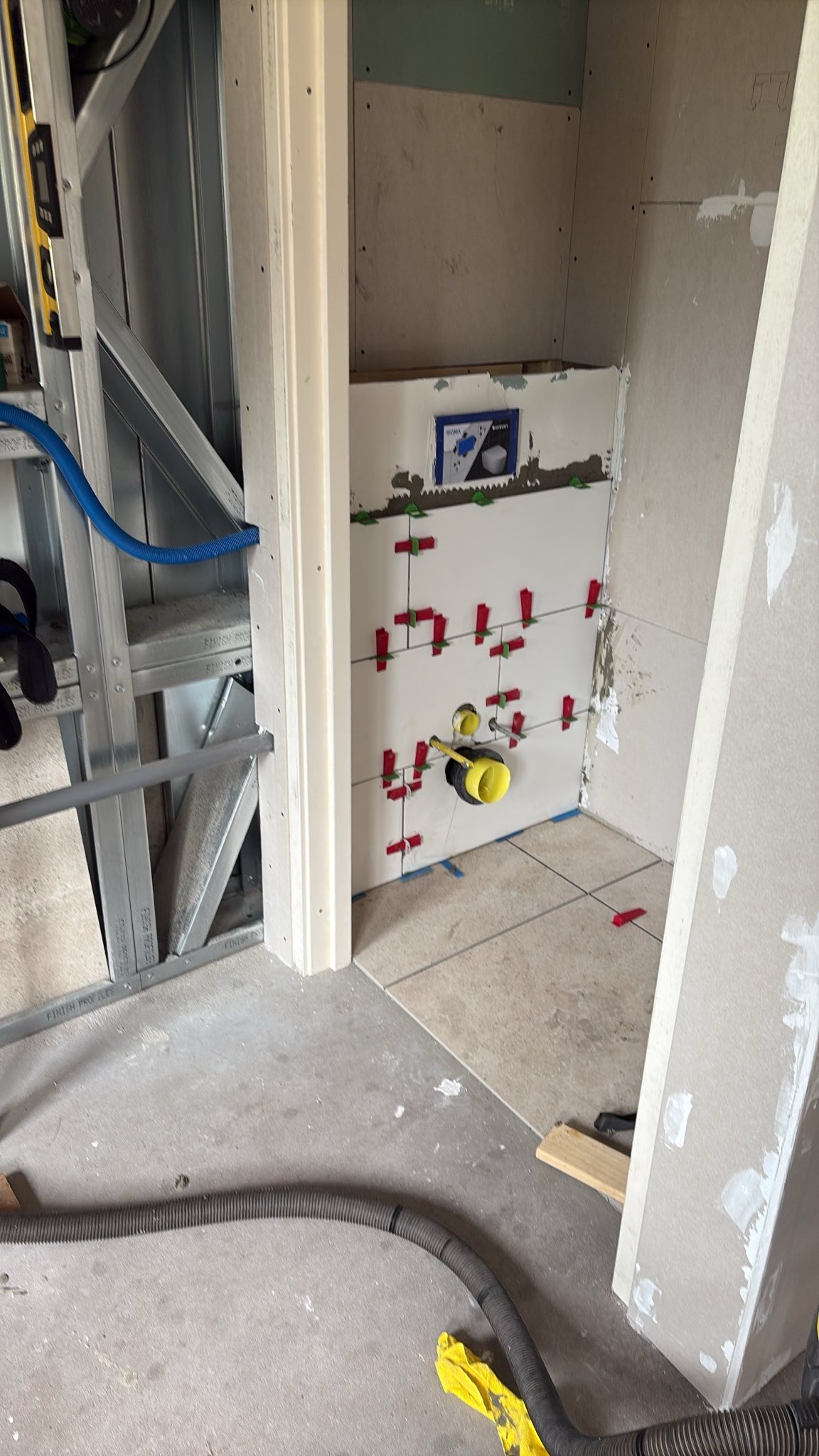

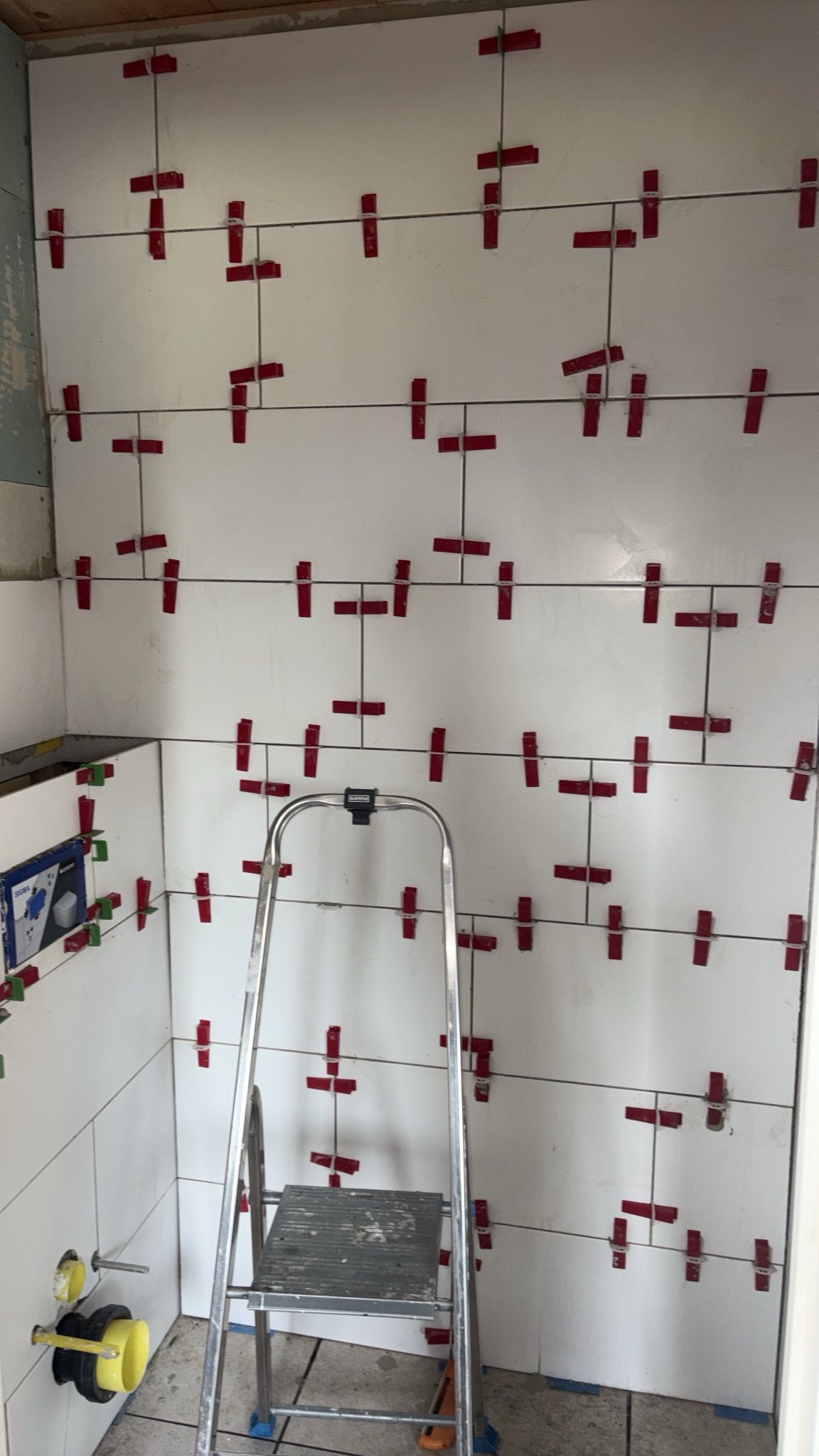

ik begin aan het tegelen van de toilet, alweer zo’n eindeloos karwei
Juni 2025
•
in juni starten we de warmtepomp en kachel op en wordt het systeem goedgekeurd
•
plaatjes die in een brocchure niet zouden misstaan!
•
langzaam maar zeker komt de toilet gereed!
•
met een mooie deur van afvalhout, lekker goedkoop!
•

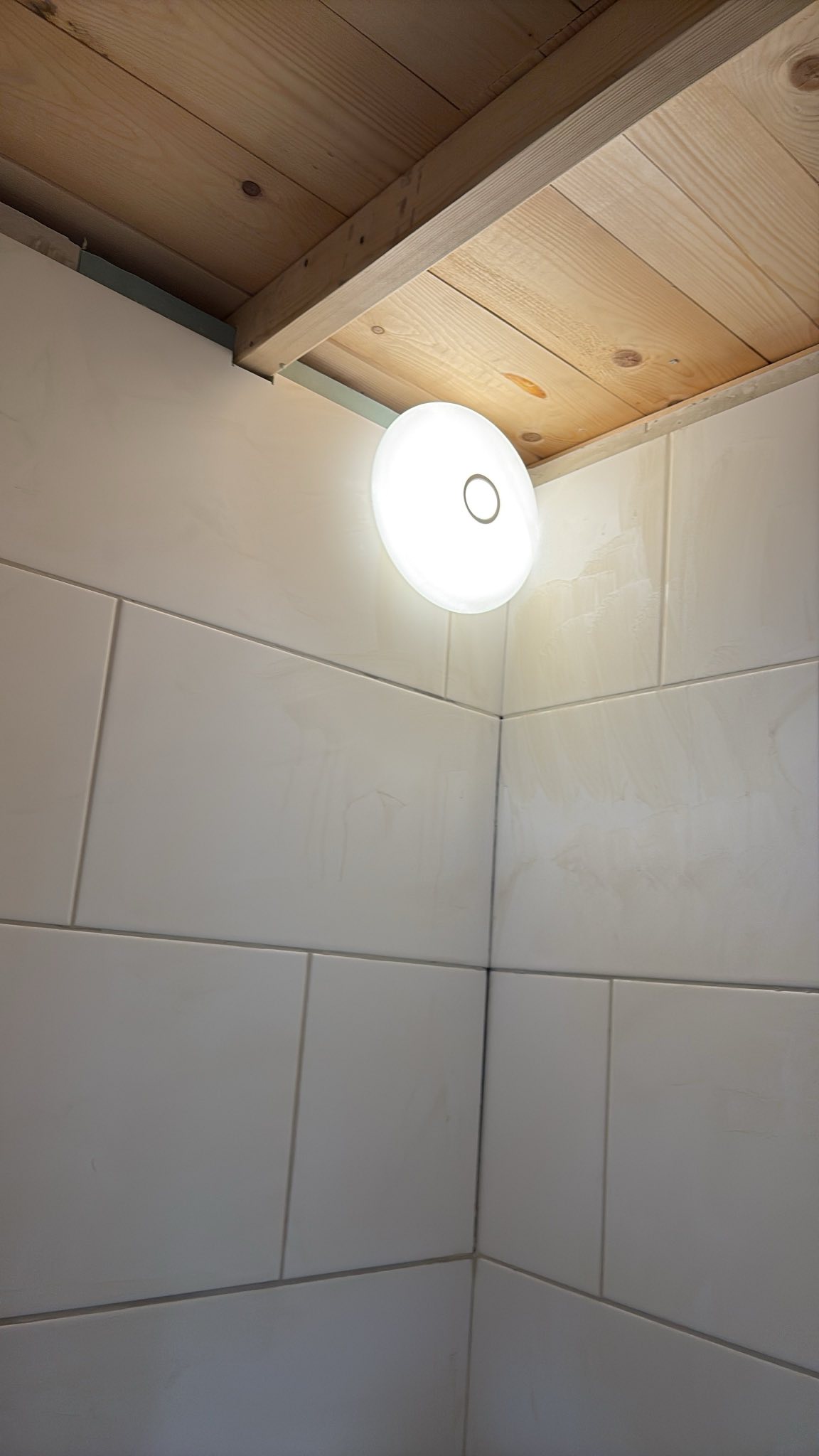

er komt provisorisch licht, maar dat werkt niet goed genoeg
•
ik bouw een aanrecht, nu nog zonder wasbak
•
buurman Maarten Jan maakt nog een plaatje van ons paradijsje
Juli 2025
•

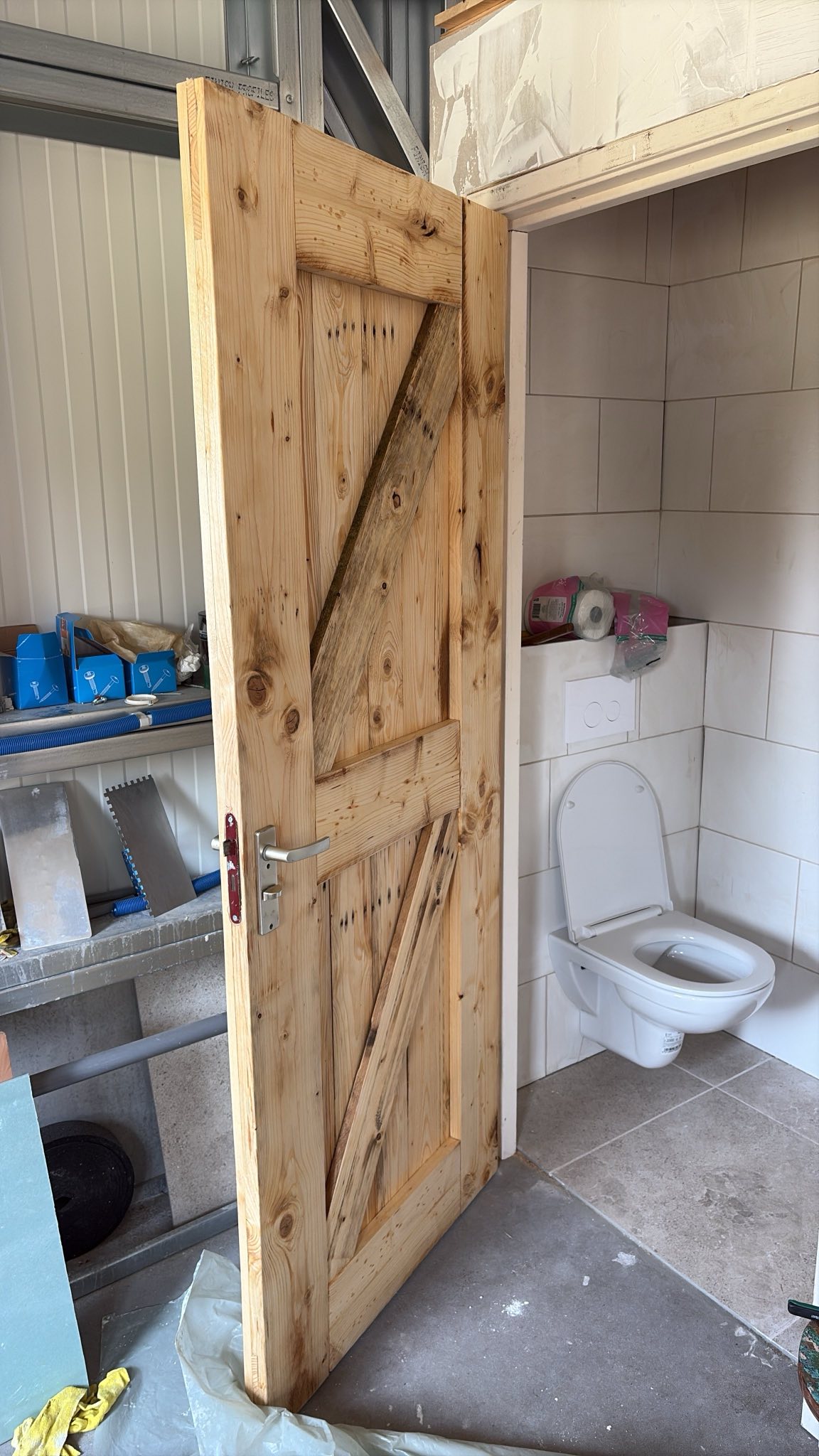

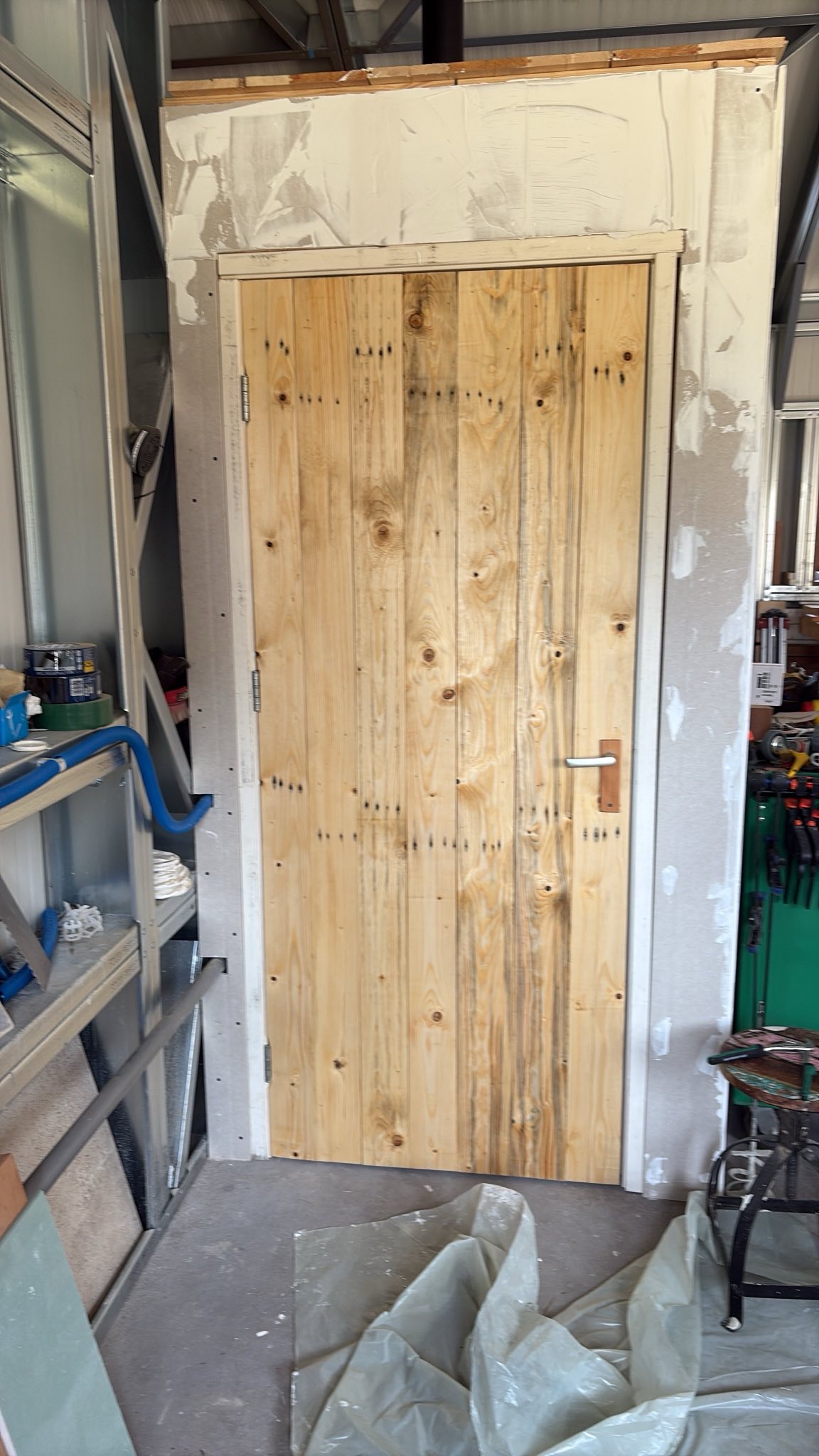

er komt een wasbak in de schuur, en daarmee is ie ver af
•
het inrichten is nog best wel een klus met veel keuzemomenten
•
maar zoetjesaan begin ik met wat ooit mijn werkkamer moet worden
•
de komende maanden wordt dat echter onze woonkamer
•
zodat we de trap kunnen maken waar nu de woonkamer is
•

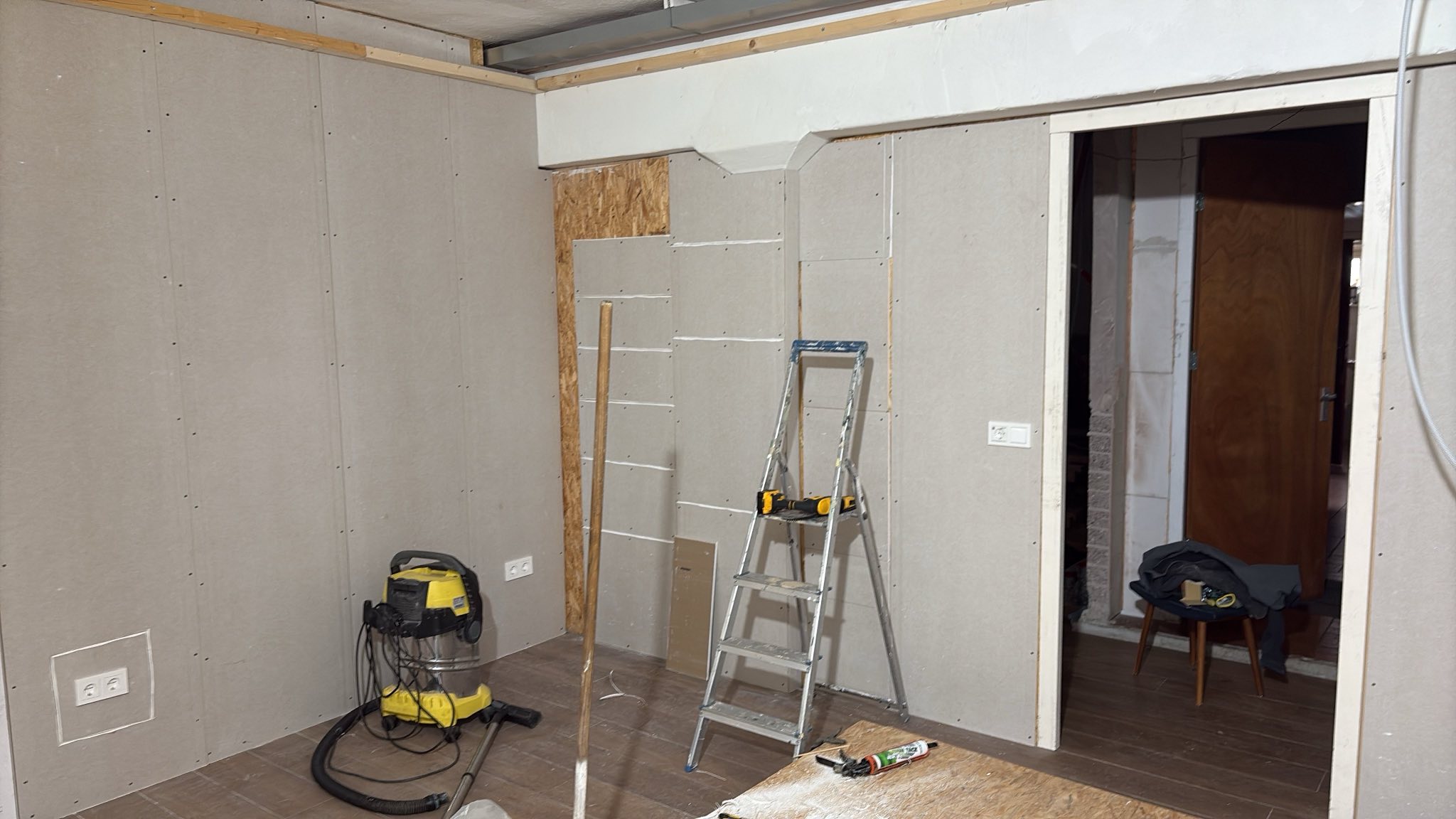

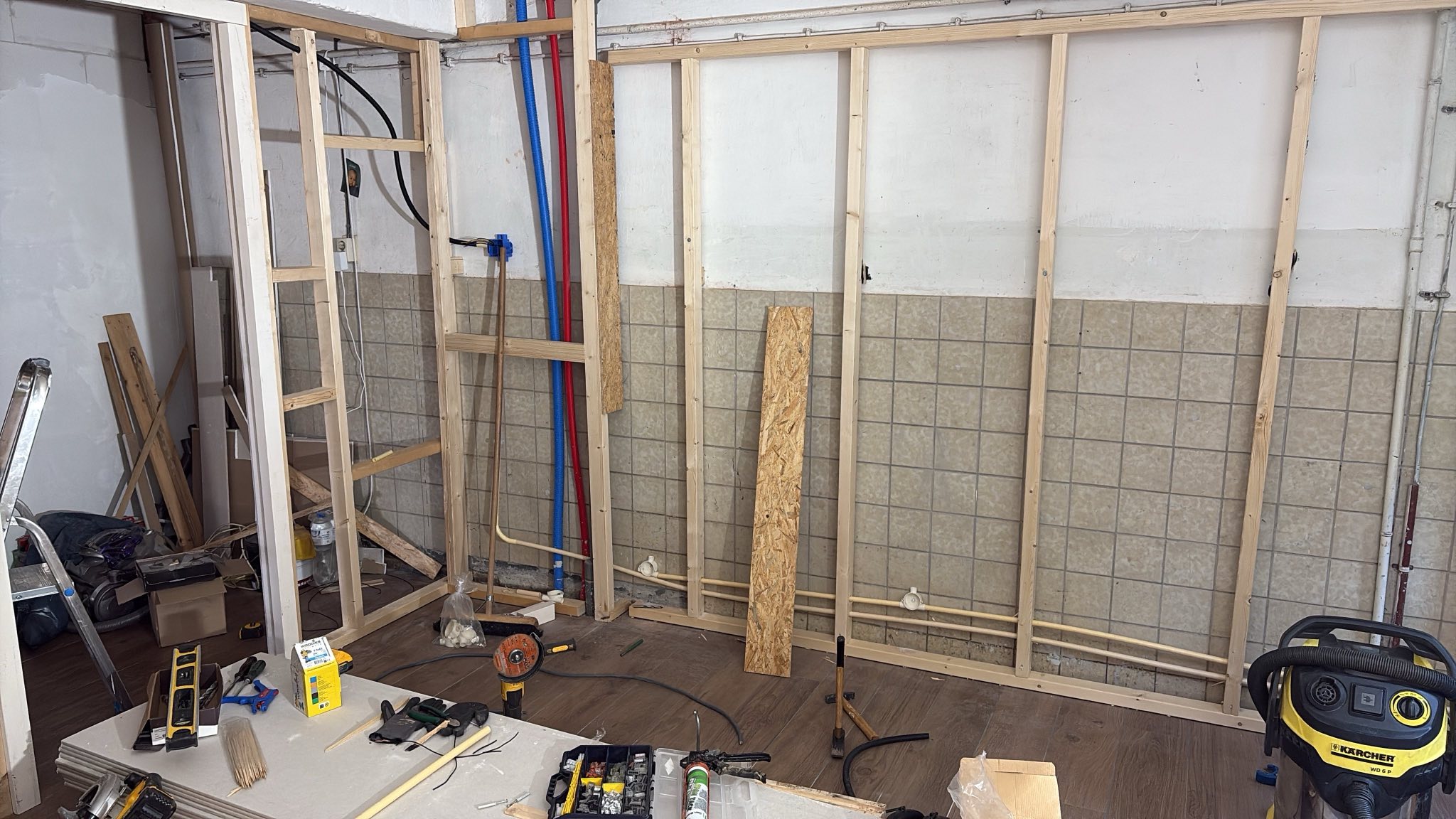

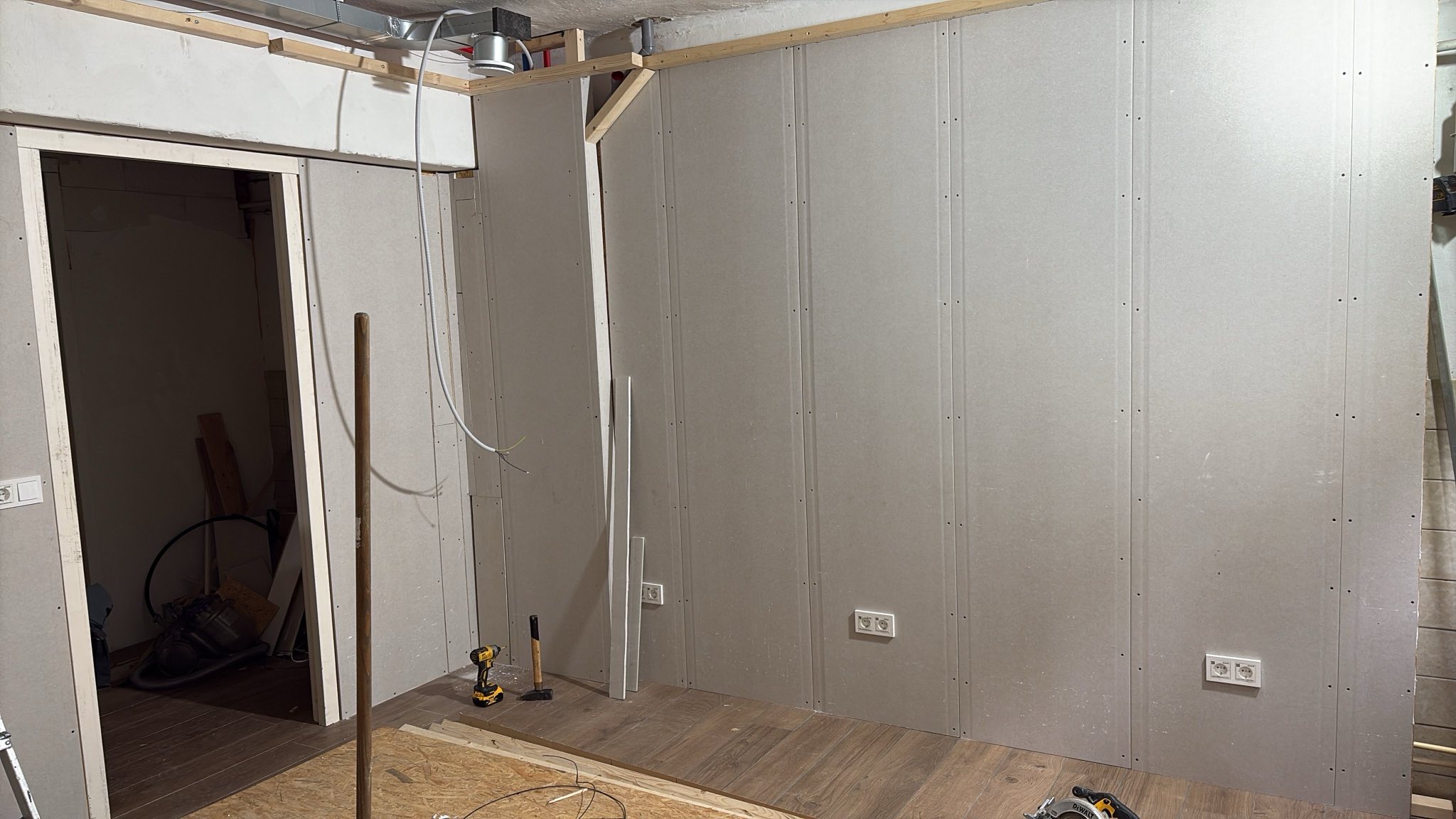

het begint met de constructie van wanden
•

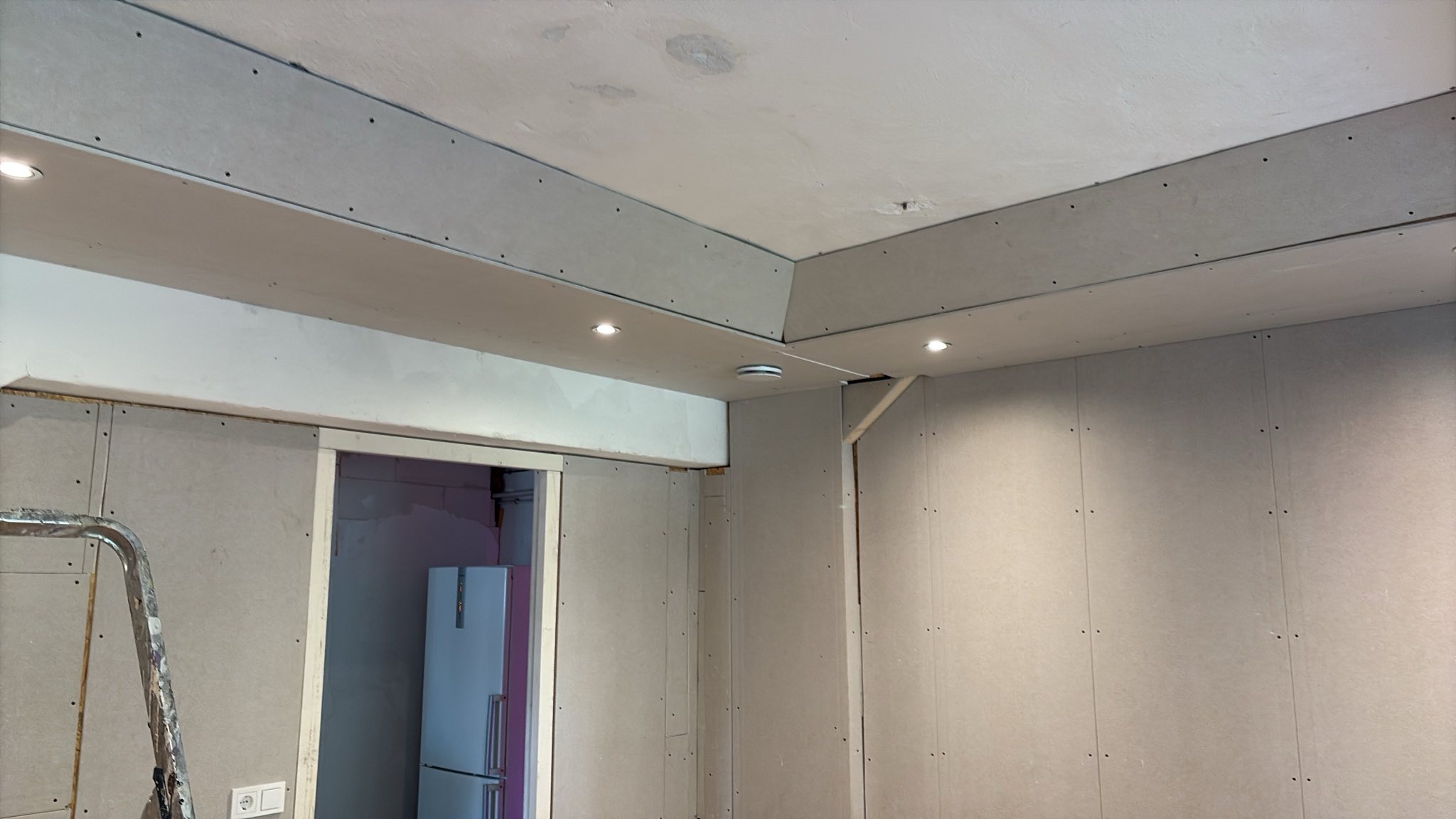

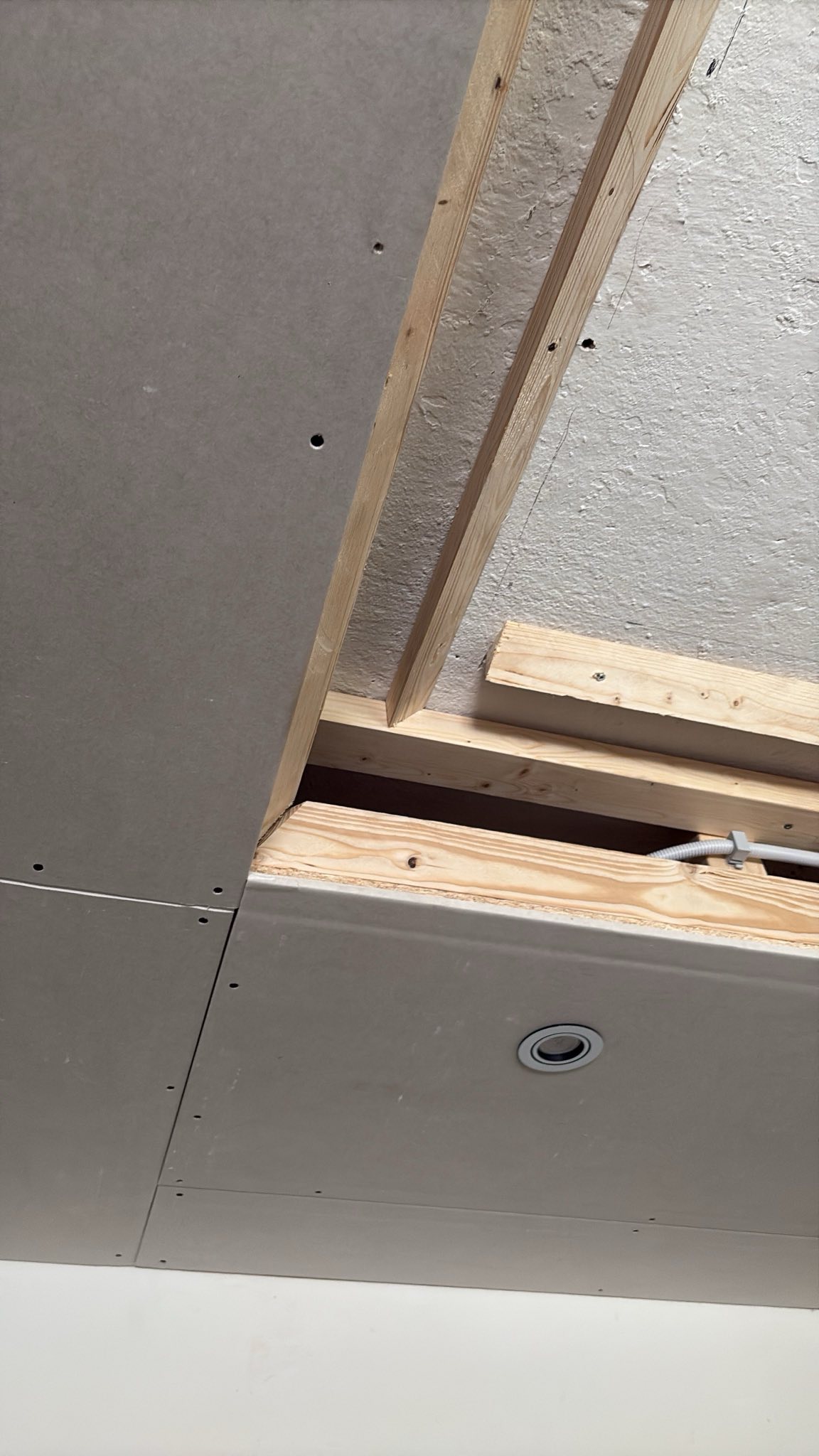

en dan een verlaagd plafond met licht en ventilatie
•

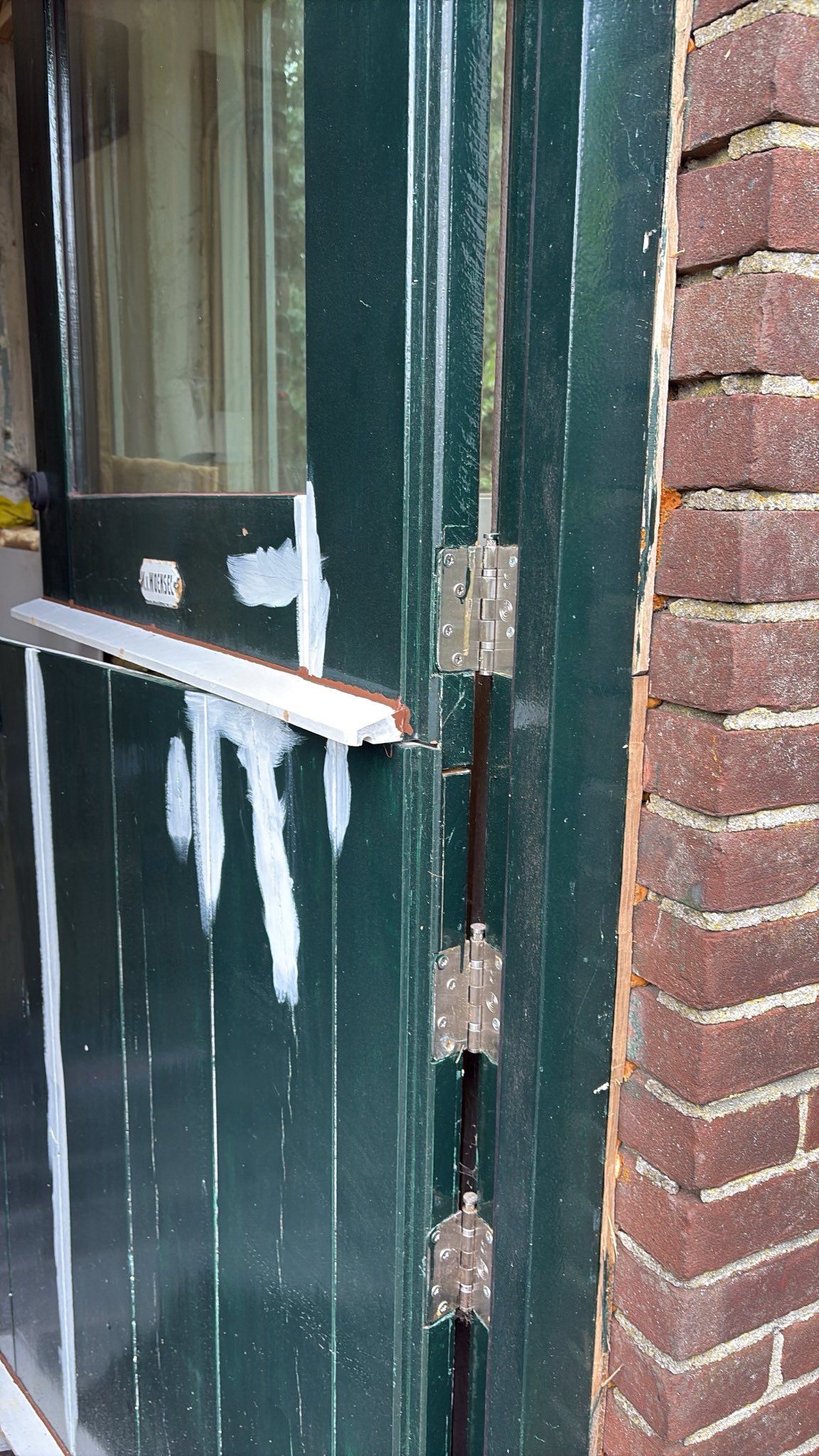

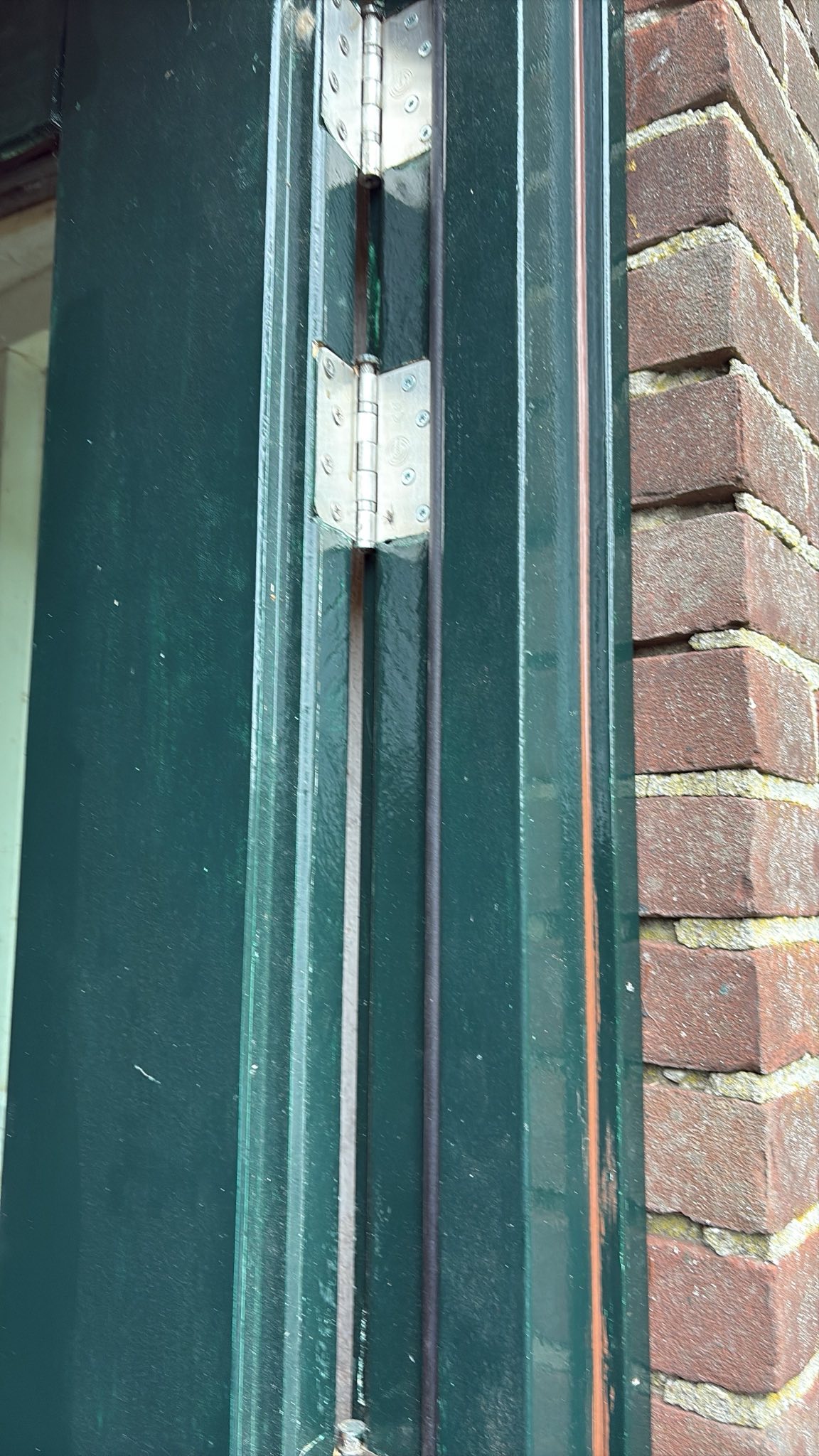

ik maak neuten op de voordeur
•
vaak is het te warm om te werken
Augustus 2025
•
om de kermis te ontvluchten gaan we op een korte vakantie
•

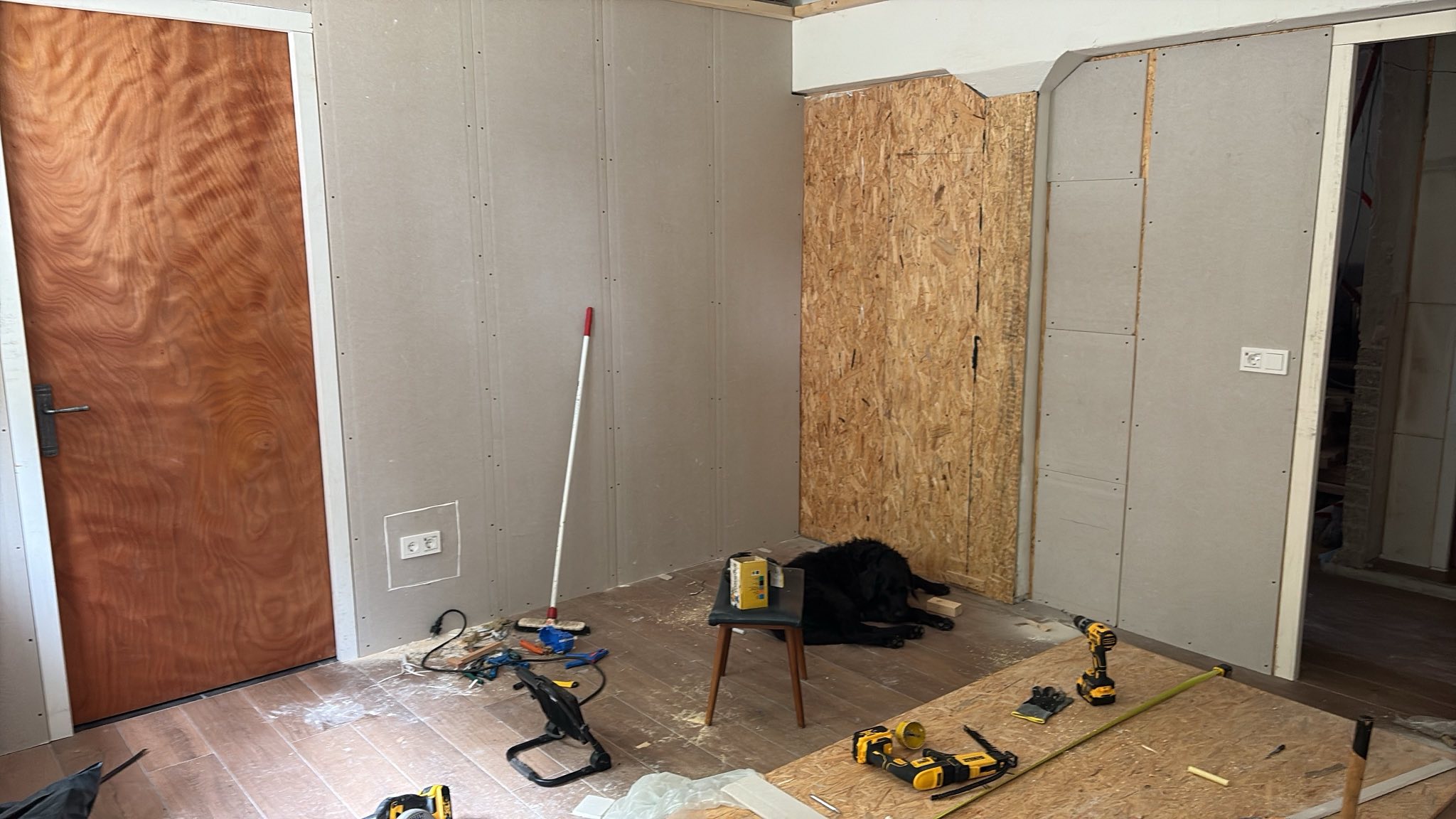

eenmaal thuis gaan we door met de werkkamer
•

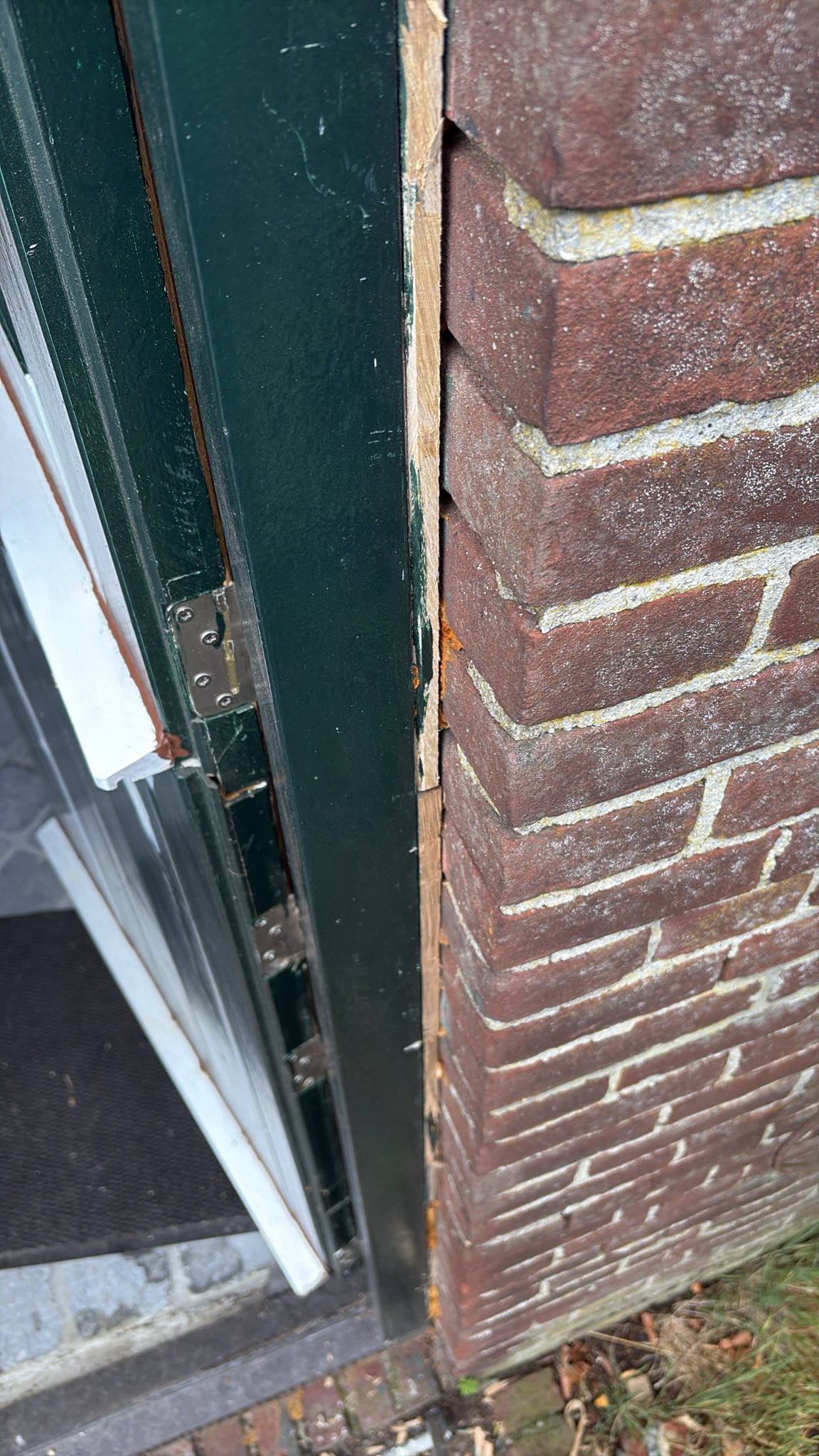

de randen van de voordeur zijn ook nog niet netjes
•

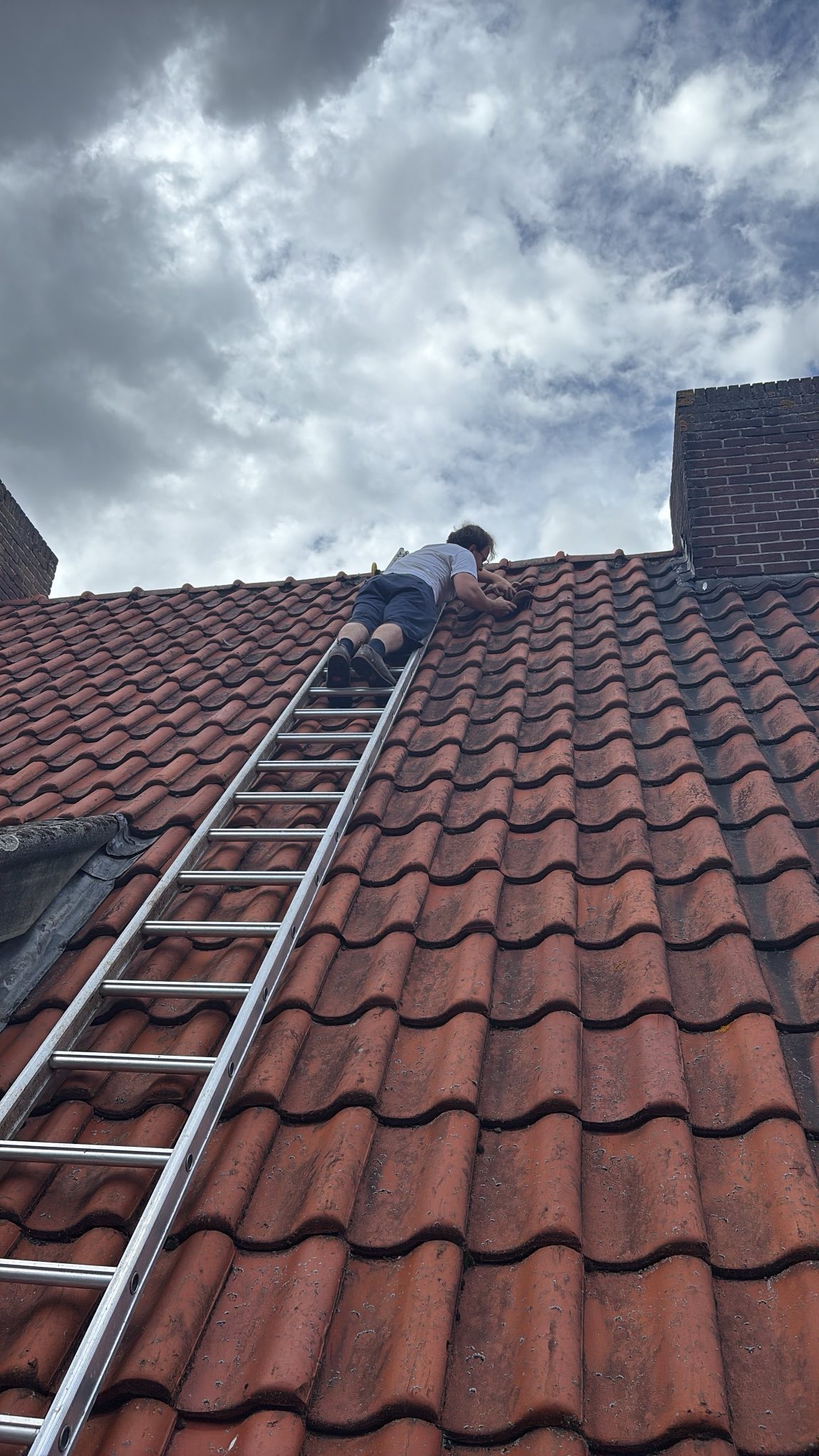

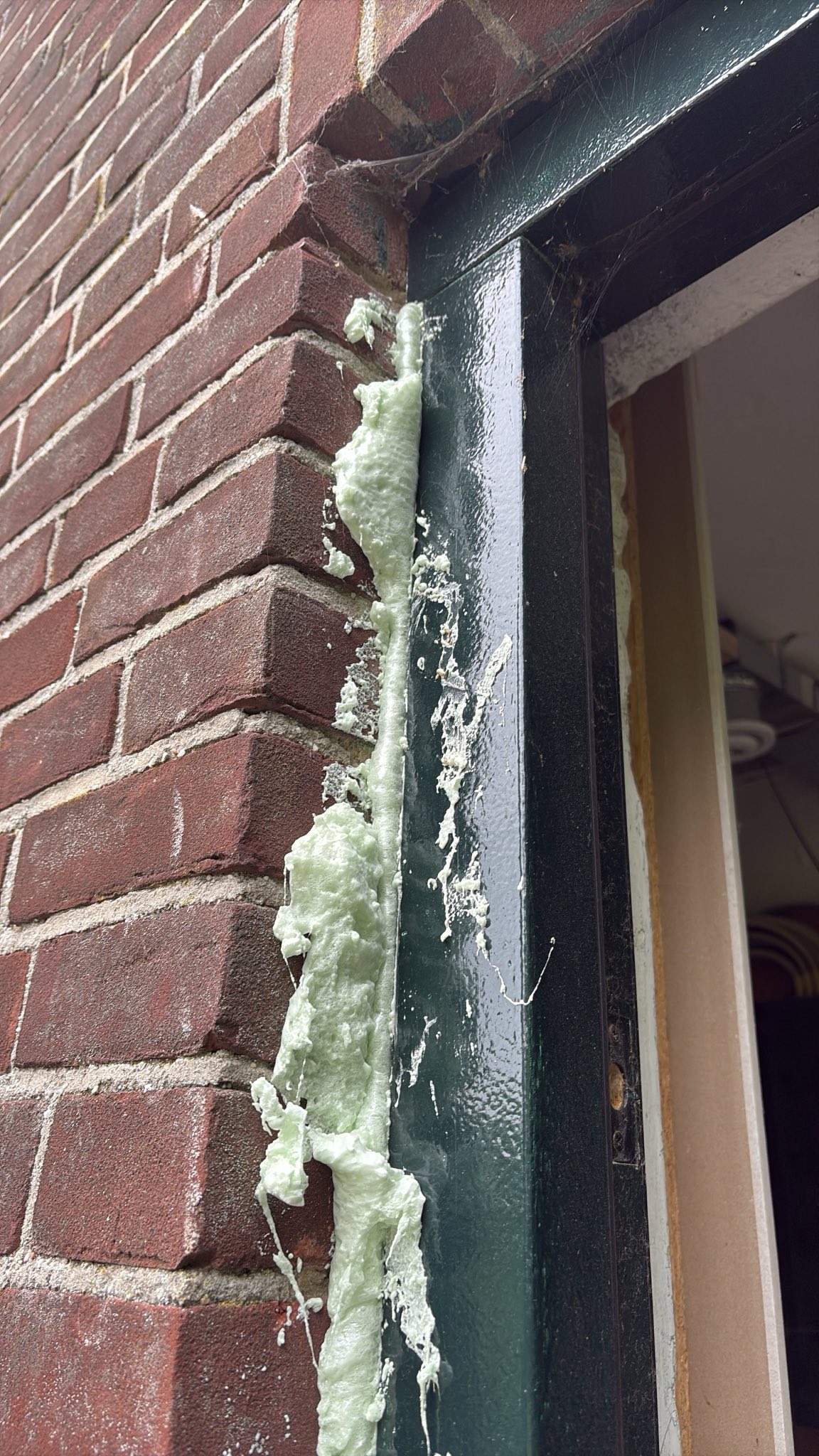

bij het afwerken explodeert een pur bus
•
maar uiteindelijk wordt het wel netjes
September 2025
•

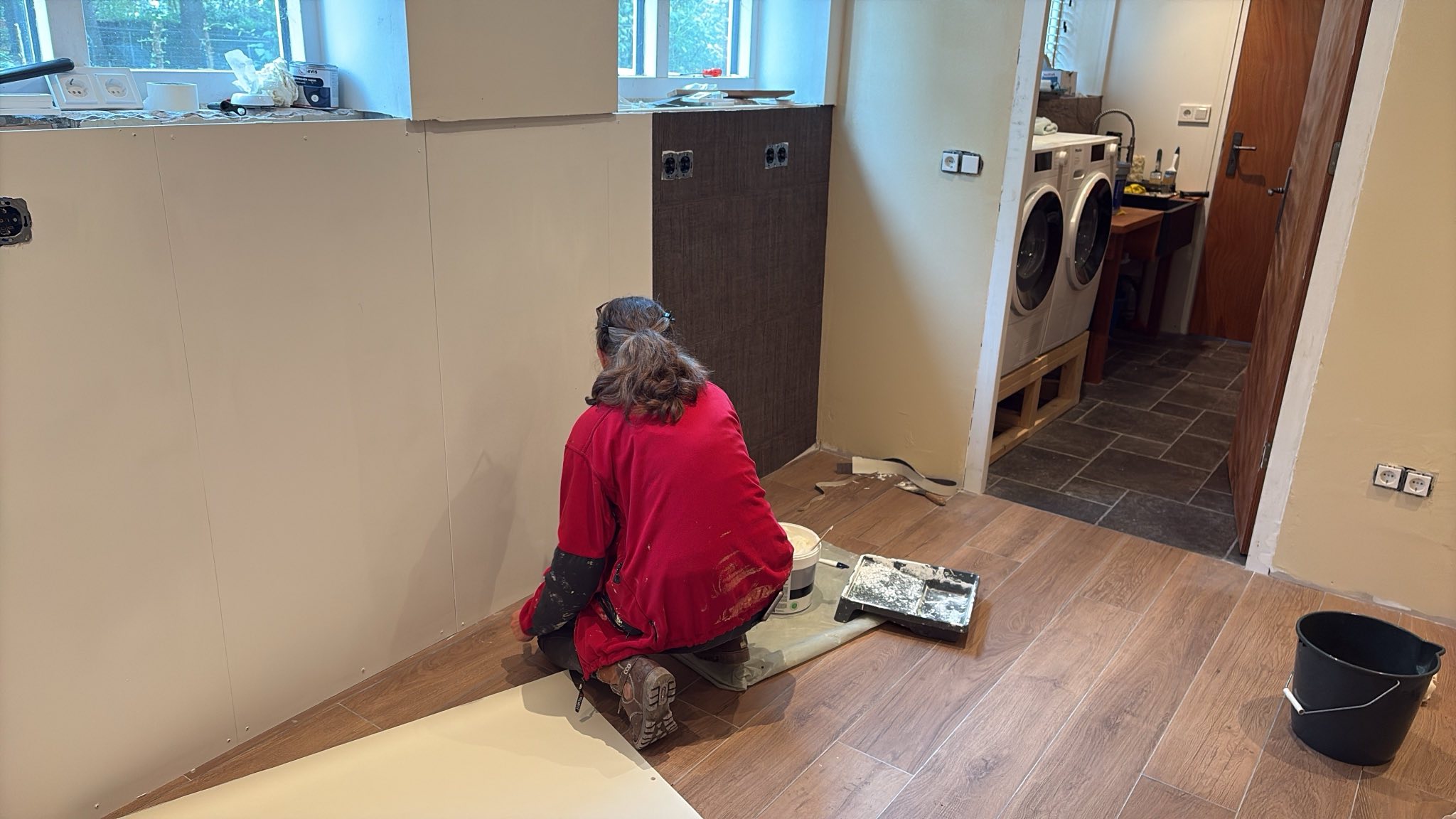

ik maak het plafond van de werkkamer af
•
en los alle problemen met de stopcontacten op
•
dan begint het stukwerk, een heidense klus
•
vervolgens schuren, muren verven en behangen
•
inrichten, kozijnen aftimmeren en verven
•
ondertusen denk ik weer na over mijn trap
•
terwijl Joost zijn dak weer winterklaar maakt
•

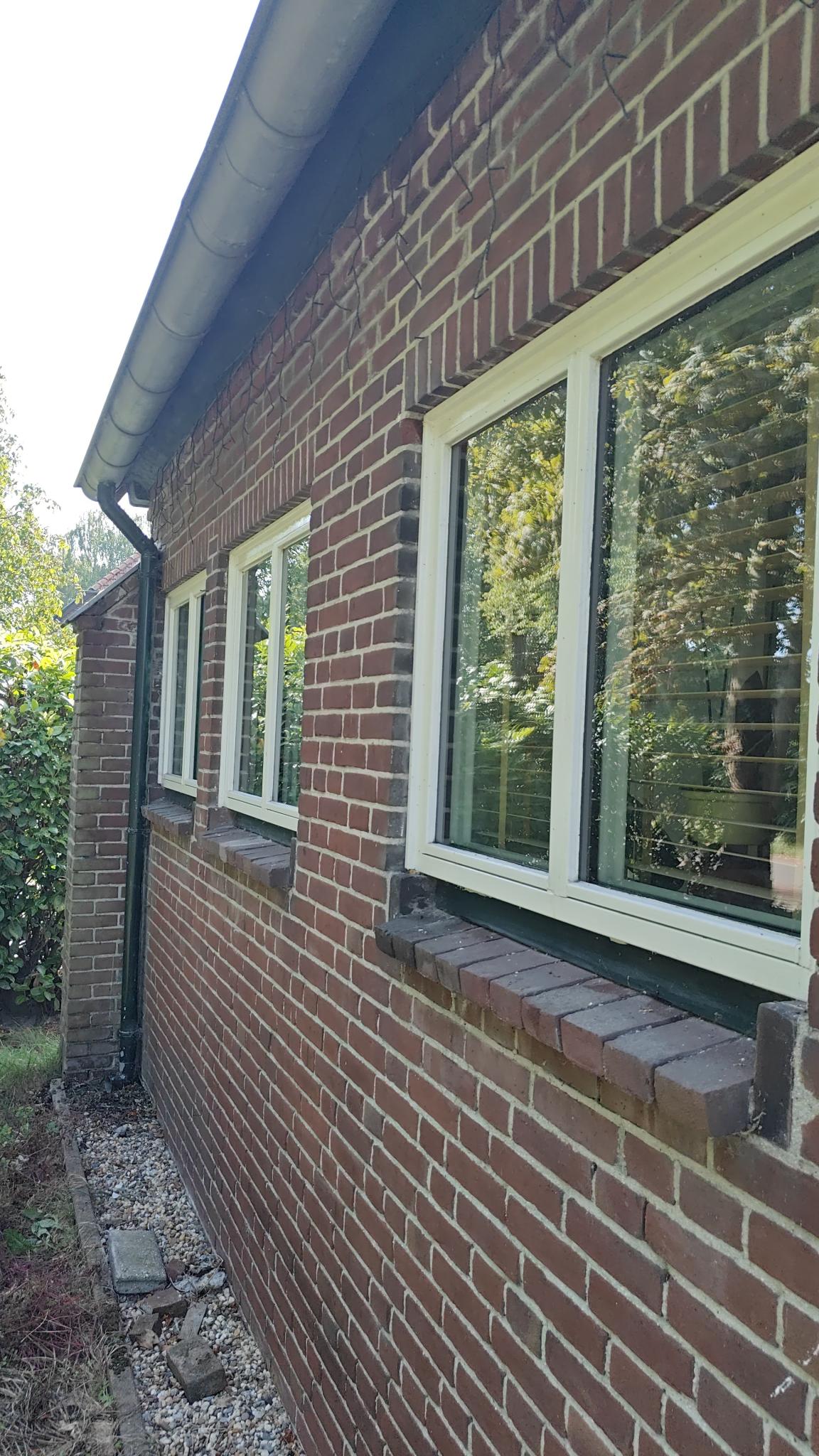

en de kozijnen helemaal schoon maakt!
Oktober 2025
•
het wordt tijd om alle denkwerk rond de trap om te zetten in daden
•
inrichten, kozijnen aftimmeren en verven
•
met Rob had ik al enkele lange balken geschaafd
•

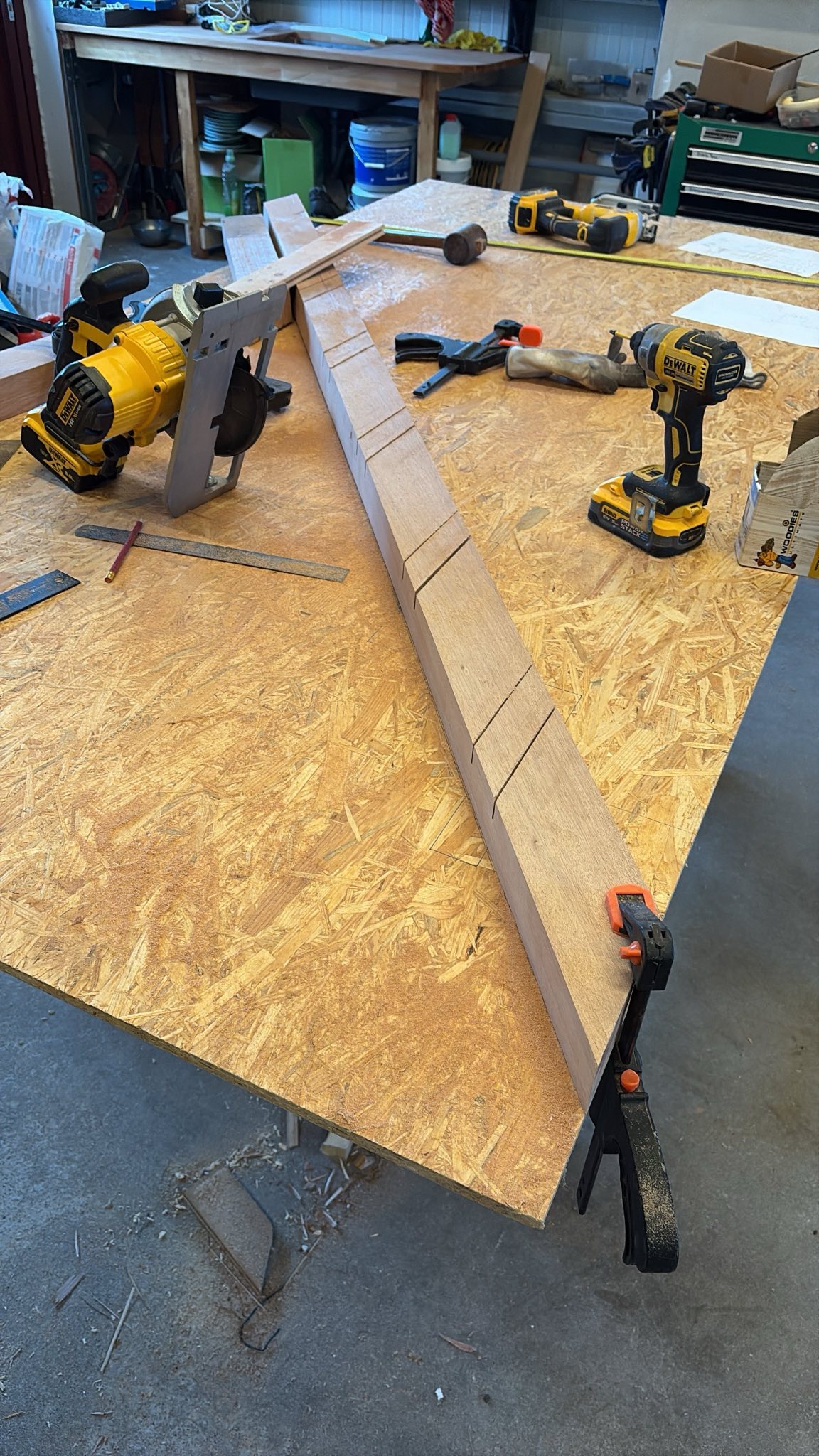

ik maak een mal van osb plaat om de treden af te passen
•

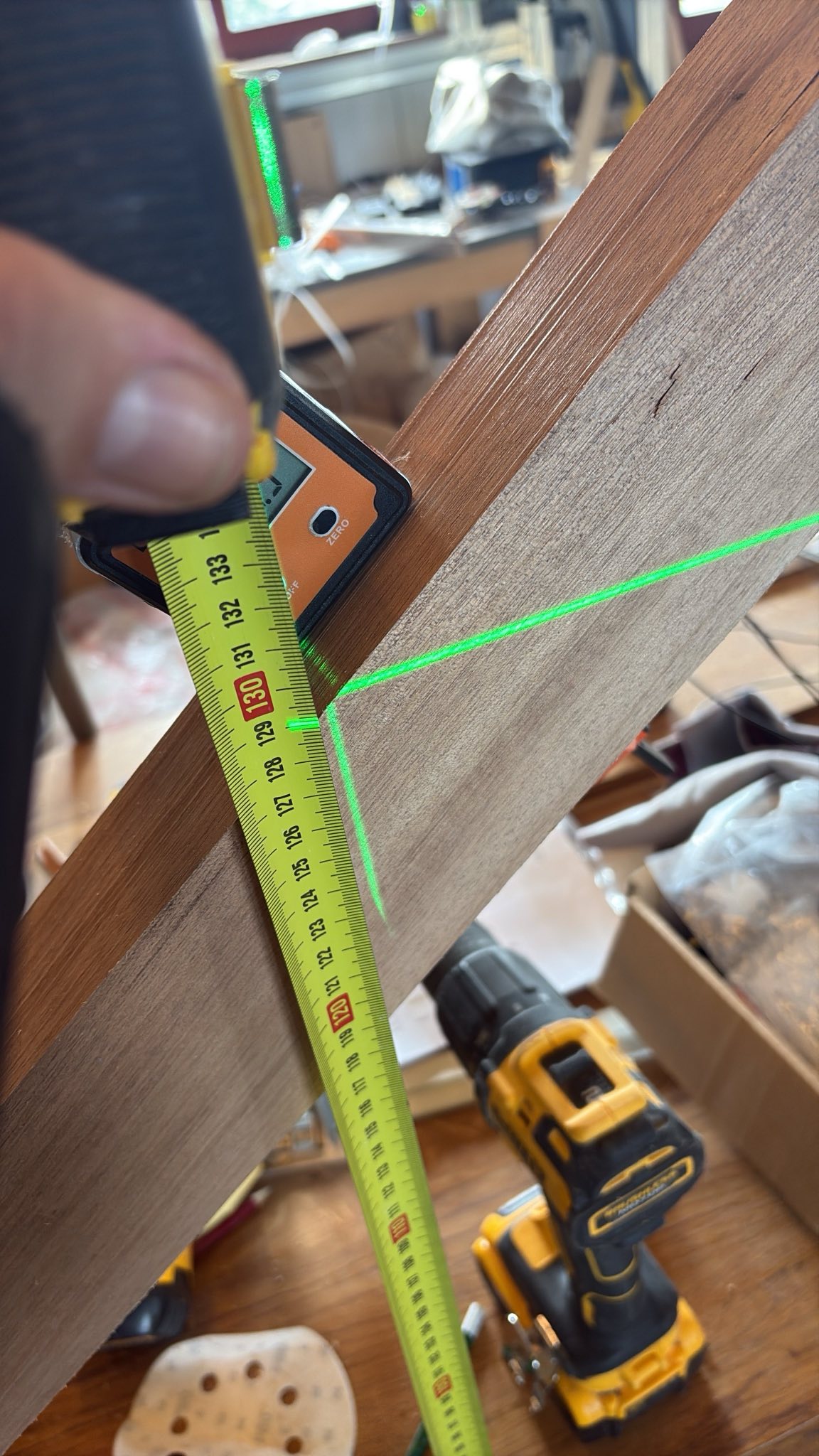

er wordt met laser precisie gewerkt
•

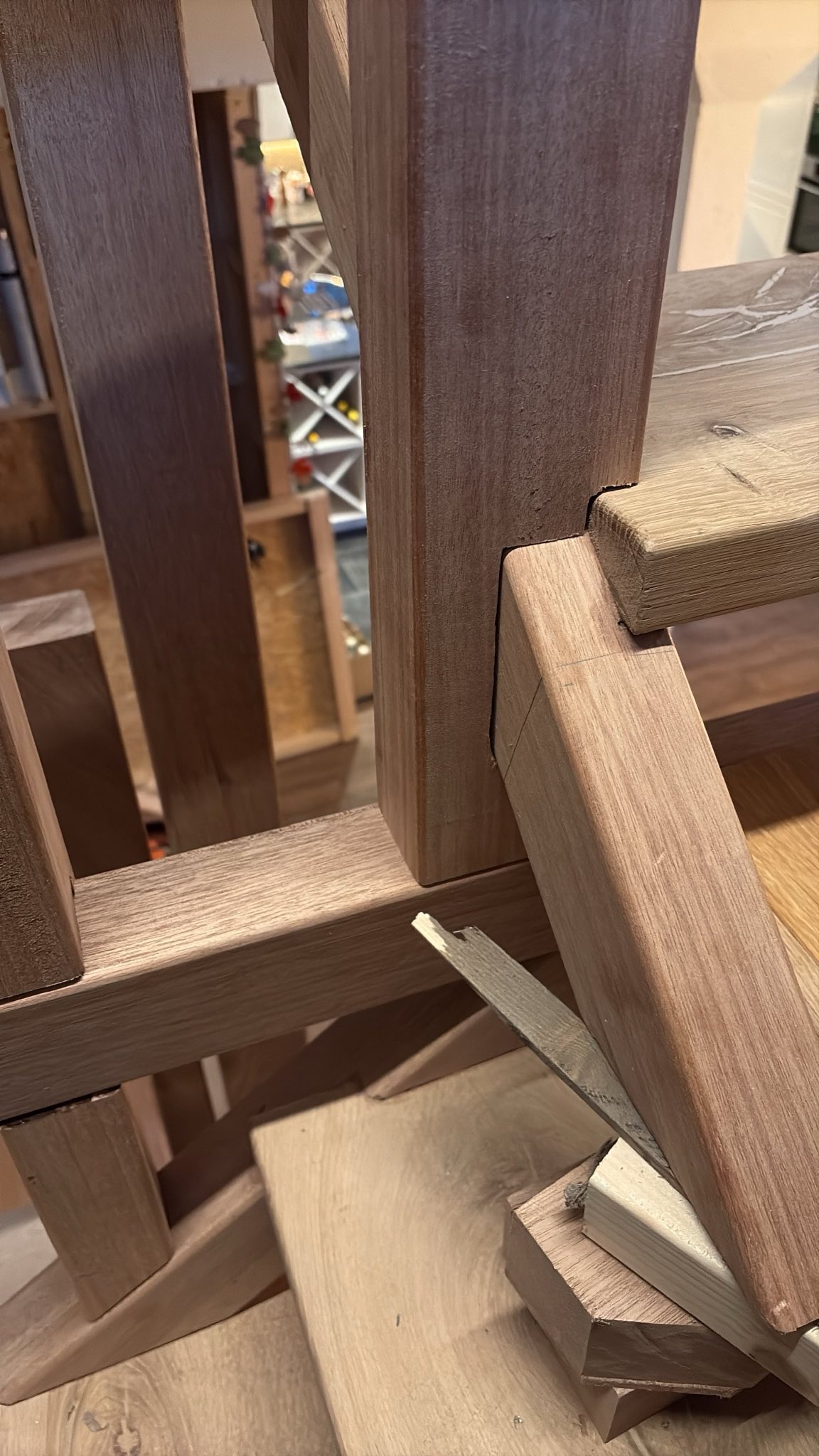

ik beitel en frees heel wat kostbaar hout weg
•

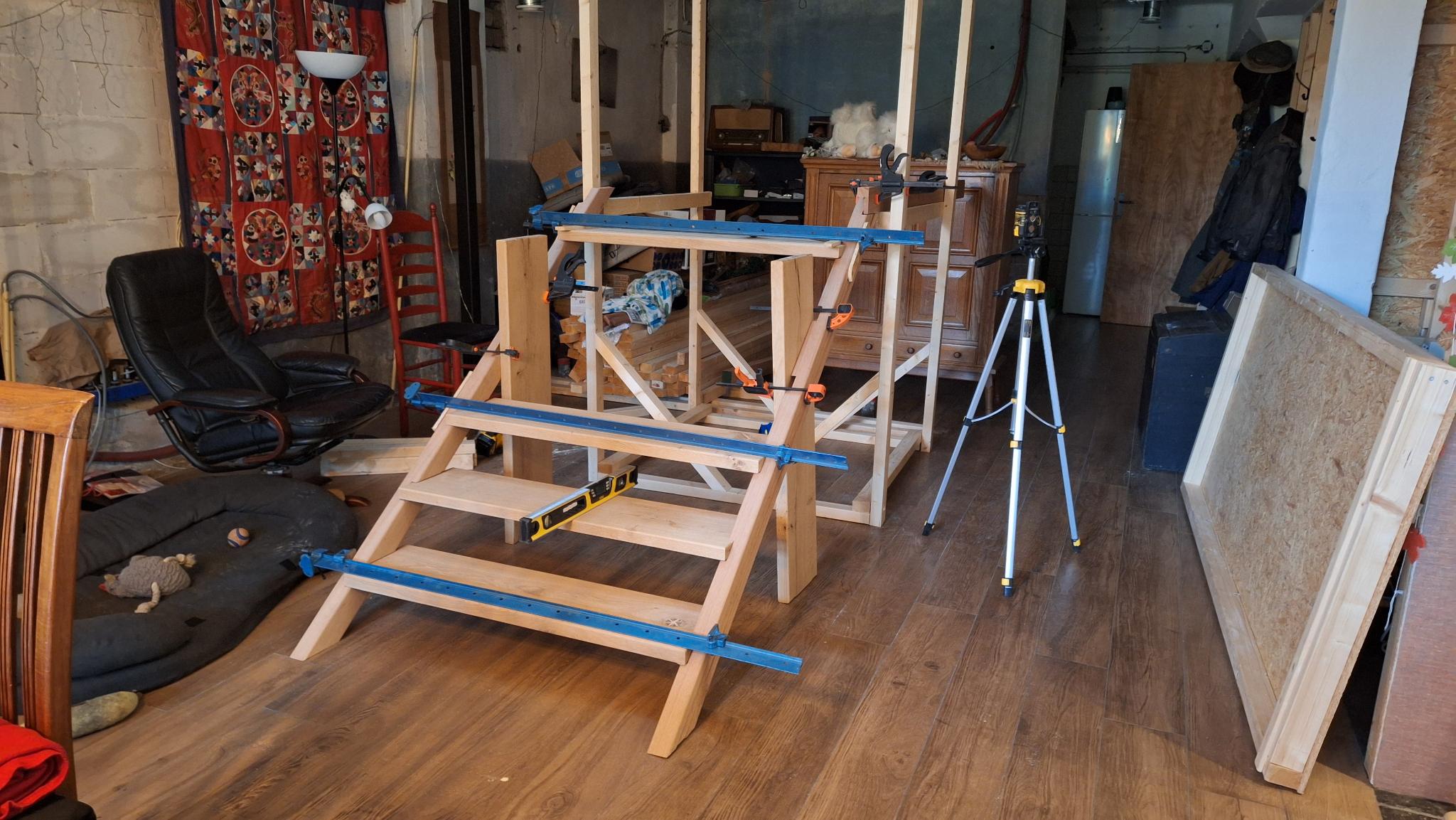

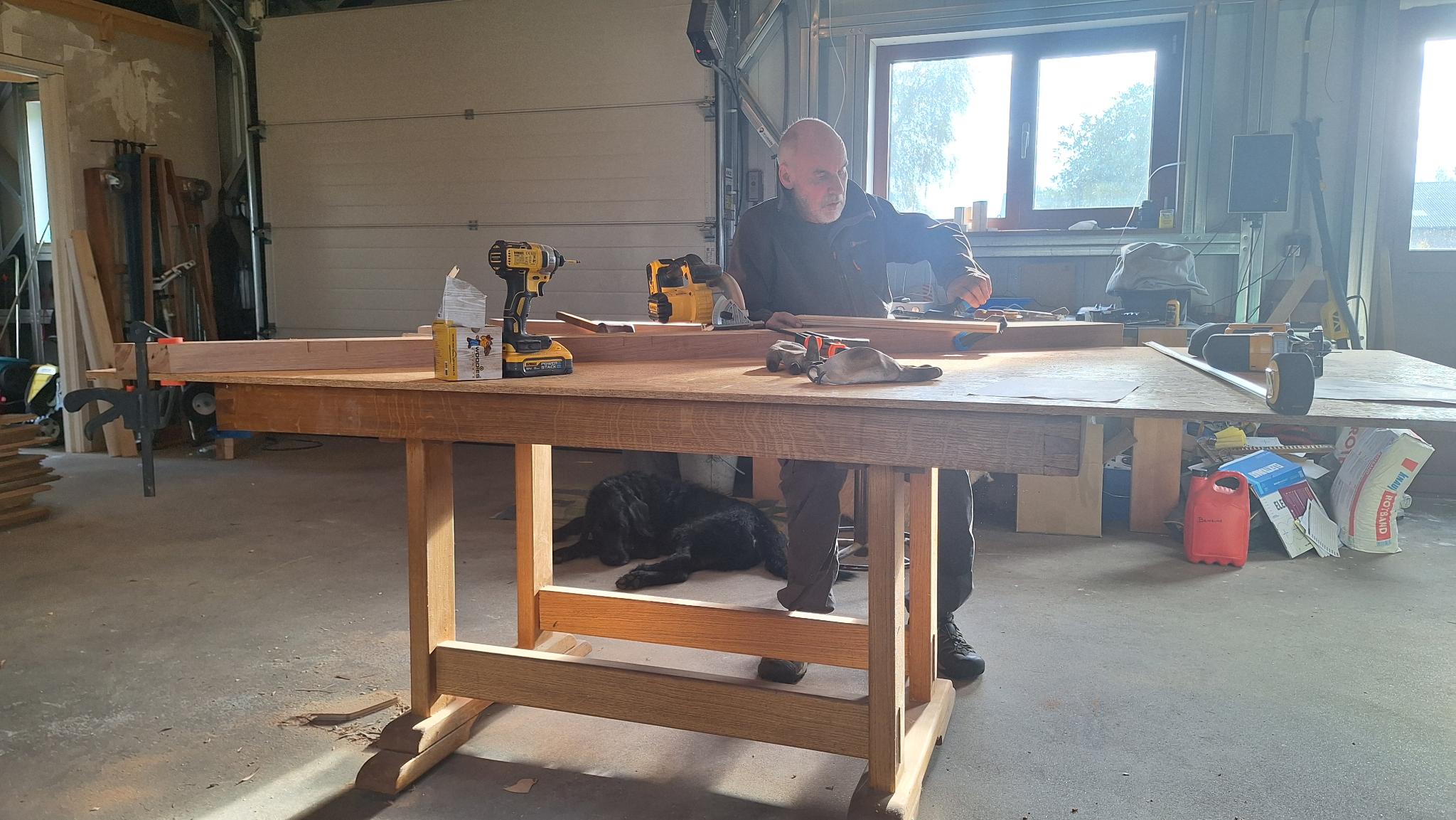

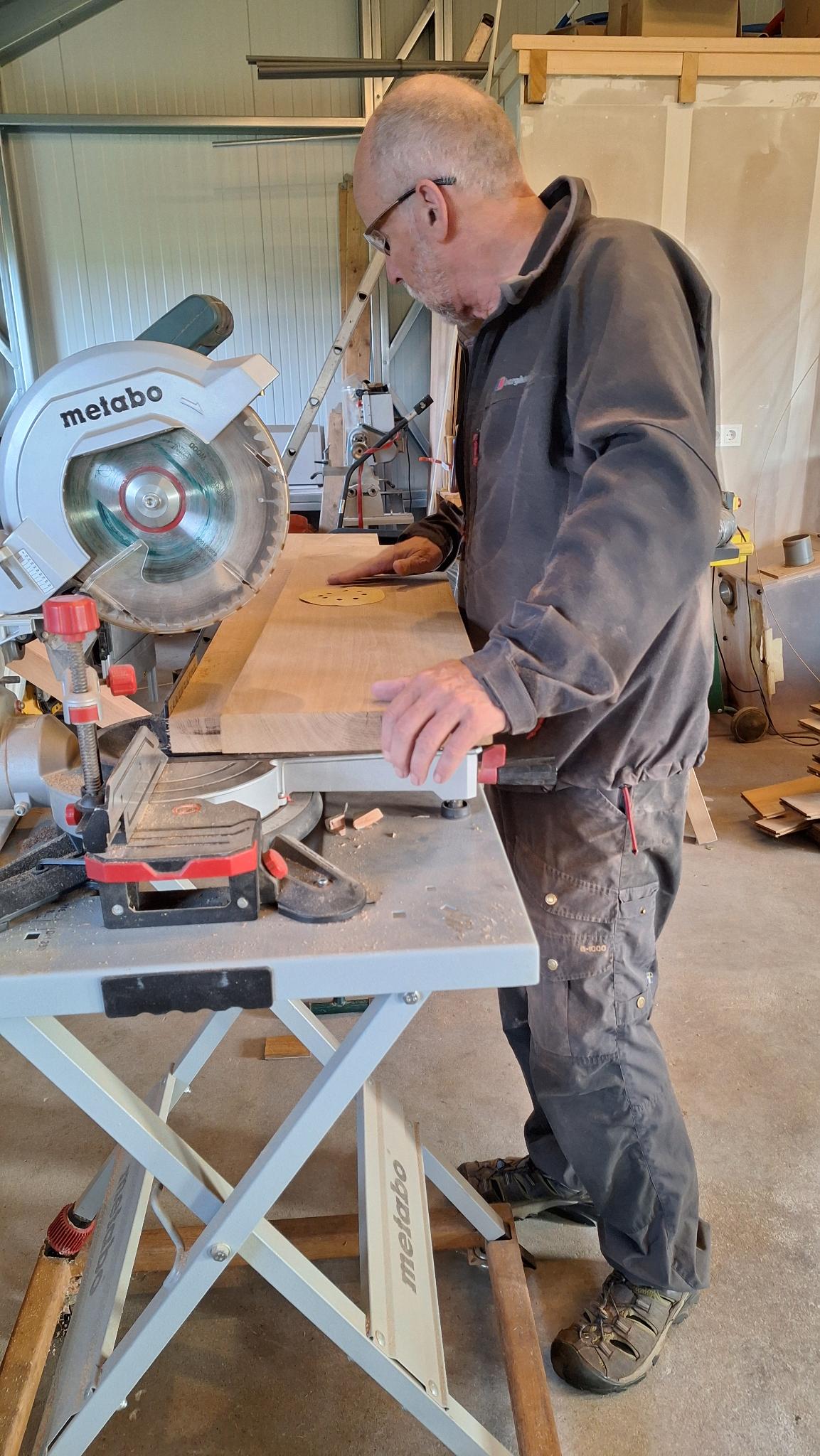

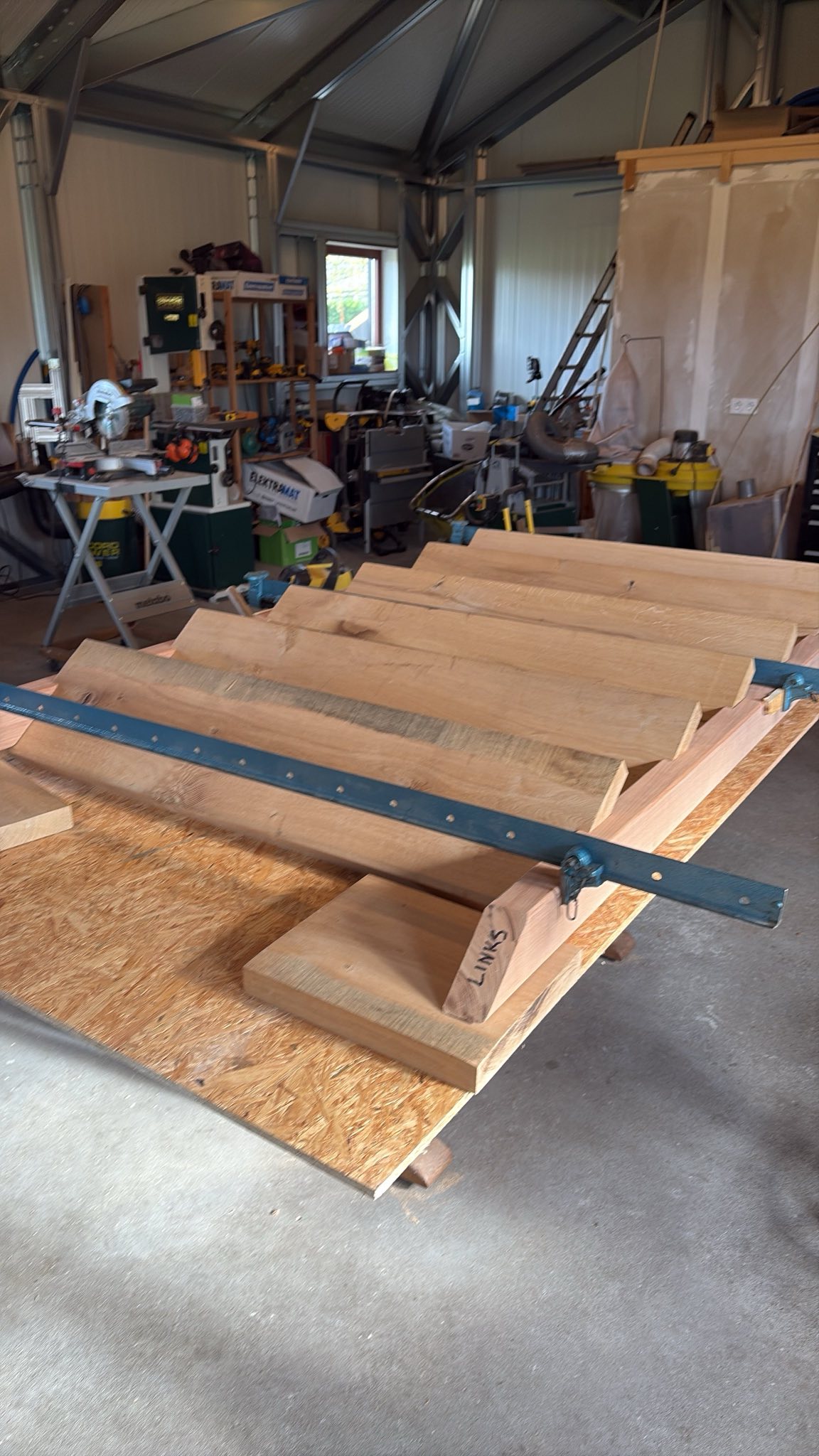

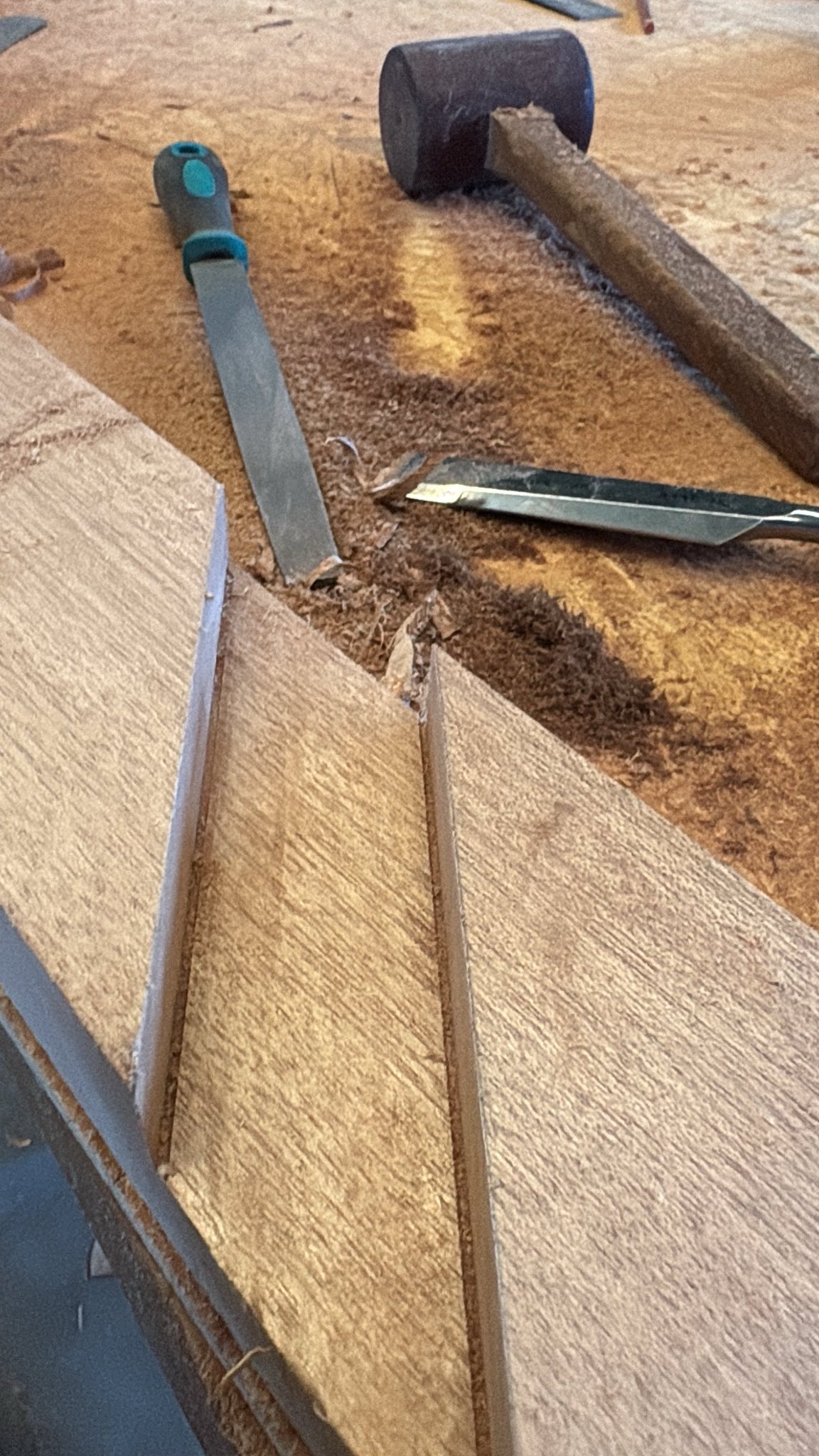

de traptreden worden gezaagd
•
en alles wordt pas gemaakt in de schuur
•
en vervolgens droog geassembleerd op lokatie
•
enkele waaghalzen proberen het uit
•

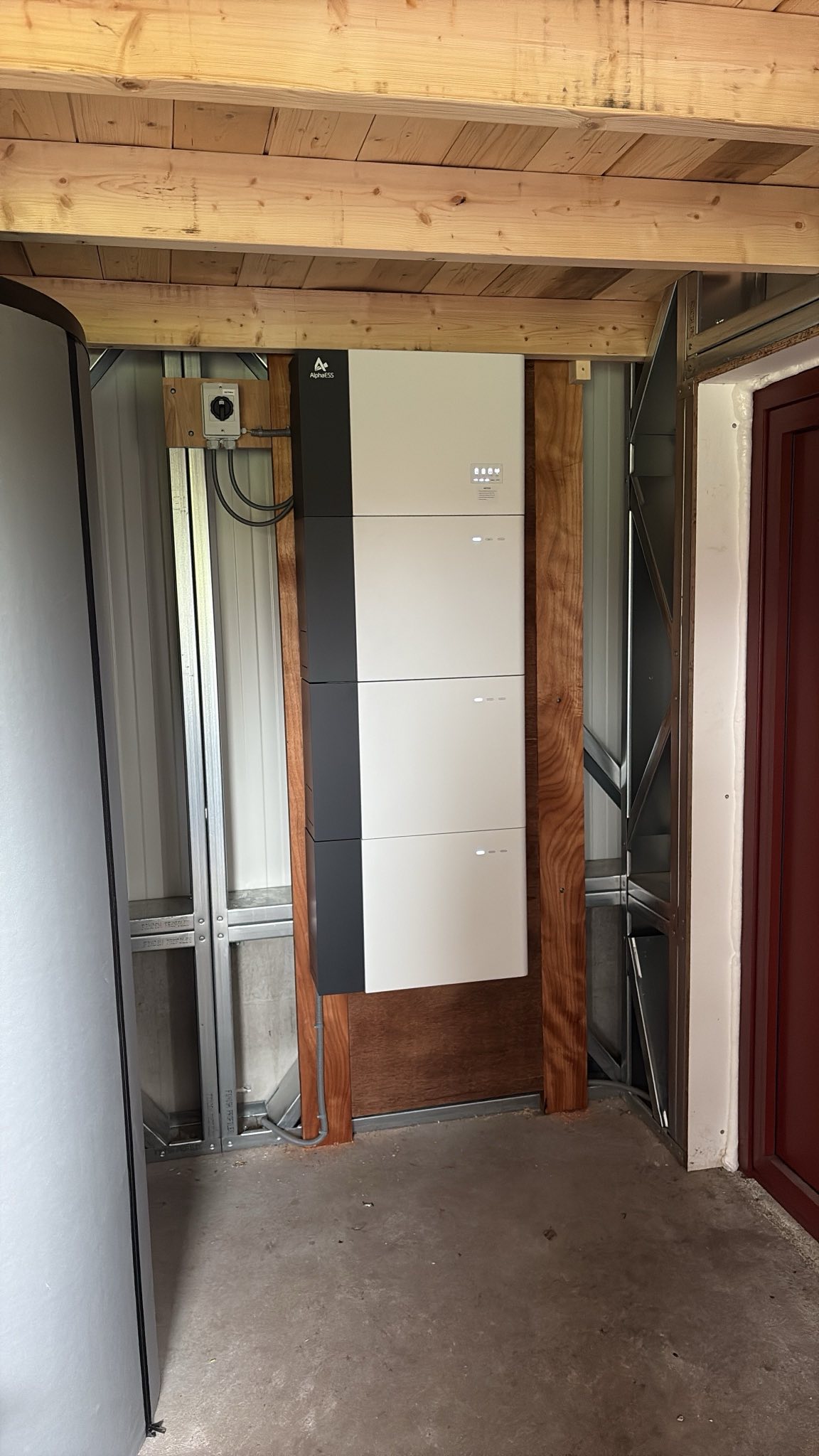

we investeren in nog een batterij erbij
•
de warmtepomp houdt de schuur op een aangename 20 °C
•
als ik de kachel even aanzet wordt het 25 °C
November 2025
•

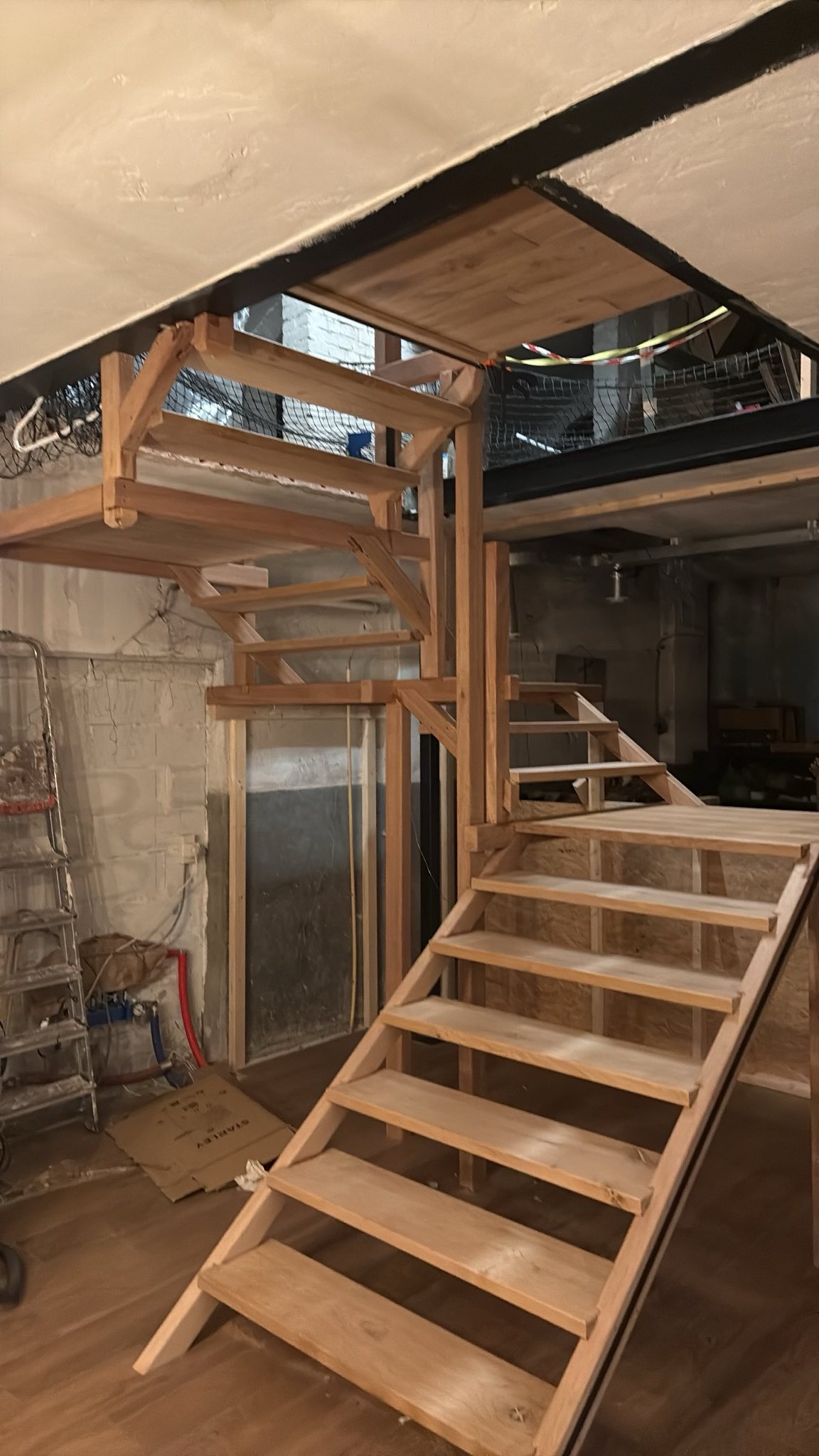

in november groeit er langzaam een trap in onze woning
•
deel voor deel wordt gelijmd en geplaatst
•
de draagconstructie maakt gebruik van de muren en losse palen
•
het zaagwerk gebeurt ter plekke, precies op maat
•
Joy vindt het maar een stoffige klus
•
plateau 1 wordt getest, Rob hielp een paar dagen mee
•

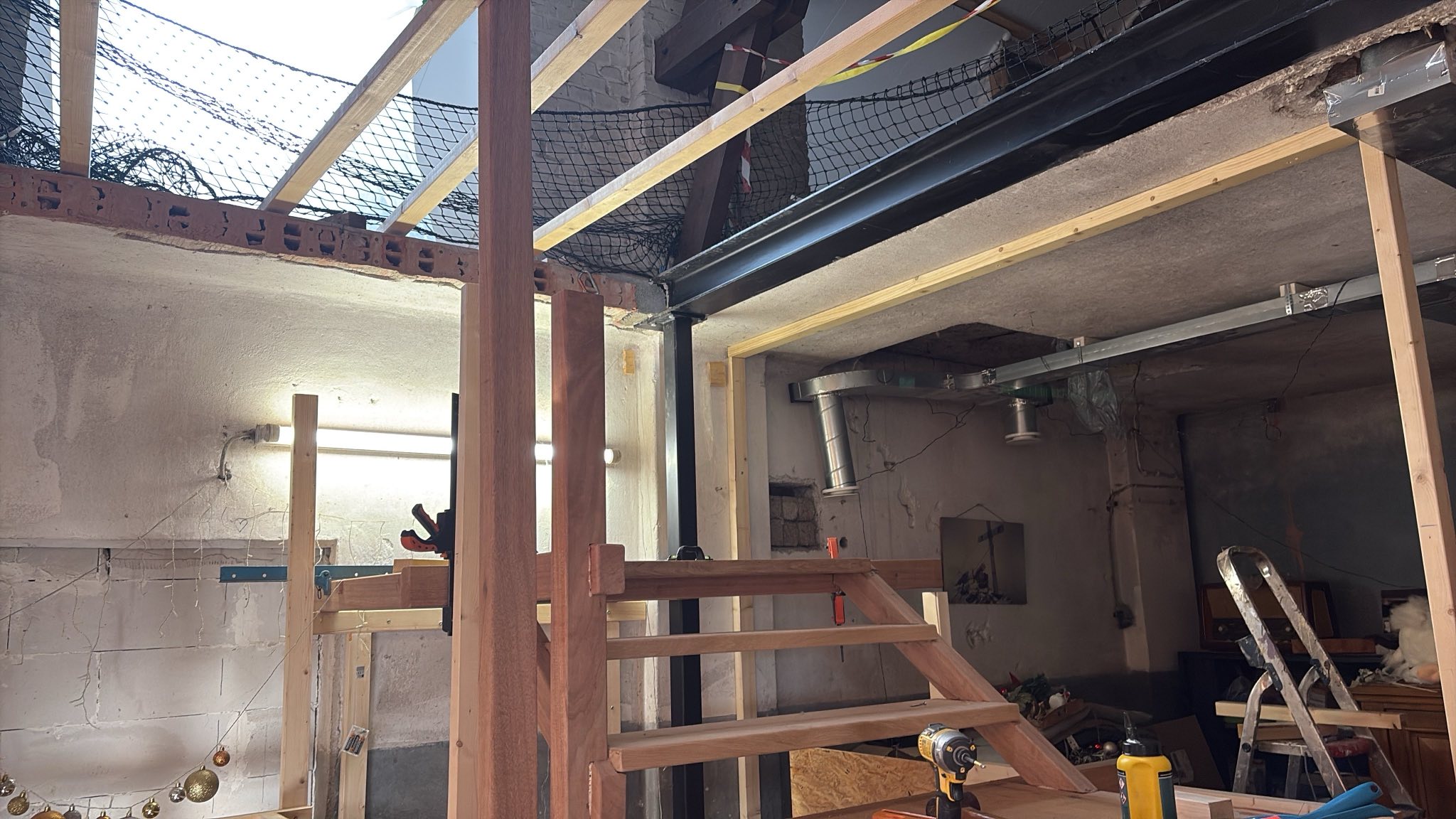

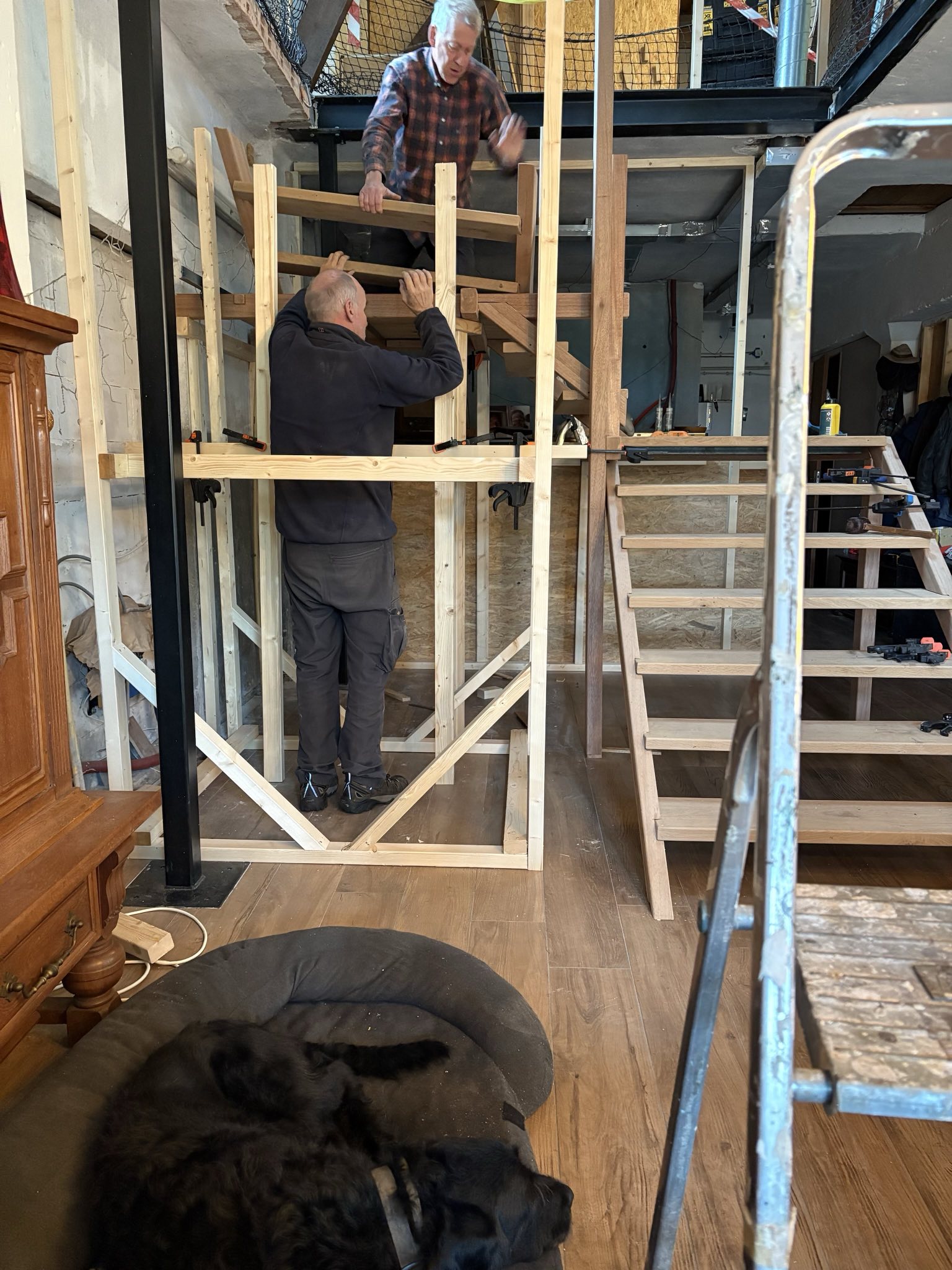

trapdeel twee en plateau twee worden geplaatst met Rob
•
trapdeel en plateau drie kunnen niet meer steunen op een muur
•

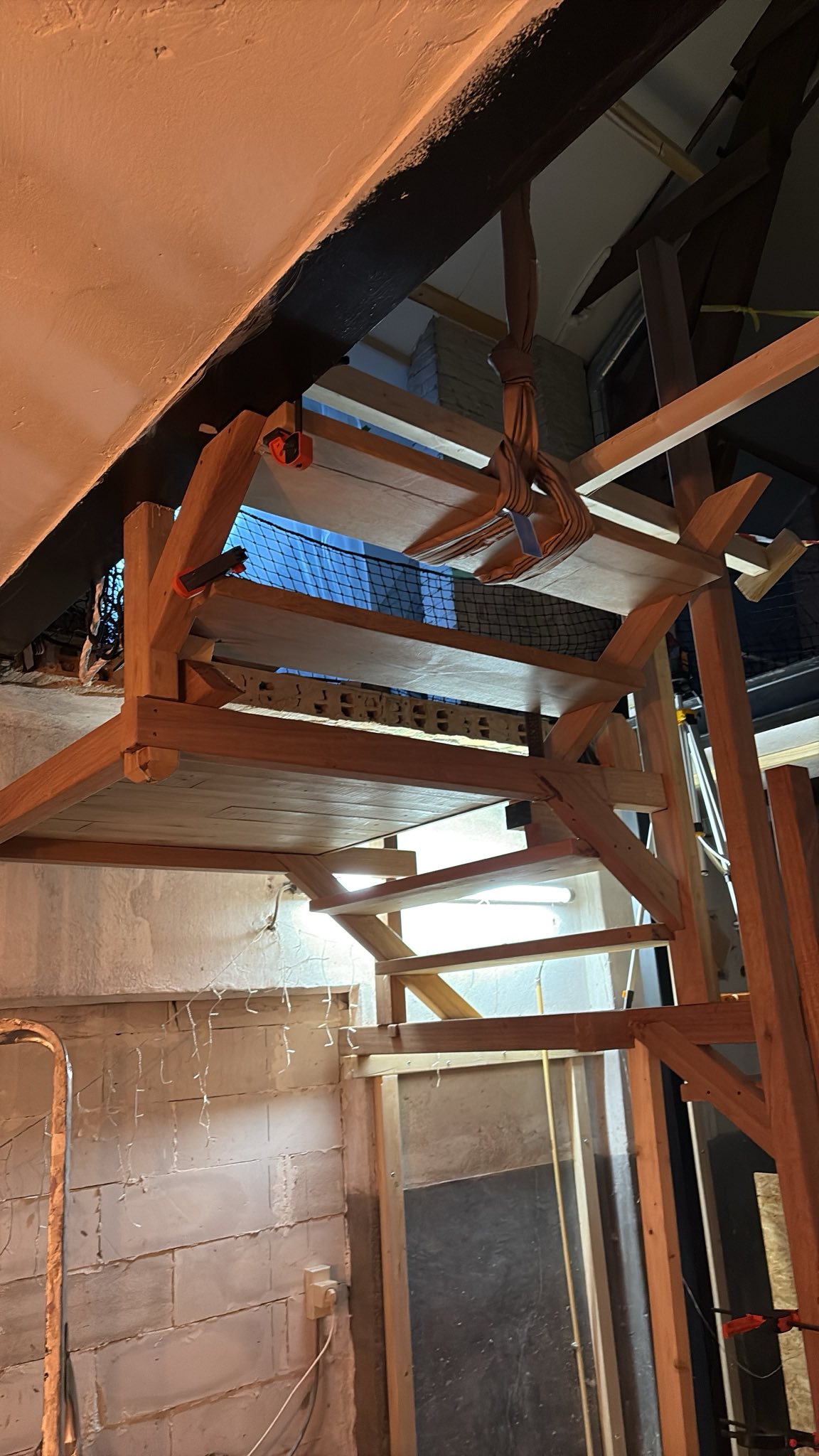

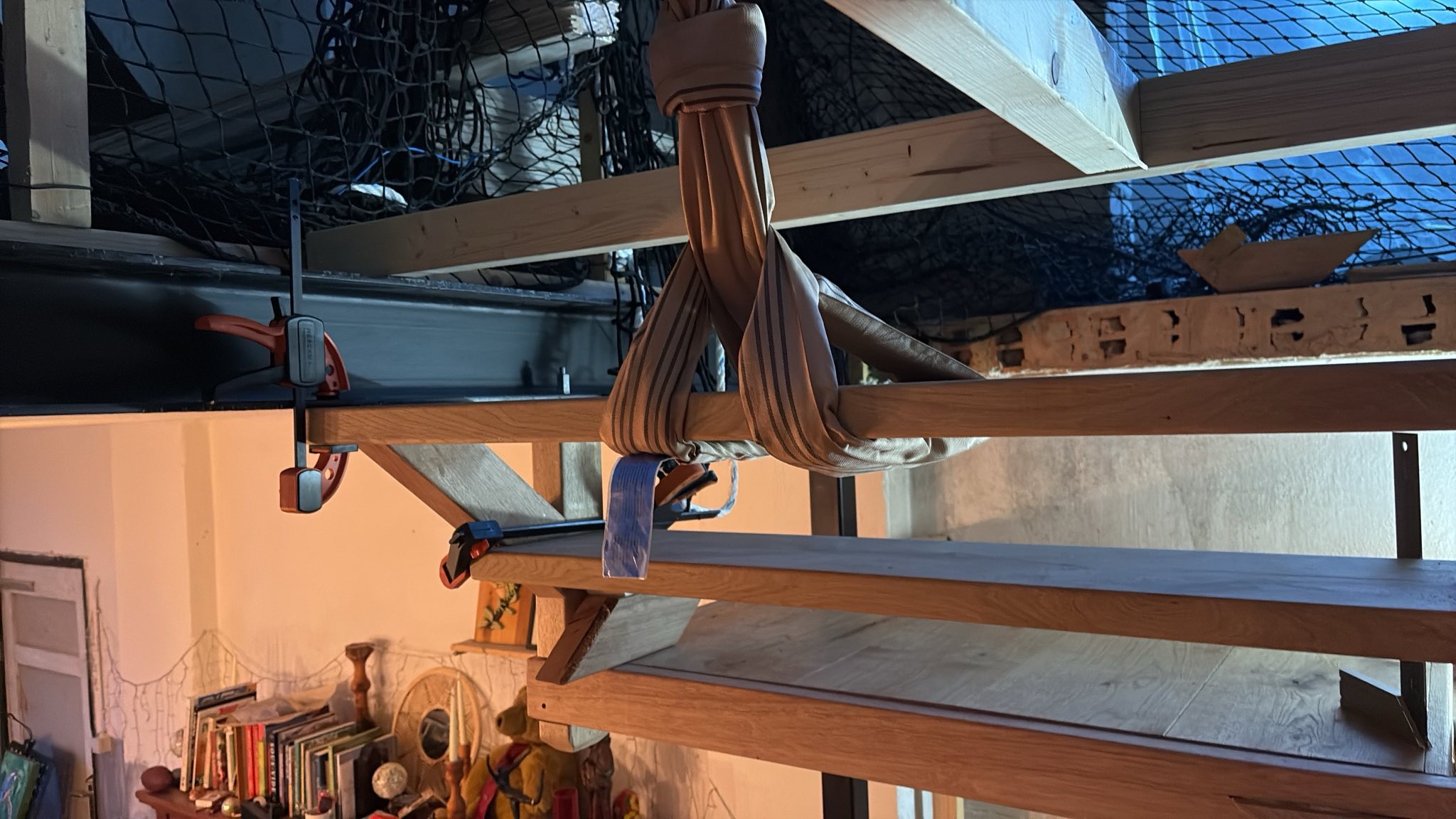

we boren gaten in de stalen balk van het trapgat en hangen
•
samen met Marga begin ik met het plaatsen van trapdeel vier
December 2025
•

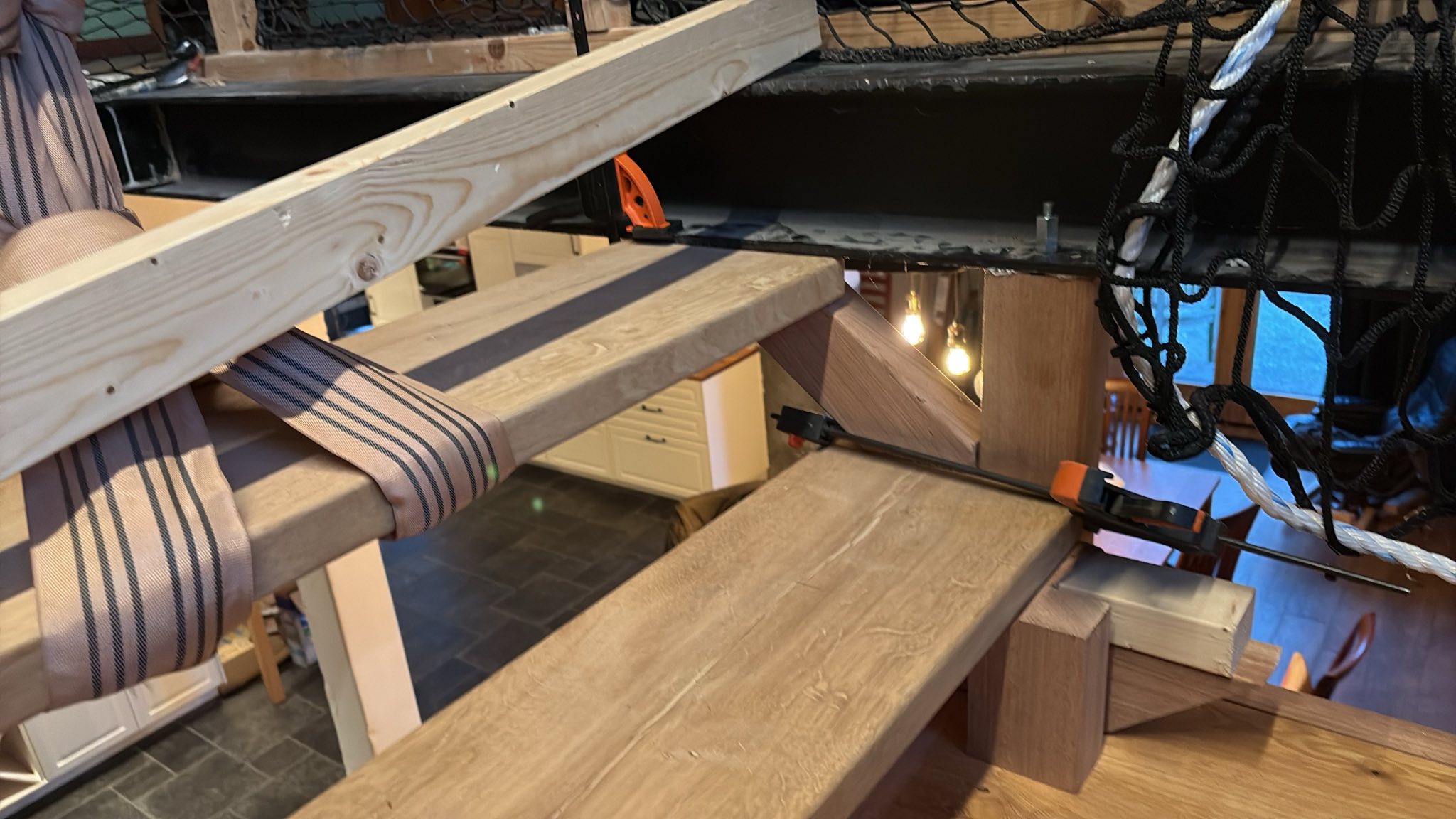

in december wordt trapdeel vier vastgelijmd
•
nu pas kan de centrale balk die alles draagt op maat gemaakt worden
•
maar dan kan ook plateau vier gebouwd worden
•
het sluit (bijna) naadloos aan bij het parket boven
•

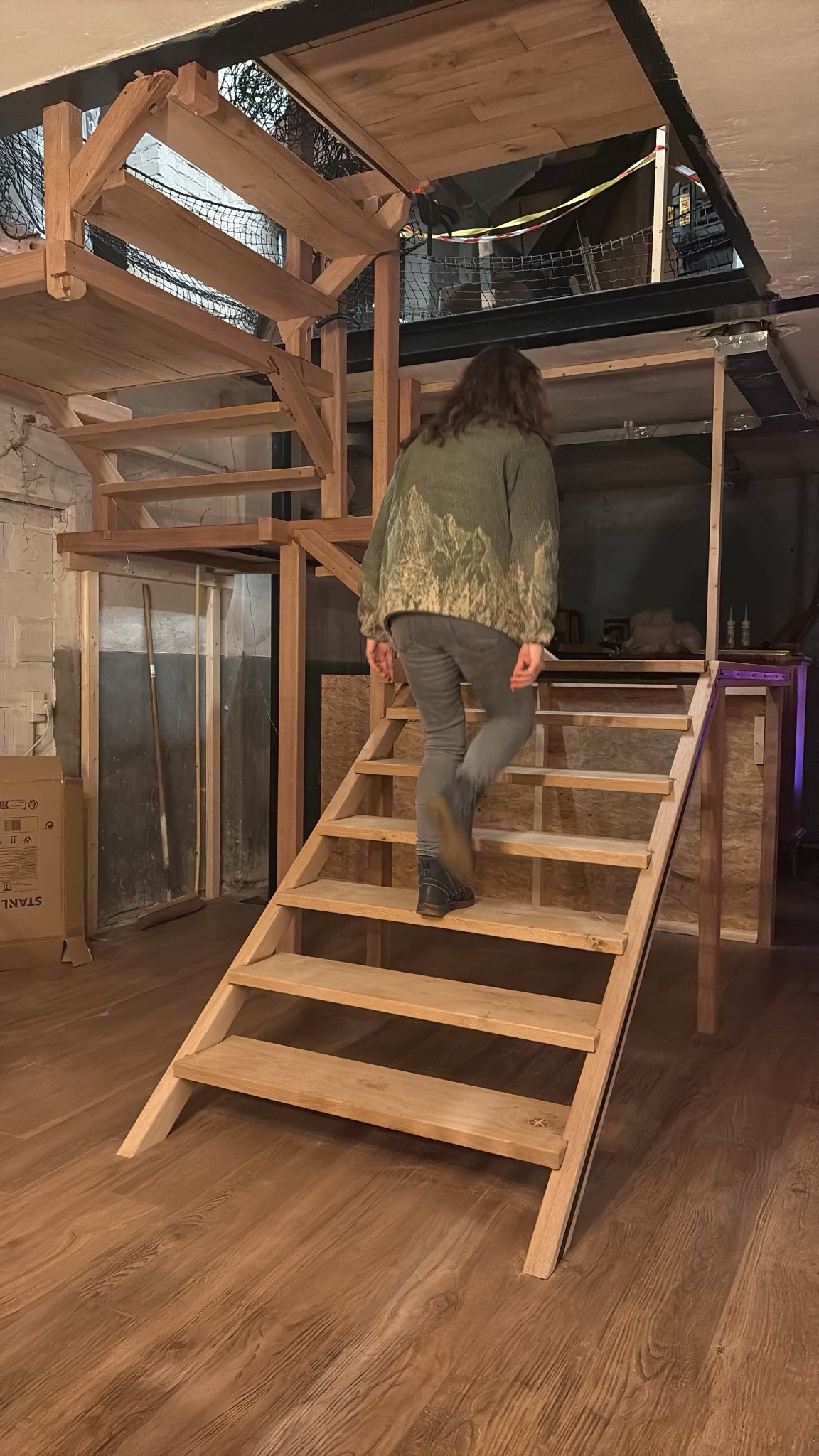

op vijf december is de ingebruikname
•
afbouw, schuren en lakken zal nog wel even wat tijd vragen
